中國儲能網訊:8月25日上午,市交通運輸局局長吳獻民前往市區幾個電動汽車充電樁工地調查了解工程進展情況。記者獲悉,惠州火車西站的汽車充電樁將于本月建好,惠州會展中心和水口文體中心的充電樁也將爭取今年9月建好。
充電樁建設計劃一拖再拖
2014年,市交通運輸局組織編制了 《惠城中心區新能源出租車充電樁布點規劃》。按照該規劃,惠城中心區近期2014~2015年規劃6個點位共設置250個充電樁,遠期2016~2020年要規劃7個點位,共340個充電樁。
截至目前規劃建設的250個充電樁一個也沒有建好?!懊看巫稍兡銈儯际钦f加快推進充電樁建設工作,預計今年7月底將逐步建設完成,現在已經8月底,能不能給個明確答復,充電樁什么時間能建好?”對此,有市民就這一問題通過網絡問政平臺咨詢相關部門。

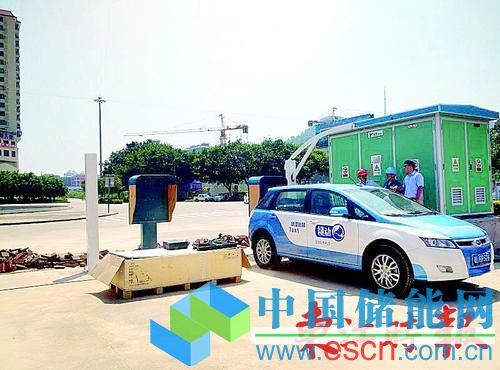

8月25日上午,記者走訪惠州火車西站充電樁建設情況時發現,工地上樹立起了10多個白色立柱,一個配電房剛建設完畢,充電樁尚沒有設置安裝。在現場頂著烈日了解工程進展情況的市交通運輸局局長吳獻民介紹,充電樁建設涉及規劃、公用事業、供電等多個部門。
火車西站充電樁本月底建成
據現場施工人員介紹,惠州火車西站充電樁在8月底前建成沒有問題,目前已建好了變壓器配電房,現正進行每個車位充電樁的安裝工作。與此同時,位于惠州會展中心地下室停車場和水口文體中心的兩處充電樁工地,也于8月開始施工建設。對此,吳獻民提出了具體要求:“9月底無論如何這兩個點也要建設好?!?
除了這3個點之外,市區奧林匹克體育場,市區東平綠地中心以及金山二橋橋底的充電樁也在近期建設的規劃范圍內。這些地點的充電樁到底什么時候開建,負責施工單位負責人表示,由于一些部門之間的手續還沒弄完,這3個點都還需要一段時間來建設。
