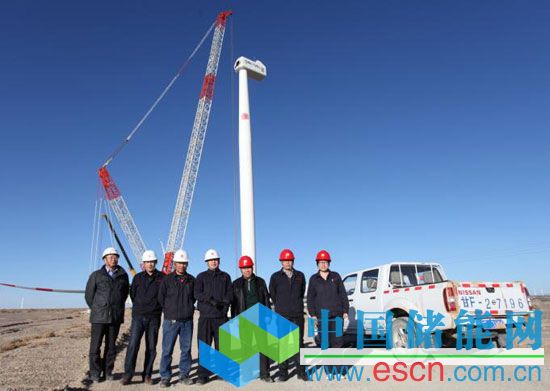

中國儲能網訊:12月16日早,大唐新能源甘肅公司瓜州北大橋項目部和施工單位七名工程技術人員,在該項目最后一臺風機葉片吊裝之前合影留念。
當天11時48分,三標段工程34臺3兆瓦風機全部并網發電,標志著該項目234臺風機全部并網發電。
該項目位于甘肅省瓜州縣城東北約45公里的戈壁灘上,占地約78平方公里。項目總裝機容量402兆瓦,共安裝200臺單機容量1.5兆瓦風力發電機組及34臺單機容量3兆瓦風力發電機組。
該項目共分為4個標段進行建設,2014年12月30日,項目一標段工程66臺1.5兆瓦風機全部并網發電;2015年4月29日,項目二標段工程68臺1.5兆瓦風機全部并網發電;2015年8月11日,項目四標段工程66臺1.5兆瓦風機全部并網發電;2015年12月16日,三標段34臺3兆瓦風機全部并網發電,至此,瓜州北大橋項目四個標段工程全部完成投產發電。
