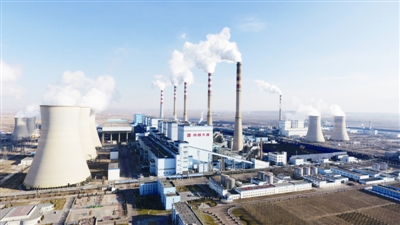

中國儲能網訊:2月25日15時18分,由中國能建設計、建設的內蒙古大唐國際托克托發電有限責任公司(簡稱“托電”)五期工程10號機組順利通過168小時試運行。至此,托電五期擴建工程2臺國產66萬千瓦超超臨界機組全部投入商業運行,全廠總裝機容量達到672萬千瓦,成為世界在役最大火力發電廠。
在托電漫長的建設過程中,中電工程華北院承擔了包括五期2×66萬千瓦超超臨界直接空冷機組在內全部機組的設計工作。天津電建參與了托電全部五期工程建設,先后建設了1號、4號、5號、8號、9號共5臺機組。江蘇電建一公司負責了10號機組建設。中國能建多家企業弘揚“共贏致和、行穩致遠”的企業精神,發揮全產業鏈優勢,同心同向、創新創效,共同書寫了世界最大火電廠建設的故事。
昔日鹽堿地,今日工業園
托電位于內蒙古自治區呼和浩特市南,廠址西北距托克托縣城約20公里,是內蒙古重點開發的大型坑口電廠。托電一至五期共建設672萬千瓦(8×60萬千瓦+2×30萬千瓦+2×66萬千瓦),從2003至2007年以每年2臺機組的速度陸續投產發電,9號機組于2015年12月24日投產發電,10號機組2017年2月25日投產發電。
華北院在托電工程設計上遵循了“先進合理、節能環保、安全可靠、經濟適用”的設計指導思想,全面實施系統設計優化,節能降耗減排,提高機組安全可靠和經濟運行水平。通過全廠統籌設計,新技術推廣應用等取得了顯著的經濟和社會效益。
托電五期工程設計之初,華北院與項目建設單位共同開展了大量設計及優化工作。從總平面布置、裝機方案到主、輔設備選型等,前后共完成優化專題報告數十項,通過采用初參數28MPa/600℃/620℃高效汽輪機、1×100%汽動給水泵、單列一次風機等優化措施,使供電煤耗達到292.4克/千瓦時,該技術指標在國內同類型機組處于領先水平。
目前,國家及地方對環保排放要求日趨嚴格,托電逐步實施了脫硫、脫硝、除塵等多項環保改造。華北院通過五期項目,對全廠進行了環境影響評價。五期工程建成投運后,煙塵濃度小于10毫克/標準立方米,二氧化硫小于35毫克/標準立方米,氮氧化物小于50毫克/標準立方米,按設計煤種計算全廠二氧化硫年排放總量減少約768.7噸、氮氧化物的年排放總量減少約3.4萬噸、煙塵年排放總量減少410.2噸,達到了“增產減污”的綜合環保效果。
托電的建設前后歷經二十多年,是很多工程建設人員經過艱苦卓絕的努力,在一片飛沙走石的鹽堿地上建設起來的奇跡,托電所在地也由當年只有稀稀落落幾戶人家的村莊發展成為占地面積約100平方公里的托克托工業園區。
不光發得出,還得送得走
“在煤炭坑口建設大型火電基地并不困難,困難的是送出問題?!比A北院托電五期設總劉璞介紹說,“托電采用的串補加阻塞濾波器輸電方案,在國內是首次,在世界上也是規模最大、系統最復雜的案例?!?
串補是遠距離經濟輸電的有效措施,但用于輸送火電時將導致機組軸系與電網之間發生次同步諧振,因此,解決次同步諧振成為這種經濟輸電方式的關鍵。
阻塞濾波器的應用是當今最有效的次同步諧振預防性措施。這一方案在托電取得成功,實現了四回500千伏線路加串補輸送612萬千瓦裝機至500千米以外,使500千米單回遠距離輸電容量達到153萬千瓦,單位輸電投資達到1.7億元/百萬千瓦/百公里,是目前最為安全經濟的輸電方案。
隨著項目的投產,標志著華北院完全掌握了串補加阻塞濾波器輸電這一先進技術,在遠距離安全經濟輸電方面達到了世界領先水平,具備全面推廣應用取得更大經濟社會效益的條件。其中多項技術突破加速了相關領域的技術進步,并將帶動相關領域的發展。
先做足加法,再做好減法
托電10號機組,是江蘇電建一公司登陸內蒙古市場做的第一臺機組。在這個項目中,該公司展示出了過硬的實力,贏得了業主的高度肯定。
1月21日,汽輪機沖轉3000轉/分鐘一次成功,業主當即向江蘇電建一公司發來感謝信:“ 10號機的運行參數是10臺機組中最好的,實現了1臺更比1臺好的精品目標……”
“汽輪機廠設計軸振為最大為50微米 ,而我們當時的運行值是48.5微米,可以說是創造了紀錄!”關于48.5微米的奧秘,江蘇電建一公司托電工程項目經理榮桂美這樣解釋,“精耕細作+精雕細刻+精益求精+精打細算,我們先在‘精’字上做足加法,然后再從專業角度做好減法,然后得出一個‘最’。”
從加到減,首先看策劃。開工伊始,項目部組織編制工程各項管理制度63項,既包括施工組織設計、綠色施工、創精品等工程策劃項目,也涵蓋了物資、安全、經營等各方面管理的細節,同時進行質量管理、質量檢驗、計量等管理網絡的建構,并對協作單位就制度執行開展專項培訓。
“有人一聽說60多項就怕了,但真正拿到手又感嘆前所未有的薄。我們這次專門做了內容壓減,保證每句話都有所用、有所指,全部是干貨?!苯K電建一公司項目總工孫衛東介紹道。
施工組織亦是化繁為簡,一道道減法科學計算,減出了一項項最優值?!耙郧笆┕ざ嗍敲總€專業各自畫圓,而在托電工程各專業不但要算自己的半徑,同時關注別人的半徑,通過減法減去大家重合部分,求得整體最小面積?!睂O衛東形象地比喻道。
如7-8號低壓加熱器就位前,項目部牽頭組織機修、機爐、土建各專業多次開展現場論證,多場“頭腦風暴”加“實地科考”之后,決定開創性地采用由B排灌入就位方案,這項瘦身版方案,不但省去了不少人工成本,也大大減少了機械臺班。
“這個重達95.412噸的龐然大物順利就位后,當時現場就有人歡呼,厲害了,我的跨界合作團隊!這個方案的成功實施,后來也獲得了業主和監理的點贊?!睂O衛東自豪地說。
既負責建設,又負責運維
與江蘇電建一公司相比,參建了全部五期工程,承擔了5臺機組建設任務的天津電建,與托電的緣分更深。
“我是從托電一期1號機組鍋爐水壓的時候進入現場的,直到今天五期建成。18年間,我從青蔥少年一年年長大,現場也隨著時代更迭,發生了翻天覆地的變化?!碧旖螂娊ㄍ须娢迤陧椖繂T工謝平說。
在9號機組建設中,天津電建托電項目部始終遵循“創精品工程,展一流形象”的項目管理方針,緊盯工期節點,落實本質安全,保障工藝質量。項目部高起點、高標準地優化施工網絡計劃,優化施工方案,優化物資計劃,優化工程管理,突出“意識精品,過程精品,成果精品”,要求每一名職工牢固樹立質量第一的思想,干出響當當的優質工程。
經過各級管理人員和施工人員的努力,現場實體施工質量得到持續改進和有效提升。建筑工程內實外光,達到清水混凝土標準;鋼結構安裝符合設計規范要求,平臺、梯子、欄桿安裝齊全,通道暢通;鍋爐安裝受監焊口質量優良,保證了鍋爐水壓、酸洗、吹管的一次成功;四大管道及中低壓管道安裝過程中嚴格執行標準、規范,支吊架調整合格,受力均勻,系統內部干凈清潔,機組點火及鍋爐吹管過程中未發生管道、濾網堵塞現象。
9號機組開工建設以來,天津電建托電項目部克服重重困難,頑強拼搏,在整個工程建設過程中,做到了汽機扣蓋、電氣系統倒送電、鍋爐水壓試驗、鍋爐點火、整套啟動、機組并網、168小時試運七項一次成功。
托電全面建成了,對于中國能建來說,工作任務并沒有結束。
天津電建下屬藍巢檢修公司承擔了托電1到4號機組主機爐及附屬設備維護任務,同時還承擔1到8號機組熱工、除灰渣、輸煤、化水運行任務。
“目前我們現場共有721名員工。不管正常節假日還是春節期間,現場都不能沒人,大家都是三四個月才能集中休假回家一次?!彼{巢檢修公司托電運維項目部項目經理張廣良說。
既負責建設,又負責運維檢修,再加上未來可能開展的改造升級工作,中國能建與世界最大火電廠之間的故事,還將繼續講下去。
