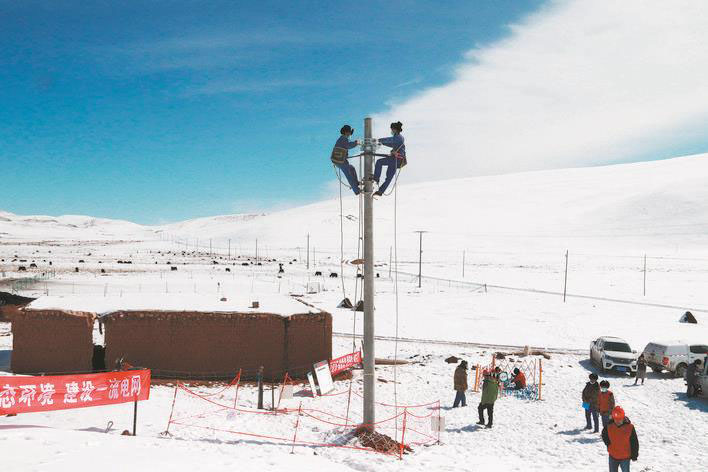

3月2日,青海省玉樹藏族自治州玉樹市上拉秀鄉加橋村10千伏電網延伸工程施工現場,20余名身著紅馬甲的電力施工人員在工作負責人的指揮下,分組組裝10千伏線路電桿?,F(xiàn)場醒目地張貼著防疫措施要求和安全生產標語,各項工器具擺放整齊有序。
施工作業現場位于海拔4300米的雪山上,這里空氣稀薄,紫外線照射強,陽光透過云層在雪地上反射出刺眼的光,讓人有些睜不開眼。施工人員戴著口罩作業,依然難擋撲面而來的刺骨寒風?!芭c低海拔地區相比,在這樣的環境里坐著相當于走著,走路相當于跑步,體力消耗極大。但為了早日把玉樹電網建設好,我們克服種種困難,提前開展現場防疫和施工準備工作。所有參建人員均嚴格落實測溫、消毒等防護措施?!必撠?zé)工程管理的玉樹供電公司項目管理中心負責人賈永雷說。
施工人員忙碌的身影打破了雪山的沉靜。組裝工作開始,施工圍擋調整、工器具整理、安全技術交底……一項項工作安排井然有序。工作負責人賀連升布置作業任務:“今天組裝10千伏加一路線路電桿。大家爬桿時要仔細清除覆冰、積雪……”
復工建設的玉樹市上拉秀鄉加橋村10千伏電網延伸工程總投資1043.55萬元,架設線路總長53.71千米,工程竣工投運后將解決94戶農牧民的用電問題?!半m然工程現場氣候條件惡劣,線路距離長,材料運輸難度大,但我們有信心按期保質建設好工程?!辟Z永雷說,施工現場各工作環節防控措施嚴密,雖然看著煩瑣,但讓人安心。當前,現場物資供應有保障,重點工作就是合理調整并推進工程施工進度,爭分奪秒把因疫情影響的工期搶回來。
青?!叭齾^(qū)兩州”深度貧困地區電網建設項目平均海拔在3500米以上,年度有效施工期僅5個月。其中,青海玉樹地區2020年“三區兩州”深度貧困地區電網建設項目共計102項,截至3月2日已復工68項、進場施工人員486人,3月10日前將實現項目100%開復工。工程竣工投運后,玉樹州4.52萬戶農牧民用電更加安全穩定。
為順利完成工程既定目標,玉樹供電公司堅持疫情防控和工程建設兩手抓、兩不誤。該公司還加強施工動態管理和物資供應保障,通過郵件、微信等形式對施工單位開展疫情防控和安全指導,確保每一層級都落實好疫情監督和服務工作職責,施工安全管理和疫情防控工作不留死角。
