省發展改革委關于印發臨海國際醫藥小鎮增量配電網建設發展規劃(2019-2025年)的通知
浙發改能源〔2019〕545號
臺州市發展改革委、臨海市發展改革局,省電力公司、國網浙江綜合能源服務有限公司、國網臺州供電公司、國網臨海市供電公司,浙江華海制藥科技有限公司:
為推進我省增量配電業務改革,保障臨海國際醫藥小鎮增量配電網持續健康發展,我委組織編制了《臨海國際醫藥小鎮增量配電網建設發展規劃(2019-2025年)》(編碼:2019330000BBD0091)?,F(xiàn)予印發,請認真貫徹實施,并就規劃貫徹實施有關事項通知如下:
一、本規劃是臨海國際醫藥小鎮增量配電網建設的基本依據,納入我省電力發展規劃、配電網建設改造規劃,作為申請供電業務許可的規劃依據。
二、按照《企業投資項目核準和備案管理條例》《企業投資項目核準和備案管理辦法》《政府核準的投資項目目錄(2016年本)》《政府核準的投資項目目錄(浙江省2017年本)》有關規定,臨海國際醫藥小鎮增量配電網內電網項目的核準、備案以本規劃為基本依據。沒有規劃依據的項目,不得核準、備案。
三、臨海國際醫藥小鎮增量配電網由國網浙江綜合能源服務有限公司(50%)、浙江華海制藥科技有限公司(50%)組成的聯合體組建增量配電網公司負責建設和運營。
增量配電網公司要切實履行電網企業職責,遵守國家有關技術規范標準,提供保底供電和社會普遍服務,保證安全、可靠供電。增量配電網公司將運營部分職能委托其他企業履行,應當依法委托,并依法承擔責任。
四、增量配電網公司在貫徹實施規劃過程中,要切實執行國家能源政策和電力體制改革要求,落實《關于進一步推進增量配電業務改革的通知》(發改經體〔2019〕27號)、《關于進一步做好我省增量配電業務改革試點工作的通知》(浙發改能源〔2018〕645號)各項規定,支持可再生能源、分布式能源、儲能、微電網等的發展,落實輸配電價制度,推進分布式發電市場化交易等改革。
五、臨海國際醫藥小鎮增量配電網內,要落實“廠網分離”原則。增量配電網公司要支持其他業主在增量配電網內建設可再生能源、分布式能源和微電網。增量配電網內可再生能源、分布式能源和微電網等的規劃建設按規定報批。
六、國家電網所屬企業要按照電網接入管理的有關規定以及電網運行安全的要求,向增量配電網無歧視開放電網,提供便捷、及時、高效的并網服務,網架銜接按照本規劃執行,確保增量配電網電力穩定供應。
七、本規劃由我委負責解釋,規劃日常管理授權臺州市發展改革委、臨海市發展改革局負責,但涉及試點區域、網架結構、重大項目、運行指標等重大內容的調整,需報我委調整規劃。
規劃實施過程中遇到的重大問題和情況,請及時報告我委。
浙江省發展和改革委員會
2019年12月31日
臨海國際醫藥小鎮增量配電網建設發展規劃
(2019-2025年)
根據《中共中央國務院關于進一步深化電力體制改革的若干意見》(中發〔2015〕9號)精神,國家發展改革委、國家能源局于2018年6月印發了《關于規范開展第三批增量配電業務改革試點的補充通知》(發改經體〔2018〕956號),公布了第三批28個增量配電業務改革補充試點的名單,臨海國際醫藥小鎮增量配電試點項目為浙江省內第三批4個試點之一。
為積極有序推進我省增量配電業務改革,確保改革取得實效,保障臨海國際醫藥小鎮增量配電網持續健康發展,根據《關于抓緊編制并上報各增量配電網“十三五”建設發展規劃的通知》(浙發改辦能源〔2017〕126號)、《關于做好增量配電網建設發展規劃編制工作的通知》(浙發改辦能源〔2019〕7號)要求,編制本規劃。
本規劃基準年為2018年,規劃期為2019-2025年。
本規劃的編制依據主要包括:
1.政策性指導文件
(1)《關于進一步深化電力體制改革的若干意見》(中發〔2015〕9號);
(2)《國家發展改革委關于加快配電網建設改造的指導意見》(發改能源〔2015〕1899號);
(3)《國家能源局關于印發配電網建設改造行動計劃(2015~2020年)的通知》(國能電力〔2015〕290號);
(4)《有序開放配電網業務管理辦法》(發改經體〔2016〕2120號);
(5)《關于規范開展第三批增量配電業務改革試點的補充通知》(發改經體〔2018〕956號);
(6)《關于抓緊編制并上報各增量配電網“十三五”建設發展規劃的通知》(浙發改辦能源〔2017〕126號);
(7)《關于做好增量配電網建設發展規劃編制工作的通知》(浙發改辦能源〔2019〕7號);
(8)《關于進一步做好我省增量配電業務改革試點工作的通知》(浙發改能源〔2018〕645號);
(9)《關于進一步推進增量配電業務改革的通知》(發改經體〔2019〕27號)。
2.城鄉總體規劃、國民經濟和社會發展規劃
(1)《臨海國際醫藥小鎮控制性詳細規劃》;
(2)《臨海市電力設施布局規劃》;
3.電網規劃、設計和運行應遵循的有關規程、規范和規定
(1)《中華人民共和國電力法》;
(2)《供配電系統設計規范》(GB 50052-2009);
(3)《城市電力規劃規范》(GB/T 50293-2014);
(4)《配電網規劃設計技術導則》(DL/T 5729-2016);
(5)《中低壓配電網改造技術原則》(DL/T 599-2016);
(6)《電能質量 公用電網諧波》(GB/T 14549-1993);
(7)《電能質量 供電電壓偏差》(GB/T 12325-2008);
(8)《電能質量 三相電壓允許不平衡度》(GB/T 15543-2008);
(9)《電能質量 電壓波動和閃變》(GB/T 12326-2008)。
一、試點范圍
依據《有序放開配電網業務管理辦法》(發改經體〔2016〕2120號)、《關于進一步做好我省增量配電業務改革試點工作的通知》(浙發改能源〔2018〕645號)、《關于進一步推進增量配電業務改革的通知》(發改經體〔2019〕27號)等國家、省相關電改政策文件,按照規劃引領、界限清晰、避免交叉供電的原則劃定試點區域。

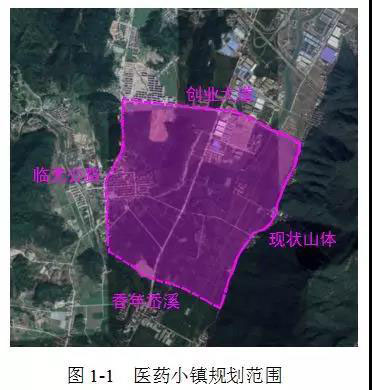

試點區域位于臺州臨海市江南街道,區域面積為3.70平方公里。試點區域范圍為北至創業大道,西至臨尤公路,南至香年岙溪,東至現狀山體。如下圖 1-1 所示。
臨海國際醫藥小鎮增量配電業務改革試點規劃區域內建設35千伏及以下增量配電網。
根據《省發展改革委關于確認臨海國際醫藥小鎮增量配電業務試點項目業主的通知》規定,確定國網浙江綜合能源服務公司(50%)、浙江華海制藥科技有限公司(50%)組成的聯合體為臨海國際醫藥小鎮增量配電業務試點改革項目業主。
二、區域經濟社會發展情況
(一)區域經濟社會發展現狀

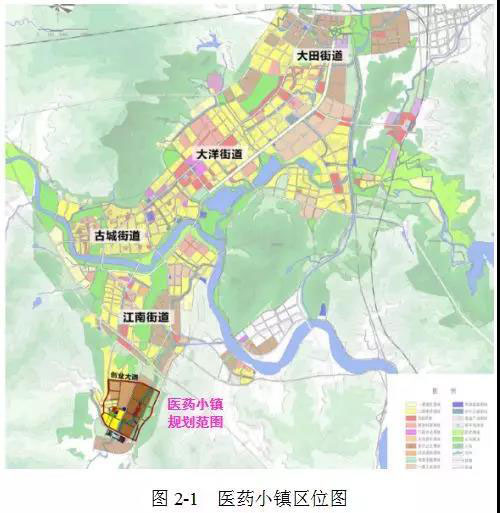

醫藥小鎮位于臨海市江南街道的南部,與規劃江南片區中心僅4公里直線距離。104國道位于小鎮北側,臺金高速公路從小鎮北側1.5公里處穿過并設有互通立交。醫藥小鎮區位如圖2-1所示。
區域內現狀零星分布一些企業用戶,主要集中在東北部靠近匯豐南路一側,如金諾新能源、金諾工藝品、千生和鋼結構等。2017年以來,區域進入起步開發階段。特別是作為臺州醫藥行業“排頭兵”的華海藥業,是醫藥小鎮的首家入園企業,華海制劑產業項目成為國際醫藥小鎮核心啟動項目。
(二)區域總體規劃布局
1.發展定位
按照產業市場國際化、人才研發國際化、產品標準國際化、醫藥文化國際化、信息國際化的要求,結合區域及基地發展趨勢,醫藥小鎮的國際醫藥發展特色為自在山水、國際藥谷??傮w定位是以良好的自然生態本底為依托,大力發展醫藥、旅游、文化、研發等產業,融山、河、城為一體,打造集高端醫藥制造、醫藥研發、旅游服務、文化展示、生態人居等功能為一體的功能復合的特色小鎮。
2.總體目標
打造國際化的高端藥品創業創新平臺,集聚高端醫藥產業企業,構建醫藥產業循環生態,創建全省一流的優秀特色小鎮,形成1000億以上的高端制劑產業規模、年稅收100億的醫化產業創新基地。
3.業態結構
醫藥小鎮將重點構建以“2+4+10”為核心的業態體系。瞄準2大核心產業集群,融合4大配套功能建設,全面保障10大項目平臺,打造產業鏈齊全、價值鏈高端、生態鏈復合的產業業態。2大核心集群:國際認證高端藥品產業集群、創新藥研發孵化服務產業集群。4大配套功能:人才服務、旅游景區、公共服務、文化展示。10大項目平臺:高端藥品智能工廠、大企業集聚總部、國際銷售平臺、創新藥孵化園(海歸創業園)、重點企業研究院、公共技術服務平臺、檢驗檢測平臺、藥品注冊認證平臺、智慧藥品物流平臺、藥品大數據平臺。
4.規劃布局

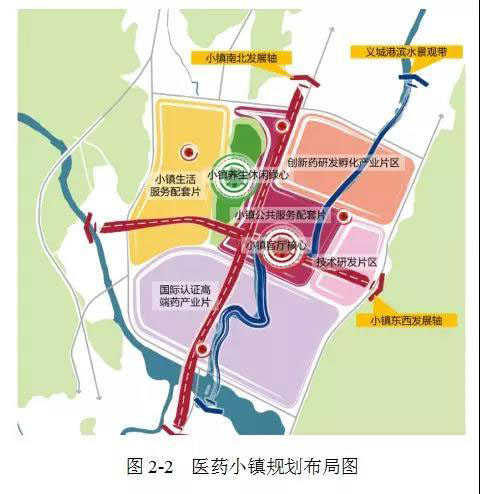

發揮小鎮的山水空間環境特色、產業業態國際化特色、臨海醫藥文化特色,將生產、生態、生活有機融合,規劃形成“一帶二軸,兩心五片”的整體規劃結構。一帶:義城港濱水景觀帶。兩軸:小鎮南北發展軸,小鎮東西發展軸。兩心:小鎮客廳核心、小鎮綠心。五片:國際認證高端藥產業片、創新藥研發孵化產業片、小鎮生活服務配套片、技術研發片、小鎮公共服務配套片。
(三)區域用地規劃
醫藥小鎮用地規劃如圖2-3所示。由圖可知,小鎮規劃用地以工業為主,特別是一類/二類混合用地居多,主要分布在小鎮西南角、東南角和東北角。小鎮西北角以居住、商住和教育用地為主。小鎮中部以商業、商住混合用地為主。
(四)已知重點建設項目情況

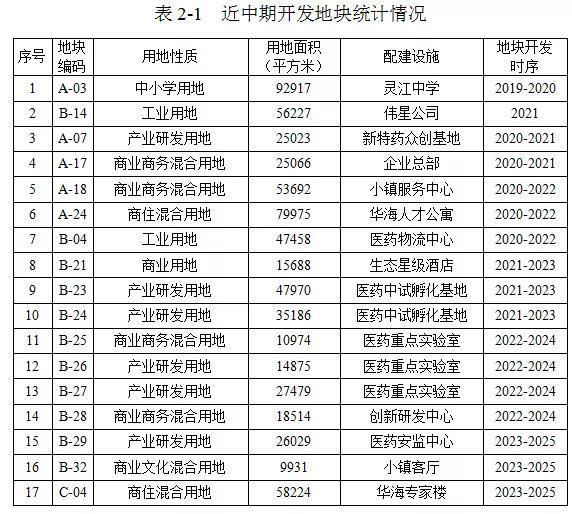

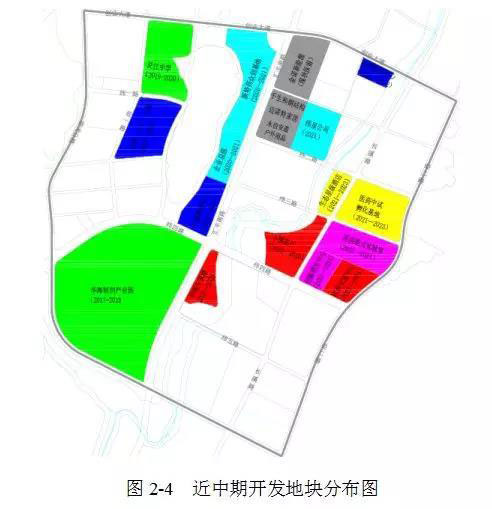

根據醫藥小鎮土地開發建設計劃,目前可以確定的近中期開發土地有17塊(華海制劑產業園地塊除外),面積0.65平方公里。小鎮近中期地塊開發情況如表2-1和圖2-4(圖中顏色不代表用地性質)所示。
三、區域電網發展情況
(一)周邊區域電網現狀和發展規劃
1. 35千伏及以上電網現狀
現狀年,醫藥小鎮內無變電站布點,小鎮及周邊區域由110千伏聚景變和35千伏花園變供電。其中,110千伏聚景變?nèi)萘颗渲脼?×50兆伏安,當前主供區域為江南街道中部和北部,距離醫藥小鎮北部邊界達4.2公里,2018年負荷實測日最大負載率達到55%,剩余10千伏出線間隔8個;35千伏花園變?nèi)萘颗渲脼?+20兆伏安,當前主供區域為尤溪鎮,距離醫藥小鎮南部邊界約3.7公里,2018年負荷實測日最大負載率達到45%,剩余10千伏出線間隔6個。
2. 35千伏及以上電網發展規劃
位于醫藥小鎮西北方向的220千伏臨海變,2018年主變?nèi)萘繛椋?20+150)兆伏安,最大負荷為136兆瓦,負載率為53.02%;2019年,臨海變啟動整站改造,2021年投產,改造后臨海變主變?nèi)萘繛?×240兆伏安;至2025年,預計最大負荷為190兆瓦,負載率為42.00%;改造后35千伏出線間隔有10個,除現狀5回35千伏線路接入外,還剩余5個間隔,能夠滿足35千伏華海變的接入。
2021年,位于醫藥小鎮北側邊緣的110千伏匯豐變將投運,主變?nèi)萘?×50兆伏安,匯豐變兩回進線分別來自220千伏臨海變和220千伏廣文變,形成單鏈結構。110千伏匯豐變投產后,供電范圍集中在創業大道以北區域。
3. 10千伏電網
現狀年,醫藥小鎮周邊區域有10千伏主干供電線路9回,其中有4回延伸至小鎮內部供電,分別是靈尤138線、靈溪139線、江南290線及匯豐291線。
2021年,小鎮北側110千伏匯豐變將投運,其供電范圍集中在創業大道以北區域。小鎮周邊10千伏電網發展建設主要利用110千伏匯豐變出線,優化和加強網架結構,但建設改造集中在110千伏匯豐變以北區域,與小鎮關聯很弱。
(二)區域電網發展現狀
1. 區域內電網規模及資產情況
當前,醫藥小鎮內部沒有變電站,由距離較近的35千伏花園變和110千伏聚景變供電。為醫藥小鎮供電的10千伏線路有4回,分別為靈尤138線、靈溪139線、江南290線及匯豐291線。醫藥小鎮范圍內有10千伏公用線路13公里,柱上斷路器3臺,10千伏公變19臺,容量4670千伏安。無10千伏專線。有10千伏專變16臺,容量6810千伏安。
2. 電網結構
醫藥小鎮現狀中壓配電網為架空網。4回10千伏供電線路中,3回(靈尤138線、靈溪139線、匯豐291線)為架空多分段單聯絡,1回(江南290線)為架空多分段兩聯絡。在2018年負荷實測日最大負荷時刻,4回線路均通過“N-1”校驗。
3. 裝備水平
醫藥小鎮現狀4回10千伏供電線路中,有2回主干線截面偏小,分別為靈尤138線和靈溪139線。4回線路主干長度均超過3公里,其中匯豐291線超過10公里。4回線路投運年限均超過15年,屬于老舊線路。
19臺公變以柱上變?yōu)橹?,容量?15千伏安、200千伏安為主。其中,有5臺配變的運行年限超過15年。
4. 運行情況
根據2018年負荷實測數據,4回10千伏線路中有1回重載,為靈尤138線,最大負載率達到83%。經分析,當日靈尤138線轉供了聯絡線(靈清L497線)全部負荷,屬于非正常運行方式。正常方式下,靈尤138線裝接配變?nèi)萘繛?900千伏安,最大負荷約為0.4兆瓦。110千伏匯豐變投運后,將靈尤138線和靈清L497線的聯絡開口,分別形成匯豐變和靈江山變、匯豐變和花園變之間的聯絡,通過網架重構,靈尤138線重載問題將得到解決。
4回10千伏線路中有2回輕載,最大負載率均低于20%,分別是江南290線及匯豐291線。
(三)區域電源現狀和發展規劃
現狀區域內暫無電源。區域內暫無分布式電源報裝。由于近期分布式能源站建設方案不明確,暫時不考慮其對本增量配電網規劃的影響,但應預留建設空間。若將來為滿足園區供熱需求進行分布式電源站建設,建設方案應滿足相關能源政策和接入電網以及消納的技術要求。
(四)存在的主要問題
1.高壓電網存在的主要問題
現狀醫藥小鎮內無變電站布點。隨著醫藥小鎮的發展建設,特別是華海制劑產業園的建成投產,區外變電站將不能滿足區域內的負荷增長需求。
2.中壓電網存在的主要問題
現狀醫藥小鎮主要由區外110千伏聚景變和35千伏花園變的10千伏架空線路供電,供電半徑較長,設備水平較低。
總體來看,現狀配電網不能適應未來負荷的快速增長態勢,更無法滿足用戶對供電質量、供電可靠性的較高要求。
四、區域用電預測
(一)區域負荷增長趨勢分析、負荷特性分析
醫藥小鎮現狀主要以工業、居民負荷為主。根據醫藥小鎮規劃,未來負荷以工業負荷為主,以商業服務、配套居住、科研教育負荷為輔。依據近中期區域用戶報裝信息,預計負荷將呈現快速發展態勢。
(二)區域用電量預測
根據資料收集及提供情況,醫藥小鎮電力需求預測分為華海產業園和產業園以外區域兩個部分。
1. 遠期負荷預測
一般地,對于已有土地利用規劃的片區,遠期飽和負荷通常采用空間負荷密度法預測。2017年,《臨海國際醫藥小鎮控制性詳細規劃》編制完成,因此醫藥小鎮飽和負荷可采用空間負荷密度法預測。但考慮到華海產業園屬于大用戶、點負荷,為增強預測結果的準確性,經商量,由華海公司提供其產業園負荷及電量數據。綜上,醫藥小鎮飽和負荷預測分為兩部分:華海產業園飽和負荷由企業提供;其他區塊飽和負荷采用空間負荷密度法預測。
1)華海產業園
華海制劑產業園位于醫藥小鎮西南角,用地面積0.48 平方公里。根據華海公司提供數據,產業園終期飽和負荷為28兆瓦。
2)其他區塊

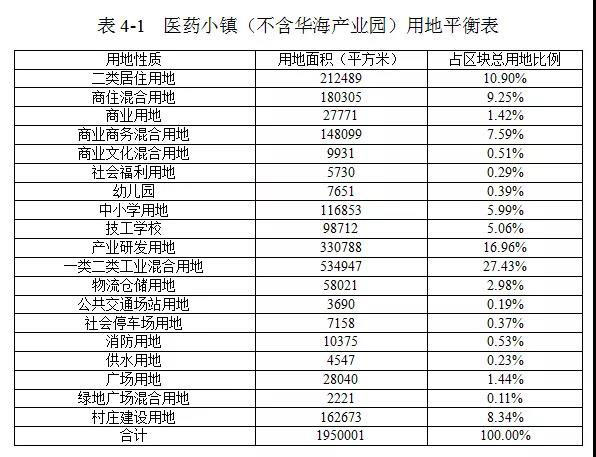

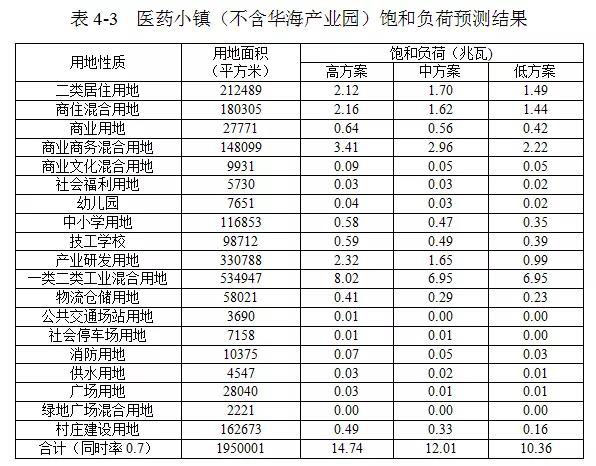

除華海制劑產業園以外的區塊的用地平衡表如表4-1所示。由表可知,試點區域除華海制劑產業園以外的區塊建設用地總面積為1.95 平方公里,其中以工業用地、產業研發用地、居住用地和商業用地為主。

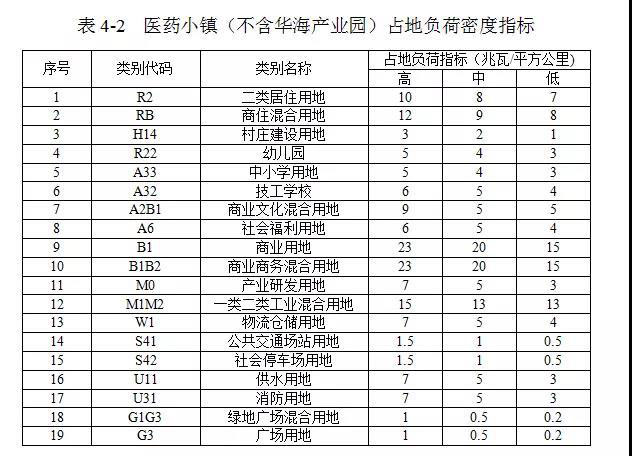

根據《城市電力規劃規范GBT 50293-2014》中關于負荷預測指標選取的建議,并參考臨海其他相對成熟區域的類似用電地塊的負荷水平,確定試點區域內負荷密度指標選取如表4-2所示。
基于醫藥小鎮土地利用規劃,采用空間負荷密度法預測得到遠期試點區域各類用地的飽和負荷水平,再綜合考慮同時率0.7,得到總負荷,如表4-3所示。至遠景年,醫藥小鎮(不含華海產業園)飽和負荷大約在10~15兆瓦之間。本次規劃負荷水平取中方案,則醫藥小鎮(不含華海產業園)飽和負荷為12 兆瓦。

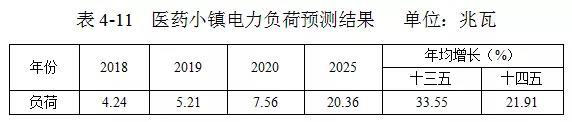

3)綜合預測結果
將華海產業園飽和負荷與園區外地塊飽和負荷累加,得到醫藥小鎮遠期飽和負荷為40兆瓦。
2. 近中期負荷預測
醫藥小鎮近中期負荷預測也分為兩部分:華海產業園負荷由企業提供;其他區塊負荷基于飽和負荷采用S型曲線法預測。

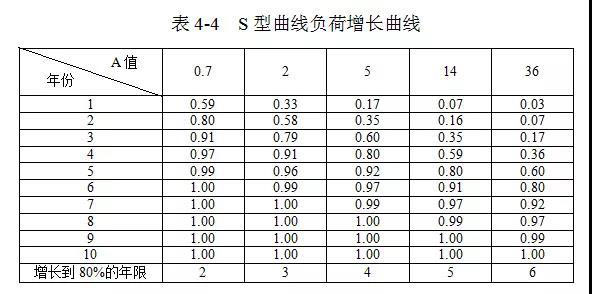

所謂S型曲線法,就是首先根據用戶用地性質、占地面積、負荷密度指標等資料,采用空間負荷預測法確定飽和負荷;然后根據地塊開發時間或用戶建成投產時間,依據不同性質負荷增長特性采用S型曲線法預測近中期負荷。
S型曲線法數學模型如下:
除華海制劑產業園外,醫藥小鎮近中期負荷為居住、教育、商業等混合負荷??紤]到醫藥小鎮建設初期人流量較小,負荷增長較為緩慢,A值取2,即竣工后第三年用戶負荷才增長到其飽和負荷的80%。
1)華海產業園

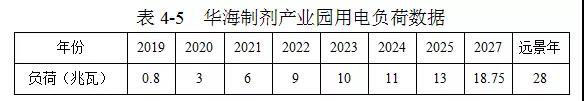

根據華海公司提供數據,產業園近中期負荷水平見表4-5。
根據華海企業建設規劃,華海制劑產業園一期工程將于2019年開始逐步投產,到2023年建成;二期工程將在2027年建成;三期工程建成后,用電負荷達到最終規模。
2)其他區塊
其他區塊近中期負荷根據用地情況分為現狀保留用戶、新增用戶和非保留用戶。
a.現狀保留用戶

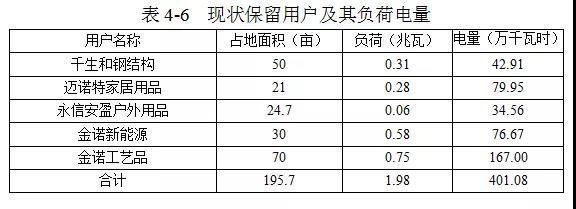

醫藥小鎮范圍內現狀用戶主要是一些工業用戶和農村居民用戶,其中有5家工業用戶在小鎮建設過程中將保留下來,其它的工業和居民用戶將隨小鎮建設逐步搬遷?,F(xiàn)狀保留用戶及其負荷如表4-6所示。

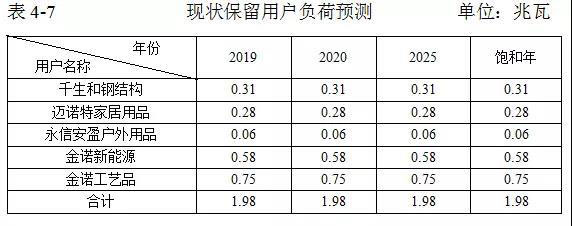

考慮到保留用戶目前生產線已達到最終規模,近似認為現狀保留用戶后期負荷不變?,F(xiàn)狀保留的5個工業用戶負荷預測結果見表4-7。
b.其它新增用戶
根據醫藥小鎮土地開發建設計劃,目前可以確定的近中期開發土地有17塊(華海制劑產業園地塊除外),面積約0.65平方公里。近中期主要開發區域地塊情況如表4-8所示。

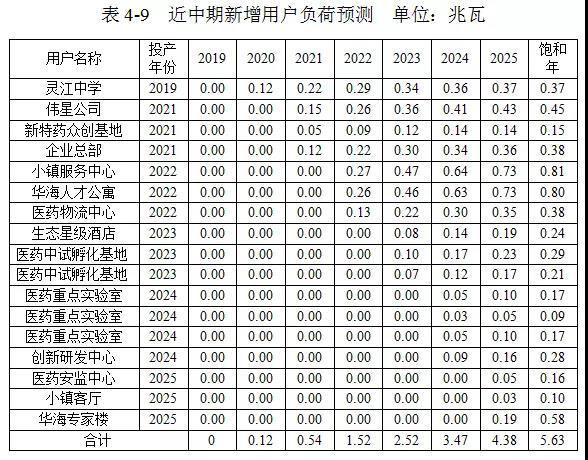

根據表4-8用地性質、開發時序等信息,采用S型曲線法預測,可得近中期新增用戶的負荷預測結果,如表4-9所示。
c.非保留用戶

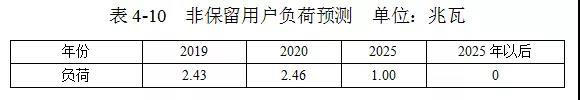

非保留用戶在試點區域建設過程中將逐步搬遷,預測其近中期負荷在2020年達到峰值,然后呈遞減趨勢,至2025年以后為0。非保留用戶負荷如表4-10所示。
4)綜合預測結果
綜合考慮華海產業園、現狀保留用戶、新增用戶以及非保留用戶的近中期負荷增減疊加效果,得到醫藥小鎮近中期負荷水平,具體如表4-11所示。至2020年,醫藥小鎮負荷預計達到7.56兆瓦;至2025年,負荷預計達到20.36兆瓦。
3. 電量預測
醫藥小鎮電量預測也分為兩部分:華海產業園電量由企業提供;其他區塊電量基于用地或用戶性質、負荷水平采用最大負荷利用小時數法預測。
1)華海產業園

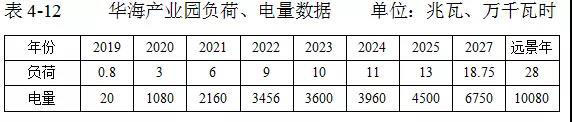

根據華海公司提供數據,產業園逐年電量數據見表4-12。由表可知,華海試劑產業園最大負荷利用小時數為3600。
2)其他區塊

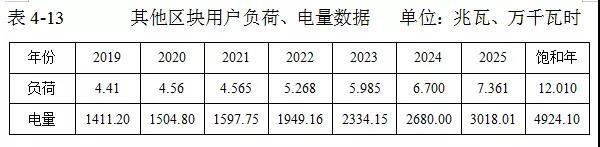

除華海產業園外,試點區域其他區塊為工業、居住、商業、教育混合用地,最大負荷利用小時數近期參考現狀取值為3000左右,遠期增長到4000左右。根據最大負荷利用小時數法,其他區塊逐年電量數據見表4-13。
3)綜合預測結果
綜合華海制劑產業園和其它用戶的負荷和電量,預測得出醫藥小鎮的總負荷和電量,預測結果如表4-14所示。
至2020年,醫藥小鎮年度電量預計達到2580萬千瓦時;至2025年,預計達到7500萬千瓦時;至遠景年,預計達到15000萬千瓦時。
(三)區域電源(含分布式電源)增長預測
區域內暫無分布式電源報裝??紤]到近期分布式能源站建設方案不明確,暫時不考慮其對本增量配電網規劃的影響,但應考慮預留建設空間。若將來為滿足園區供熱需求進行分布式電源站建設,建設方案應滿足相關能源政策和接入電網以及消納的技術要求。
此外,考慮到試點區域內工業用地占比較大,本節對工業廠房屋頂光伏裝機進行簡單預測。根據《臨海國際醫藥小鎮控制性詳細規劃》,試點區域工業用地總面積為1.0150平方公里,參考浙江地區工業用地建筑密度、屋頂利用系數、單位面積光伏裝機容量等參數,計算得出試點區域光伏裝機總容量約為15兆瓦。
(四)區域外網供負荷、電量預測
由于試點區域暫無分布式電源規劃,因此區域全部依賴區域外部輸送電力。根據上文負荷及電量預測結果,區域外網供負荷、電量預測結果如表4-15所示。
至2025年,區域外網供負荷達到20兆瓦,電量達到7500萬千瓦時;至遠景年,區域外網供負荷達到40兆瓦,電量達到15000萬千瓦時。
五、總體要求
(一)指導思想
本次規劃的指導思想是按照“管住中間、放開兩頭”的電力體制改革基本原則,貫徹落實新一輪電力體制改革要求和精神,探索配售電改革專項試點。試點區域配電網規劃以用電需求為導向,以高品質電力供應為目標,統籌區內外電網建設與發展,為醫藥小鎮建設發展提供堅強電力支撐。
(二)基本原則
統籌規劃,協調發展。堅持城鄉電網、輸配電網、近期遠景之間相互銜接、協調發展,統籌城鄉配電網規劃,實現一體化發展,全面提升供電保障能力與電力普遍服務水平??茖W制定遠景配電網目標,遠近結合、分步實施。
統一標準,經濟高效。合理確定區域建設改造標準,導線截面一次選定、廊道一次到位、變電所土建一次建成,避免大拆大建和重復建設。貫徹資產全壽命周期理念,加強投入產出分析,深化技術經濟論證,優化資源配置,提高設備利用效率。
靈活先進,智能環保。推廣應用新技術、新材料、新設備,提升智能化水平。充分滿足新能源、分布式電源和多元化負荷的靈活接入與高效利用,推進電能替代,促進能源結構調整。
優化布局,安全可靠。推進配電網設施布局規劃,確保電網發展與地方規劃有效銜接,合理布局、提前預留所址和廊道資源。構建強簡有序、標準統一的網絡結構,提高故障自愈和信息交互能力,抵御各類事故風險,保障可靠供電。
(三)發展目標
依據《配電網規劃設計技術導則》(DL/T 5729-2016)相關規定,將根據規劃水平年的負荷密度、行政級別,也可根據經濟發達程度、用戶重要程度、用電水平、GDP等因素確定供電區域類型。《配電網規劃設計技術導則》中有關供電區域劃分的規定如表5-1所示。
臨海醫藥小鎮規劃面積約3.70平方公里,刨除山體、水域等無效供電面積,有效供電面積約2.43平方公里,其中華海產業園占地面積0.48平方公里,其他區塊供電面積約1.95平方公里。根據前文預測,醫藥小鎮總飽和負荷40兆瓦,華海產業園飽和負荷為28兆瓦,其他區塊飽和負荷為12兆瓦,則醫藥小鎮(不包括華海制劑產業園地塊)負荷密度為6.15兆瓦/平方公里。又考慮到城鎮發展定位為省級特色小鎮,因此供電分區類型確定為B類供電區。依據《配電網規劃設計技術導則》(DL/T 5729-2016),此處提出供電可靠性等指標規劃目標如下:

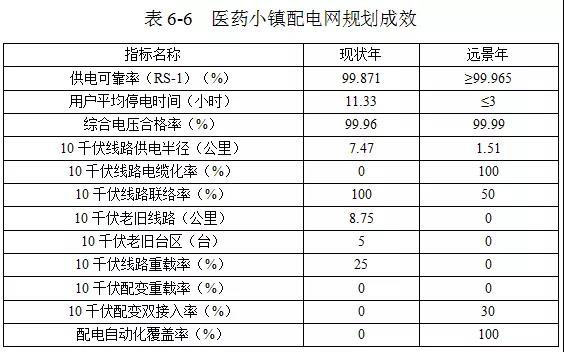

1)供電可靠率:醫藥小鎮供電可靠率≥99.965%,戶均年停電時間小于3小時。
2)電壓合格率:醫藥小鎮綜合電壓合格率達到99.95%。
醫藥小鎮在配網建設時將努力通過電源容量充足、配電線路供電能力充裕、設備規范先進、供電半徑合理、網架堅強可靠靈活、智能化程度高等措施來促進上述供電可靠性等指標的實現。
六、區域網架建設規劃
(一)規劃技術原則
1. 網架構建原則

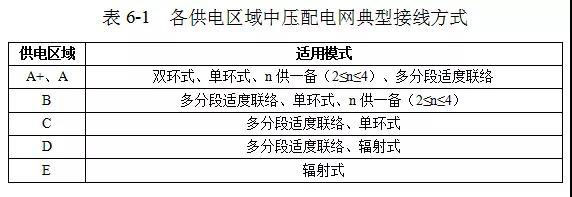

《配電網規劃設計技術導則》(DL/T 5729-2016)將中壓配電網典型接線方式分為5種。電纜網接線包括單環式、雙環式、n供一備(2≤n≤4),架空網接線包括:多分段適度聯絡式、輻射式,如表6-1所示。

臨海醫藥小鎮屬于B類供區。根據醫藥小鎮發展定位、供電可靠性要求、景觀要求,經與臨海市政府對接,醫藥小鎮內10千伏線路采用電纜線,電纜通道由政府投資建設。對于華海制劑產業園以外用戶,本次規劃采用電纜單環式為其供電;對于華海制劑產業園,考慮到下級電網由華海企業內部建設(如配變可能采用雙接入),且擬構建2組純聯絡作為備用,采用電纜雙射式為其提供電源即可,能夠滿足供電可靠性需求。
電纜單環式為自同一供電區域兩個變電站的中壓母線(或一個變電站的不同中壓母線)各饋出單回線路構成的接線方式,正常方式下開環運行,接線如圖6-1所示。

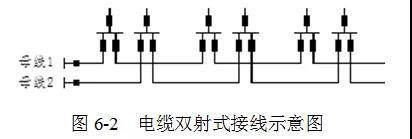

電纜雙射式為自同一個變電站的不同中壓母線各饋出單回線路,同路徑敷設至用戶中心的接線方式,接線如圖6-2所示。
2. 負荷分配原則
根據《配電網規劃設計技術導則》(DL/T 5729-2016),綜合考慮導線熱穩定、線路壓降、“N-1”校驗等因素,擬定中壓線路長期負載率在30%~50%之間。本次規劃遠期10千伏線路平均負荷在3兆瓦左右。
3. 設備選型原則
1)線路
配電線路導線截面依據發熱條件、負荷容量進行初選,以電壓損耗條件、經濟電流密度、機械強度條件作為校驗。導線截面選擇應考慮設備正常壽命周期內負荷增長。
本次規劃電纜干線銅芯截面采用300平方毫米,分支線銅芯電纜截面宜采用185、150、70平方毫米。
2)環網單元
本規劃環網單元采用環網箱,10千伏母線采用單母接線,每段母線宜配置1~2路進線,3~4路出線,采用負荷開關。具體如圖6-3所示。
3) 配變
①配電室
配電室10千伏母線宜采用單母線接線或兩個單母線接線,配置1~2回進線、1~2臺變壓器,單臺容量可選用400、630、800、1000千伏安,10千伏側采用負荷開關,采用雙接入方式時還應配置雙向投切負荷開關。
②箱式變電站
箱式變電站一般用于配電室建設改造困難區域,如架空線路入地改造地區、配電室無法擴容改造的場所,以及施工用電、臨時用電等,其單臺變壓器容量可選用400、500、630千伏安。
(二)布點規劃方案
1.變電站布點規劃
至遠景年,醫藥小鎮共新增1座變電站,為35千伏華海變。華海變投運之后,醫藥小鎮負荷逐步改為華海變供電,至2025年醫藥小鎮實現獨立供電。
2.環網箱布點規劃
根據醫藥小鎮負荷增長情況配置環網箱。至遠景年,華海制劑產業園需新增環網布點3個。其他區域需新增環網箱布點12個,分別為靈江山中學、人才公寓、科創中心、服務中心、工業1#、工業2#、商業、專家樓、物流、中試基地、小鎮餐廳、會展中心,主供所處地塊及周邊地塊負荷。
(三)重復建設辨識
醫藥小鎮增量配電網試點區域內,現狀無變電站布點,無環網箱布點。
“十四五”期間,試點區域內新建35千伏華海變,當期容量2×20兆伏安,遠期容量3×20兆伏安,不存在重復建設情況。
2019年至遠景年,試點區域內新增環網布點15個,其中華海制劑產業園需3個,其他區域12個,不存在重復建設情況。
(四)建設方案和投資
1.總體規劃思路
本次規劃立足現狀配電網,以目標網架為引領,兼顧供電可靠性與投資精準性,按照規劃的指導思想和基本原則,確立規劃思路如下:
邊界清晰、獨立供電。醫藥小鎮作為增量配電試點區域,除必要的電源進線及純聯絡線路外,其內部配電網應逐步與外部電網分離,最終實現區域內部負荷由增量配電網獨立供電,與外部電網無交叉供電,便于增量試點業務開展。
目標引領,逐年過渡。先依據試點區域飽和負荷水平、用戶空間分布、供電可靠性需求,按照“接線標準、供區清晰、路徑最優”的要求,構建適應試點區域發展的遠景目標網架;然后以目標網架為引領,依據用戶接入、負荷發展等需求,結合變電站投產,逐年制定過渡方案,有序推進增量配電網建設,避免重復建設和投資浪費。
2.遠景目標網架
考慮到醫藥小鎮定位、供電可靠性需求、景觀要求等,遠景目標網架按照電纜網建設。
根據預測結果,遠景年醫藥小鎮總負荷達到40兆瓦。其中,華海產業園負荷為28兆瓦,由于園區配電網建設為用戶工程,因此按照每回線路帶4.5兆瓦負荷考慮,從華海變建設6回電纜線為園區提供電源,園區內部接線由華海用戶自行決定。華海產業園以外區塊負荷為12兆瓦,按照每回線路帶3兆瓦左右負荷考慮,建設4回電纜線、形成2組電纜單環網為其供電。
另外,考慮到試點區域僅有1座35千伏華海變供電,其2回進線又來自同一上級電源(220千伏臨海變),為保障220 千伏臨海變或2回35千伏進線全停時重要負荷不失電,考慮在35千伏華海變與110千伏匯豐變之間構建2組純聯絡。
3.逐年過渡方案
現狀年至負荷飽和年,區域內擬投資建設35千伏項目1個,10千伏項目9個。項目詳細描述如下:
1)35千伏華海輸變電工程
建設必要性:根據負荷預測,醫藥小鎮飽和負荷水平為40兆瓦,醫藥小鎮需要建設1座變電站。按照變電站長期經濟負載率在60%左右考慮,醫藥小鎮需要變電容量約為65兆伏安。綜合考慮投資、站址等因素,建設35千伏變電站為宜。根據華海制藥科技有限公司提供的數據,2022年華海制劑產業園負荷將達到9兆瓦,現有線路難以滿足負荷需求,因此35千伏華海變應在2022年建成投產。
建設方案:在華海制劑產業園建設35千伏變電站1座,35千伏電源進線2回,來自220千伏臨海變35千伏母線。
工程規模:本期主變?nèi)萘?×20兆伏安,35千伏架空線路2×2.19公里,電纜2×1.06公里。遠期再擴建第3臺主變,容量20兆伏安,主接線方式采用擴大內橋接線。
實施年份:2022年建成,先投產2臺主變;遠期擴建第3臺主變。
2)10千伏華海試劑產業園環網箱新建工程
建設必要性:華海制劑產業園一期工程將于2019年開始逐步投產,預計2019年負荷可達0.8兆瓦。為滿足華海試劑產業園近期負荷增長,保證安全可靠供電,新建華海制劑產業園環網箱為其供電。
建設方案:新建2座環網箱,分別從花醫線、花藥線新建電纜分支供電?;ㄡt(yī)線、花藥雙回線2018年已動工建設,投運后退運靈溪139線,負荷切改至花醫、花藥雙回線。2022年,華海變投產后,該環網箱從花醫線、花藥雙回線改接出來,從華海變新出雙回電纜為其供電。
工程量統計:新建YJV22-3×300電纜0.26公里,新建環網箱2座。
實施年份:2019年。
3)10千伏靈江山中學環網箱新建工程
建設必要性:靈江山中學于2020年開始用電,報裝容量為800千伏安,預計2022年,負荷可達0.3兆瓦。為滿足靈江山中學及其附近地塊負荷增長,保證安全可靠供電,新建靈江山中學環網箱為其供電。
建設方案:在靈江山中學新建環網箱,從靈尤138線新出電纜分支為新建環網箱供電。同時為增強供電可靠性,從匯豐291線引出第二路電源線(用戶投資)為靈江山中學備用。2022年35千伏華海變投產后,環網箱將切改至華海變新出10千伏線路供電。
工程量統計:新建YJV22-3×300電纜0.29公里,新建環網箱1座。
實施年份:2020年。
4)10千伏匯豐3線、匯豐4線新建工程
建設必要性:匯豐南路沿線的江南匯豐雙回路為醫藥小鎮當前最為重要的兩回供電線路,2021年以前由聚景變供電,線路供電半徑長,而且負荷主要集中在線路末端,故障率較高且運行不經濟。2021年匯豐變投運之后,為江南匯豐雙回路線路縮短供電半徑提供了條件。
建設方案:將原江南匯豐雙回路線路在創業大道處開斷。匯豐變新出2回電纜線,穿過創業大道到達匯豐南路東側接上南匯豐雙回路創業大道以南線路,形成和花醫花藥雙回線聯絡的多分段單聯絡結構。
工程規模:新建YJV22-3×300電纜線路1.02公里。
建設年份:2021年。
5)10千伏華海1線、華海3線新建工程
建設必要性:根據小鎮建設計劃,2020年后主要建設區域為匯豐南路西側、華海產業園北側地塊,主要建設用戶有靈江中學、人才公寓、科創中心、服務中心等商業和行政辦公用戶。華海變投產前,這些用戶先就近接入周邊線路;華海變投產后,擬在醫藥小鎮西北片區新建1組單環網,將包括靈江山中學在內的沿線用戶均切改進來。
建設方案:從華海變新出2回電纜線路,沿經一路-創業大道-匯豐南路-緯四路敷設,形成1組單環網,滿足沿線用戶接入需求。其中靈江山中學至匯豐南路與創業大道交叉口一段電纜利用原路徑電纜。靈江山中學配變第二路電源仍從靈尤公路沿線提供。
工程規模:新建YJV22-3×300電纜4.53公里,新建環網箱5座。
建設年份:2022年。
6)10千伏園區1線、園區2線新建工程
建設必要性:2022年,華海產業園負荷增長至約10兆瓦,原有供電方式已不能滿足其用電需求,急需新建線路為其供電。
建設方案:35千伏華海變投運后,將原T接在花醫線、花藥雙回線上的環網箱改接出來,由華海變新出2回10千伏線路至環網箱,保障可靠供電。
工程規模:新建YJV22-3×300電纜線路1.62公里。
建設年份:2022年。
7)10千伏華海2線、華海4線新建工程
建設必要性:根據醫藥小鎮建設計劃,2023年開始長溪路東側地塊進入建設高峰期,新建用戶有物流園、中試基地、小鎮餐廳、會展中心及一些工業用戶。2025年前,這些用戶先就近接入江南、匯豐雙回線;至2025年負荷達到一定規模,江南、匯豐雙回線不能滿足負荷需求時,需在醫藥小鎮東北片區建設1組單環網,將包括物流園在內的沿線用戶均切改進來。
建設方案:從華海變新出2回電纜線路,沿緯四路-匯豐南路-創業大道-長溪路-緯五路-匯豐南路-緯四路敷設,形成1組單環網,滿足沿線用戶接入需求。
工程量統計:新建YJV22-3×300電纜線路6.49公里,環網箱6座。
建設時間:2025年。
8)10千伏園區3線、園區4線新建工程
建設必要性:2025年,華海產業園負荷增長至約13兆瓦,園區1線、園區2線已不能滿足其用電需求,急需新建線路為其供電。
建設方案:從35千伏華海變新出2回10千伏線路至華海車間,保障可靠供電。
工程規模:新建YJV22-3×300電纜0.48公里,新建環網箱2座。
建設年份:2025年。
9)10千伏匯豐3線、匯豐4線延伸工程
建設必要性:考慮到35千伏華海變由220 千伏臨海變雙輻射供電,為進一步增強其供電可靠性,在220 千伏臨海變或2回35千伏進線全停時保障重要負荷不失電,有必要在35千伏華海變和北部110千伏匯豐變(上級電源為220 千伏臨海變和劍山變)之間構建站間聯絡。
建設方案:將匯豐3線、匯豐4線沿緯四路敷設,延伸至35 千伏華海變,線路不帶負荷,作為純聯絡線路。本次暫不考慮匯豐3線、匯豐4線架空入地改造工程,若后期政府有需求再行考慮。
工程量統計:新建YJV22-3×300電纜線路1.30公里。
建設時間:2026年。
10)10千伏園區5線、園區6線新建工程
建設必要性:2030年,華海產業園負荷增長至約28兆瓦,原有4回線路已不能滿足其用電需求,應新增線路為其供電。
建設方案:自35千伏華海變新出2回10千伏線路至華海車間,保障可靠供電。
工程規模:新建YJV22-3×300電纜線路2公里,新建環網箱2座。
建設年份:遠期(2030年左右)。
2019年至2025年,醫藥小鎮新建35千伏變電站1座,主變2臺,容量為2×20兆伏安;新建35千伏架空線(同桿雙回)2.19 公里,新建35千伏電纜線2.12 公里;新建10千伏線路10回,電纜長度14.69公里;新建環網箱16座;綜合考慮35千伏、10千伏、0.4千伏各級電網建設,配電網總投資約4621萬元。
2026年至遠景年,醫藥小鎮擴建35千伏主變1臺,容量為20兆伏安;新建10千伏線路2回,延伸10千伏線路2回,電纜長度3.30公里;新建環網箱2座;綜合考慮35千伏、10千伏、0.4千伏各級電網建設,配電網總投資約919萬元。
(五)電纜通道規劃

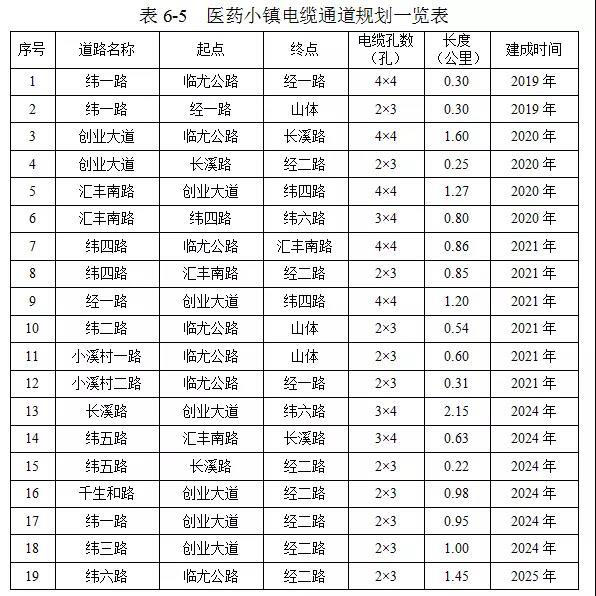

依據前文建設方案和遠景目標網架,醫藥小鎮電纜通道規劃情況如表6-5和圖6-24所示。其中,創業大道、匯豐南路、緯四路、緯一路、經一路、長溪路、緯五路等幾條道路是電纜主通道,應確保優先建成,保障項目順利實施。
(六)技術經濟指標校核
1. 供電能力校驗
近期:至2020年,醫藥小鎮最大負荷為7.56兆瓦,主要由5回(10千伏)架空線供電,按照每回線路額定滿載負荷7 兆瓦計算,則線路平均負載率為22%。醫藥小鎮10千伏公用線路供電能力能夠滿足近期負荷發展需求。
中期:本規劃10千伏電纜主干線路采用YJV22-10-3×300,額定滿載負荷約7 兆瓦。至2025年,華海制劑產業園由華海變建設4回10千伏電纜線路供電,負荷大約13.00兆瓦,線路平均負載率約為47%;其他用戶由華海變建設4回10千伏電纜線路供電,負荷大約為7.36兆瓦,線路平均負載率約為26%。華海變主變負載率約為50%。
遠期:至遠景年,華海制劑產業園由華海變建設6回10千伏電纜線路供電,負荷大約28.00兆瓦,線路平均負載率約為67%;其他用戶從華海變建設4回10千伏電纜線路供電,負荷大約為12.00兆瓦,線路平均負載率約為43%。華海變主變負載率約為67%。
2. 網架結構校驗
2022年前,35千伏華海變未投運,區域內10千伏網架為架空多分段單聯絡接線,10千伏線路聯絡率及N-1”通過率為100%。
2022年后,35千伏華海變投運,華海產業園10千伏網架為電纜雙射式,10千伏線路無聯絡,但可為用戶提供雙電源;其他區域為電纜單環式,10千伏線路聯絡率及“N-1”通過率為100%。
3. 主變“N-1”校驗
至遠期,35千伏華海變主變?nèi)萘繛?×20兆伏安,負荷為40兆瓦,可通過主變“N-1”校驗。
(七)電網規劃成效
通過上述配電網項目的實施,醫藥小鎮配電網將得到全面升級,配電設備更加精良,網架結構更加堅強,供電可靠性將實現本質提升,供電服務能力將登上新臺階。關鍵指標變化情況如表6-6所示。
七、區域內外網架銜接規劃
2022年之前,35千伏華海變未建設投產,區內用戶先由區外110千伏聚景變、35千伏花園變的10千伏線路供電;至2021年110千伏匯豐變投運后,原110千伏聚景變的江南290線、匯豐291線后端線路接入?yún)R豐變,屆時區內用戶由區外110千伏匯豐變、35千伏花園變的10千伏線路供電。
2022年起,35千伏華海變投運,區內用戶逐步改由35千伏華海變新出10千伏電纜線供電。至2025年華海變2組10千伏單環網建成后,區域實現獨立供電。但為保障供電可靠性,充分利用匯豐南路東側的2回主干線路(原江南290線、匯豐291線),在35千伏華海變和110千伏匯豐變之間構建2回10千伏純聯絡電纜線路。
2025年后,醫藥小鎮形成獨立配電網,與外網的接口有兩處,分別是220千伏臨海變給35千伏華海變的出線間隔和110千伏匯豐變給2回10千伏純聯絡線的間隔,這兩處即為產權分界點。
八、運行管理規劃
(一)配電自動化建設
1. 建設原則
1)配電自動化規劃設計應符合《DL/T-1406配電自動化技術導則》的相關規定。
2)配電自動化應通過對配電網的監測和控制,支撐配電網調度運行和搶修指揮等業務需求,并為配電網規劃設計工作提供基礎數據信息。
3)配電自動化建設應與配電網一次網架相銜接。
4)應根據區域配電網規模和應用需求,合理確定配電自動化系統主站的規模與功能。對關鍵性節點,如主干線聯絡開關、必要的分段開關,進出線較多的開關站、環網單元和配電室,配置“三遙”(遙測、遙信、遙控)配電自動化終端;對一般性節點,如分支開關、無聯絡的末端站室,配置“兩遙”(遙測、遙信)配電自動化終端;用戶進線處配置分界開關或具備遙測、遙信功能的故障指示器。
5)配電自動化功能應適應分布式電源以及電動汽車、儲能裝置等新型負荷接入后的運行及業務需求。
6)應根據可靠性需求、網架結構和設備狀況,合理選用配電設備信息采集形式及終端類型。對于“三遙”終端,應采用光纖通信(如EPON);對于“二遙”終端,便于接入光纖的可采用光纖通信,光纖通信困難的可采用無線通信。
2. 建設方案
醫藥小鎮現狀10千伏主干供電線路為架空線,且到35千伏華海變投運之前基本保持不變。在此期間,采用故障監測式饋線自動化,共加裝柱上開關3臺,故障指示器7套。
35千伏華海變投運后,醫藥小鎮采用10千伏電纜網供電。華海制劑產業園由3組電纜雙射網供電,其他用戶由2組單環網(含4回10千伏線路、12座環網箱)供電。醫藥小鎮屬B類供區,采用集中式饋線自動化(僅覆蓋2組單環網),加裝“三遙”DTU 4臺,“二遙”DTU 8臺,敷設光纜約11公里。醫藥小鎮配電自動化及通信投資為59萬元。
“十四五”期間深入推進配電自動化系統的實用化應用,加強配電自動化系統與其他信息化系統的數據共享。
3. 建設成效
醫藥小鎮配電自動化能有效支撐配電網運行管理要求,縮短故障排查和非故障段恢復供電時間,提高供電可靠性。
(二)調度自動化建設
1. 建設原則
1)應結合配電網及配電自動化發展水平合理選擇調度控制功能的實現方式。規模較小、不具備配電自動化主站的地區,配調功能可嵌入地區電網調度控制系統。
2)調度控制功能至少應包括 SCADA、圖庫電子化、關鍵節點數據采集、配電網故障搶修指揮等功能,并實現與電網其他平臺數據共享。
3)110/35千伏場站應至少配置 1 套調度數據網設備,接入所屬地調接入網。
4)廠站端自動化系統的硬件配置和功能配置應全面支撐電網的調控運行,滿足調度對站內數據、模型和圖形的應用需求。
5)系統建設安全防護的總體原則為“安全分區、網絡專用、橫向隔離、縱向認證”,保證電力生產控制系統及重要數據的安全。
2.建設方案

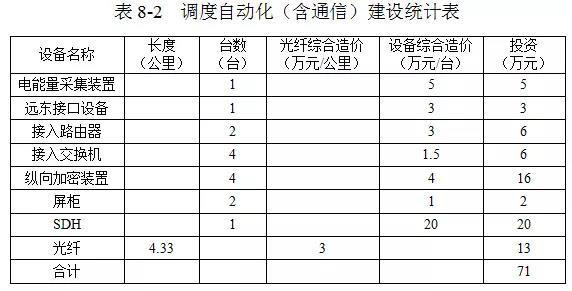

醫藥小鎮現狀由 110 千伏聚景變和35千伏花園變供電,兩座變電站均已實現調度自動化?!笆奈濉逼陂g將建設35千伏華海變,其調度自動化工程應以當前成熟的自動化數據采集、控制和無源光網絡(EPON)技術作為支撐,選擇“主站+終端”的兩層體系結構,實現配電網運行監視和控制,并通過信息交互總線實現與 EMS、GIS、用電信息采集系統的交互應用。醫藥小鎮調度自動化及通信投資為71萬元。
35千伏華海變調度自動化系統由配售電公司投資建設。
3.建設成效
具備電網監測和電力系統運行狀態診斷等要求,滿足電網運行中的異常和突發故障協調控制,實現電網調度的智能化管理。
(三)系統通信建設
1. 建設原則
1)醫藥小鎮采用的通信技術應與當?shù)嘏潆娋W(wǎng)的發展規劃相適應,應與配電網一次網架同步規劃、同步建設,或預留相應位置和管道,滿足調度自動化、配電自動化中、長期建設和業務發展需求。
2)配電網規劃應統籌通信資源,充分滿足配電自動化、用電信息采集系統、分布式電源、電動汽車充換電站及儲能裝置站點的通信需求。
2. 建設方案
醫藥小鎮35千伏華海變采用光纖通信,10千伏配網主要采用無線公網通信,也可以結合區域配電自動化實施需求,采用多元組合通信方式,確保經濟技術綜合最優。醫藥小鎮通信系統投資分別包含在配電自動化和調度自動化中,其中配電自動化及通信投資約59萬元,調度自動化及通信投資約71萬元。
通信系統投資界面以內外網接口處為宜。醫藥小鎮范圍內的10千伏配網通信由配售電公司投資建設。對于35千伏華海變通信,配售電公司負責投資建設至220千伏臨海變和110千伏匯豐變,220千伏臨海變和110千伏匯豐變內部通信由國網浙江臨海市供電有限公司投資。
3. 建設成效
到2020 年,醫藥小鎮配電通信滿足電網運營要求,實現區域內用電信息采集系統的“全覆蓋、全采集”,通過信息交互實現供電可靠性和電壓合格率統計到戶。
九、電能質量規劃
(一)概述
理想的電能應該是完美對稱的正弦波。一些因素會使波形偏離對稱正弦,由此便產生了電能質量問題。電能質量的主要特點有:
1)電力系統里的電能質量始終在動態變化,這取決于電力系統的潮流本身不停變化,大部分用戶行為對于電力系統來講是隨機的。
2)電力系統是個整體,其電能質量狀況是電網、用戶、電廠共同作用的結果,相互影響。電能不易儲存,其生產、輸送、分配和轉換直至消耗幾乎是同時進行的。
3)電能質量擾動具有潛在危害性與廣泛傳播性。危害性主要是針對用戶側來講,電能質量問題會給用戶帶來經濟上、身體上甚至政治上的危害。電網是一個整體,在一個點發生的電能質量問題會影響一個較大的范圍,這就是電能質量的廣泛傳播性。
4)有些情況下用戶是保證電能質量的主體部分,特別是在現代工業條件下尤其明顯,因為現代工業中大量采用直流負荷,這些負荷是非線性的,會往電網注入諧波、無功等,這就導致了一些電能質量問題。
5)電能質量事件,尤其是電壓暫升/降、電壓短時中斷,大都有很大的隨機性,而且是不可避免的,評估特定區域的電能質量情況其實是非常困難的。
電能質量問題主要包含以下幾種:無功補償、諧波、電壓偏差、三相不平衡及電壓波動和閃變。
電能質量標準是保證電網安全經濟運行、保護電氣環境、保障電力用戶正常使用電能的基本技術規范,是實施電能質量監督管理、推廣電能質量控制技術、維護供用電雙方合法權益的法律依據。因此,針對上述電能質量問題的幾種類型,簡述相關的解決措施。
(二)無功補償
通過無功補償提高電能質量的主要技術措施是采用無功補償電容器,分為:
1)低壓分散補償
根據個別用電設備對無功的需要量將單臺或多臺低壓電容器組分散地與用電設備并接,通過控制、保護裝置與電機同時投切。
2)低壓集中補償
將低壓電容器通過低壓開關接在配電變壓器低壓母線側,以無功補償投切裝置作為控制保護裝置,根據低壓母線上的無功負荷直接控制電容器的投切。
3)10 千伏線路單點集中補償
在負荷的集中點前端進行單點集中補償,補償?shù)娜萘扛鶕?jù)平時負荷進行計算,并在此基礎上留有余量,補償級數根據容量大小選擇。
在醫藥小鎮后續配電網建設改造中,配變新增或改造時同步加裝低壓無功補償裝置,無功自動補償裝置容量按照變壓器容量 20%~40%配置。
(三)諧波控制
醫藥小鎮內暫無分布式電源(如光伏)規劃,且規劃用戶無非線性負載,因此預計區域電網無諧波污染問題。
(四)電壓允許偏差值
電力系統正常狀況下,用戶受電端的供電電壓允許偏差為:
1)35 千伏供電電壓正負偏差的絕對值之和不超過額定電壓10%;
2)10 千伏及以下三相供電電壓允許偏差為額定電壓的±7%;
3)220 伏單相供電電壓允許偏差為額定電壓的+7%與-10%;
4)對供電點短路容量較小、供電距離較長以及對供電電壓偏差有特殊要求的用戶,由供、用電雙方協議確定。
醫藥小鎮內存在照明設備、醫療設備及醫療制造設備等,這些設備對電壓偏差要求各有不同。醫藥小鎮應加強各級電網的無功補償?shù)耐肚锌刂乒ぷ鳎惭b電壓監測裝置,使各級電網三相供電電壓偏差滿足上述行業規范要求。
(五)三相電壓允許不平衡度
三相電壓不平衡度是電能質量的一個重要指標,其限值為:
1)電力系統公共連接點電壓不平衡度允許值為 2%,短時不得超過 4%。
2)接于公共連接點的每個用戶引起該點負序電壓不平衡允許值一般為 1.3%,短時不超過 2.6%。
通常電壓不平衡大多由三相元件、線路參數或負荷不對稱引起。由于三相負荷的因素是不一定的,所以供電點的三相電壓和電流極易出現不平衡的現象,損耗線路。
醫藥小鎮控制三相電壓允許不平衡度主要有以下措施:
1)裝設平衡裝置,通過裝設平衡裝置的方式來達到三相負荷的相對均勻分配。
2)定期開展對三相負荷的檢測工作,將檢測結果進行專業記錄和分析,及時發現三相不平衡狀況。
3)由不對稱負荷引起的電網三相電壓不平衡可以將不對稱負荷分散接在不同的供電點,以減少集中連接造成不平衡度嚴重超標的問題。或使用交叉換相等辦法使不對稱負荷合理分配到各相,盡量使其平衡化。
(六)電壓波動和閃變
根據規劃,醫藥小鎮無電弧煉鋼爐、軋鋼機等大容量沖擊性負荷,因此預計無明顯的電壓波動和閃變問題。
十、用戶服務規劃
(一)常規用戶服務
隨著社會經濟的不斷發展,社會各界和廣大客戶對電力供給、服務質量提出了更高要求。配售電公司成立后,應結合《浙江省優化營商環境用電報裝便利化行動方案》、《關于進一步提升公用事業服務優化營商環境的實施辦法(試行)》(臺跑改辦發[2019]4號),切實開展以下工作,提高對用戶供電服務水平。
1)規范辦公營業場所。醫藥小鎮內應建立固定的辦公場所及營業網點,并有統一、明顯的標志。營業場所應方便營業區用戶業務辦理。加強供電營業窗口規范化建設,優化服務流程,完善服務標準,規范服務行為。
2)建立優質服務長效機制。管理上向需求側傾斜,開展以客戶為中心的安全生產、供電可靠性、電壓質量等指標的管理,促進供電服務水平的提高。
3)加強隊伍建設,提高從業員工素質。不斷強化從業員工的服務意識和服務水平,加強營銷人員管理,使營銷人員明確自身工作的目標和標準,做到崗位責任明確、服務到位。強化職業道德,高度重視對員工職業道德的培養,同時制訂不同崗位的職業道德規范和相應的考核體系。
4)嚴格執行價格主管部門制定的電價和收費政策,及時在供電營業場所和網站公開電價、收費標準和服務程序。
5)限定業務辦理時間。低壓(無外部工程)業務辦理時間不超過5個工作日,低壓(有外部工程)業務辦理時間不超過15個工作日,高壓業務辦理時間不超過40個工作日。
6)用電申請一口受理。用戶向供電公司提交申請后,供電公司在1個工作日內完成申請受理。
7)明確供電方案答復期限。供電公司在受理申請后,分別在9個工作日、2個工作日內完成高壓、低壓客戶供電方案答復。
8)明確電力接入工程設計時間。供電公司督促和配合選線設計單位。分別在15個工作日、3個工作日內完成高壓、低壓客戶電力接入工程設計(低壓無外線工程無需設計)。
9)明確工程施工期限。供電公司或用戶在取得施工許可后分別在15個工作日、9個工作日、2個工作日內完成項目高壓、低壓外線工程建設、低壓無外線工程建設(不含政策處理時間)。如涉及鋼管塔基礎建設等土建工程的,需按規程規定預留保養時間,建設時限順延。
10)加大用戶服務工程投資。進一步降低企業用電報裝成本。強化用電報裝信息化建設,精簡企業用電報裝環節與材料。針對小鎮內高低壓用戶,除臨時用電項目外,配售電公司將根據電網規劃延伸服務界面以減少用戶投資。
(二)保底供電服務
對于不參加電力市場交易的用戶(包含具備市場交易資格而選擇不參與市場交易的電力用戶),增量配電網有義務向其提供保底供電服務。
(三)增值服務
增量配電網業主可以有償為各類用戶提供增值服務,其內容包括但不限于為用戶提供用電規劃、智能用電、用電設備運維、綜合能源服務等。通過不斷創新和豐富增值服務內容,一方面使電力用戶得到越來越個性化、優質的電力服務,另一方面對于運營商來說也可以獲得更多盈利增長點,以此通過良性循環激活市場,發揮市場的價值發現作用,推動產業內涵的不斷進步和發展。
綜合能源服務是一種新型的為滿足終端客戶多元化能源生產與消費的能源服務方式,涵蓋能源規劃設計、工程投資建設、多能源運營服務、節能減排以及投融資服務等方面。簡單來說,就是不單銷售能源商品,還銷售能源服務,當然這種服務主要是附著于能源商品之上的。對于增量配網業主來說,就是由單一售電模式轉為電、氣、冷、熱等的多元化能源供應和多樣化增值服務模式。
十一、節能與環境保護
(一)節能降耗
電能損耗是評價供電系統的規劃、輸變電技術以及電力運行效率的重要指標。因此,必須重視技術層面和管理層面的節能降耗工作,在保障電能正常供給和電力企業經濟效益的基礎上,找出節能降耗最有效的解決措施,走可持續發展之路,最終達到電力資源最優利用的目標。醫藥小鎮主要采取以下主要措施進行電力節能降耗:
1)采用無功補償?shù)仁侄?,控制網損。無功采用集中補償與就地分散補償相結合的方式。
2)加強主變配變的運行監測,促進負載在設備之間的均衡分配,保持變壓器處在經濟運行區間。
3)推廣使用高效低耗設備,選擇合適的配電變壓器類型。
(二)環境保護
1. 變壓器噪音
醫藥小鎮在“十四五”期間將建設35千伏華海變。變壓器運行會產生噪音,安裝位置應與居住區保持合適距離。為靠近負荷中心,華海變位置暫定于華海試劑產業園北部。在無法滿足距離要求時,可通過安裝振動阻尼器等方式,減少華海變部分噪聲。華海變主變壓器(電抗器)的本體與散熱器宜分開布置(散熱器采用自冷方式、戶外布置)。
2. 線路
為與周邊環境相協調,不影響周圍環境美觀,經與臨海市政府協商,醫藥小鎮采用電纜網供電,電纜通道由政府投資建設。
3.電磁場
醫藥小鎮內變(配)電站、箱變、桿變、架空(電纜)線路的電磁輻射應符合《GB 8702電磁環境控制限值》和《HJ/T1.0電磁輻射環境影響評價方法與標準》的要求。高頻電磁輻射(0.1~500 兆赫茲)增強限值<5 千伏/米,工頻電磁輻射(50 赫茲)增強限值<4 千伏/米,磁場感應強度<0.1 毫特斯拉。
