3月16日,國網北京市電力公司負責實施的北京小湯山醫院改擴建電力工程所有供電保障準備工作就緒,4路外電源全面提升醫院供電可靠性。

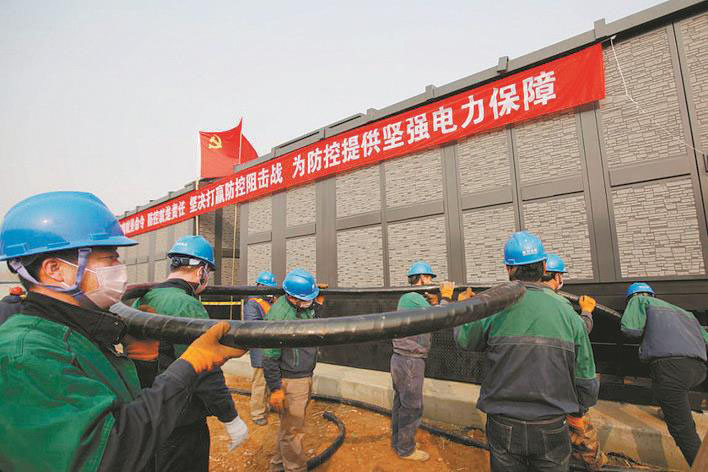

據了解,為做好境外輸入人員疫情防控工作,盡力保證北京市民正常工作生活秩序,北京市疫情防控領導小組決定于3月16日啟用北京小湯山醫院。在1月24日接到北京小湯山醫院改擴建電力工程任務后,昌平供電公司迅速成立小湯山工程項目指揮部和前線供電保障指揮部,全力推進工程建設。該公司組建施工力量,及時調配物資,克服施工人員短缺、交叉作業多、工期緊等困難,連續奮戰、晝夜不停,僅用22天就提前高質量完成工程任務。
工程涉及外電源和內部增容改造兩項工程。一期工程新裝箱變1組2臺、應急發電機組1臺,新建開閉器2座,共敷設10千伏電纜9680米,于2月12日送電。二期工程新裝箱變12組24臺、應急發電機組11臺,新建開閉器2臺、計量箱2臺,從110千伏香屯變電站新出10千伏電纜兩條、長度10164米,于2月15日送電,與一期聯絡形成雙方向4路外電源供電。
獲知醫院即將啟用后,3月11日,昌平供電公司迅速編制設備巡檢排查和測試聯動計劃,組織人員監測客戶所有高低壓設備狀態;在3個晚上開展停電作業,對10臺發電機組開展試啟動及閉鎖聯調,及時完成院內所有設備巡檢。國網北京電力還配置1臺800千瓦發電車作為確診病房區緊急備用電源。
昌平供電公司此次沿用政治保電經驗做法,組建“1+N”保障團隊。26人分兩組,15天一輪,在醫院附近24小時待命,并按計劃對醫院病區用電設備的外部運行環境和運行狀態定期開展特巡。
