摘 要:通過對2019 年年底華東特高壓網架特征和華東電網頻率控制必要性的分析,計算得出江蘇電網可切負荷容量需求。根據江蘇電網負荷特點,結合江蘇電網已投運的全國首套源網荷友好互動系統建設運行情況,提出深化建設方案。將電廠不影響機組發電出力的輔機負荷納入源網荷精準控制范圍,提出一種適應大規模、多類型負控終端毫秒級響應的分層分區通信架構,通過技術方案比較將系統總體架構優化為控制中心站、控制主站、控制子站及控制終端4 個層次。深化建設方案對于電網進一步推廣和加強建設源網荷毫秒級精準切負荷具有借鑒意義。
關鍵詞:源網荷;毫秒級;深化建設;精準切負荷;發電機組
0 引言
近年來,華東電網建設呈現跨越式發展,預計至2018 年年底,華東“三交七直”特高壓網架將基本形成。隨著復奉、錦蘇、賓金三大特高壓直流相繼投產,以及西南水電送電華東需求長期居高不下,華東電網最大單一區外直流來電功率和區外直流來電總功率均持續增長,至2019 年年底,靈紹、錫泰、雁淮、準皖特高壓直流陸續投產,華東特高壓直流規模達到7 回,饋入華東的直流共11 回,總規模約7000 萬kW,大功率直流失去對電網頻率穩定的沖擊日益顯著。隨著直流送電規模的增大和單回特高壓輸電容量的提高,接受外部來電的比例持續提高,華東電網“強直弱交”特性更趨顯著,系統調頻能力下降,頻率穩定問題突出,安全運行面臨嚴峻挑戰,需要綜合利用全網各種可控資源,減小大功率沖擊下的頻率波動,降低穩定破壞風險,保障電網安全運行。因此,有必要通過新增可中斷負荷就地按頻率切除功能實現華東電網頻率穩定控制水平的整體提升。
根據國家電網公司統一部署,按照保障迎峰度夏期間華東復奉、錦蘇、賓金三大特高壓直流送電及電網安全運行總體方案,國家電網華東分部全面啟動了“構建華東電網頻率緊急協調控制系統”各項工作,提升汛期三大特高壓直流大功率饋入時段華東電網安全穩定運行水平。
1 江蘇電網可中斷負荷需求分析
經核算,在輕負荷時段或備用相對較少時段,若復奉、錦蘇、賓金、靈紹、雁淮或錫泰特高壓直流滿功率方式下任一直流雙極同時閉鎖,將導致華東電網頻率下降明顯,電網頻率穩定受到威脅,極端輕負荷方式下可能導致頻率跌破49 Hz,低頻減負荷裝置將動作,損失負荷可能達到規定的事故等級。為避免單回直流閉鎖觸發電網第三道防線動作,華東電網主要通過配置華東頻率協控系統和采取運行方式精細化管理措施予以設防。目前華東頻率協控系統切除可中斷負荷的頻率設防門檻為49.25 Hz,可中斷負荷切負荷容量按照49.25 Hz 輪次切除2.5% 考慮。2016 年4 月,國家電網公司華東分部頒發的《關于開展華東電網增設低頻快速切除可中斷負荷措施工作的通知》(華東調[2016]76 號)要求:“各省市組織的可中斷負荷量暫按照各?。ㄊ校?016 年度最大預計負荷的2.5% 進行組織”。江蘇電網2016 年最高用電負荷9278萬kW,經計算,江蘇電網應組織230 萬kW 可中斷負荷。
預計至2019 年江蘇電網饋入直流總?cè)萘繛? 820 萬kW,占華東電網饋入直流總?cè)萘康?0%。至2019 年,若江蘇電網配置230 萬kW 的可中斷負荷,約占華東全網2019 年可中斷負荷總?cè)萘?60 萬kW 的41%,二者比例基本匹配。
2 江蘇源網荷毫秒級精準切負荷系統建設現狀
2016 年6 月15 日,江蘇省電力公司在全國率先建成投運國內首套大規模源網荷友好互動系統,具備蘇州地區100 萬kW 毫秒級可中斷負荷控制能力,首次實現了對用戶分路開關的毫秒級精準實時控制。與華東電網頻率緊急協調控制系統緊密對接,成為構建大電網安全綜合防御體系的重要支柱,為頻率緊急控制提供了除按頻率分輪次低周減載外,可快速、精確控制新資源。一期毫秒級工程在蘇州地區實施,設置1 座控制中心站,4 座控制子站,共接入用戶810 戶。
3 系統深化建設總體目標及思路
為不斷拓展大規模源網荷友好互動系統內涵,加快實用化進程,繼續做好精準切負荷示范引領工作, 滿足特高壓直流故障后頻率控制要求,深化建設工程以解決特高壓直流故障大功率沖擊所帶來的頻率穩定問題為核心,在江蘇三大特高壓直流落點近區擴展建設毫秒級切負荷功能,增加可切容量。深化建設工程于2017 年1 月啟動,與一期系統全是各類電力用戶相比,深化建設首次試點拓展精準切負荷范圍,將南水北調翻水站負荷、全省接入500 kV 電網的燃煤電廠不影響機組出力的輔機負荷以及大型儲能裝置負荷納入毫秒級精準切負荷控制范疇。工程總計新增130 萬kW 毫秒級可中斷負荷控制資源,分兩期實施,至2017 年年底累計組織200 萬kW 可中斷負荷,具備200 萬kW 毫秒級控制能力;至2018 年5 月底累計組織2 3 0 萬kW 可中斷負荷, 具備230 萬kW 毫秒級控制能力。
4 試點拓展負荷分析
4.1 并入500 kV 電網燃煤電廠可中斷輔機負荷分析
火電廠的主要系統有:鍋爐島、汽機島、自動控制系統、電氣系統、環保系統及其外圍系統等。按照發電機組廠用電負荷在生產過程中的重要性,可分為不間斷運行系統和間斷運行系統。
不間斷運行系統主要包括鍋爐島、汽機島、脫硫脫硝系統等,上述系統的切除將會影響機組出力、運行安全、環保排放等指標,致使發電廠無法正常運行,嚴重時可能會導致停機事故。
間斷運行系統可短時切除,主要包括輸煤、卸煤、化水、雨水、制漿等系統。(1)輸煤系統是為鍋爐輸送燃料, 有皮帶機、碎煤機等設備,一般早晚各開啟一次,每次2~3 h。煤倉可有300~500 t 之間的燃料儲存,可供機組滿負荷連續運行5~6 h。(2)卸煤系統是把外來燃料堆積到煤場,對主機的短期安全運行無關聯影響,有卸船機等設備,一般視煤運情況,如船塢靠港則開啟。(3)化水系統是通過相關處理使水質合格, 電廠均設置有2~4 臺1 000 t 左右的除鹽水箱,每臺機組設置有500 t 容量的凝結水補水箱。一般機組的補水率低于1.5%,補水量較小,制水量視除鹽水箱的水位確定,故而調節裕度較大,短期負載切除不影響電廠安全運行。(4)雨水系統是根據液位要求自動啟停,一般一天兩次啟動狀態。與機組的安全運行無直接關聯影響。(5)制漿系統主要有脫硫真空泵等設備,根據運行情況決定啟動臺數, 全部停止后可維持2 h 左右,短期對機組的安全運行無太大影響。(6)其他系統如開冷水、脫硫氧化風機、球磨機等視電廠情況可短期切除,不影響機組安全運行。間斷運行系統負荷切除后可根據現場實際情況進行恢復,基本不影響機組出力變化,短時間內(一般2 h)不會影響機組安全運行。
本期工程并入500 kV 電網的燃煤電廠總計19 座,共45 臺機組,可切開關總數455 個,全年最大可切負荷容量共計約18.57 萬kW。
4.2 南水北調翻水站負荷分析
南水北調東線工程途經江蘇省揚州、淮安、宿遷、徐州4 個地市,在江蘇境內設9 個梯級,共設置泵站18 座,涉及用電客戶16 戶,用電容量共計45 萬kV·A。
泵站用電受政策和季節性影響較大,16 戶泵站中,12 戶泵站僅用于南水北調工程調水用電,在省南水北調辦公室下達調水任務后開機用電,平均用電負荷率約為35%, 無調水任務時不用電。另有4 戶除調水外兼具抗旱排澇功能,除調水期間外,平時也根據各地防汛抗旱指揮部的要求開機用電。本期涉及的翻水站均配備柴油發電機組,斷電后能保證泵機正常運行2~3 h,因此短期切泵行為不影響南水北調東線工程的整體供水量。
本期工程共有8 座翻水站納入毫秒級精準切負荷系統,最大實際可切容量約9.62 萬kW。
4.3 儲能電站負荷分析
儲能設備可在緊急情況下對電網頻率提供支撐,考慮本項目需要在毫秒級完成控制,在這個時間尺度內目前可廣泛推廣使用的是電池儲能系統,包括集中式和分散式。
集中式主要是大規模儲能電站,目前江蘇省內已投入運行的較大規模電池儲能電站有兩座,均用于移峰填谷,節省電費,企業自身負荷曲線較為平穩。徐州中能硅業最大充放電功率1.5 MW,相對于企業最小負荷不到10%,儲能容量12 MW·h,總共擁有6 個PCS(儲能變流器);鎮江艾科最大充放電功率0.75 MW,相對于企業最小負荷大約為6 0 %, 儲能容量6 M W · h, 總共擁有3 個PCS。通過現場調研,上述儲能電站的PCS 均可接受外部信號,在40 ms 內實現充放電運行方式的切換,技術上具備毫秒級精準控制條件。
本期工程兩座儲能電站最大實際可切負荷容量總計0.18 萬kW。
5 系統深化建設方案
5.1 技術方案選擇及比較
(1)華東頻率協控總站切負荷命令下達方式的選擇。方案一:華東頻率協控總站單點向500 kV木瀆控制中心站下達切負荷指令。方案二:華東頻率協控總站多點向500 kV 木瀆、500 kV 鳳城、500 kV 上河下達切負荷指令。
華東頻率協控總站單點向500 kV 木瀆控制中心站下達切負荷命令傳輸路徑單一明確,系統間功能分層清晰,便于江蘇對全省切負荷容量進行統一分配,且可利用現有毫秒級系統500 kV 木瀆控制中心站至華東協控總站的通道,降低了通信
通道建設成本。故推薦選擇方案一。
(2)精準切負荷系統架構選擇。方案一:既設控制主站,又設置控制子站。方案二:不設控制主站,僅設置控制子站。特高壓直流落點近區設置控制主站可以減輕500 kV 木瀆控制中心站的信息處理壓力,便于對各級切負荷控制系統進行分層管理,按照分層分區的原則建立毫秒級切負荷系統,有助于提高整個系統的運行可靠性,降低運行維護難度。故推薦選擇方案一。
(3)燃煤電廠可中斷輔機控制終端接入方案選擇。方案一:所有可中斷輔機控制終端按“主/從機模式”統一控制,主機匯集所有從機信息后單獨與控制子站通信。方案二:可中斷輔機控制終端按負荷類型單獨控制,多個終端均需與控制子站通信。
燃煤電廠可中斷輔機控制終端按“主/從機模式”配置,由單一主機與控制子站通信,節省電廠對分區控制子站通道資源, 通信維護安全可靠。通過將電廠所有可中斷輔機負荷進行匯集,整體上送給所屬分區控制子站,便于對本電廠可中斷輔機負荷進行統一管理、集中控制。故推薦選擇方案一。
(4)儲能電站控制方案選擇。方案一:儲能設備由充電/熱備用狀態向放電狀態快速轉換。方案二:僅停止對儲能設備充電。
在直流故障時,充分利用儲能設備運行狀態快速轉化的能力,控制儲能設備由熱備用/充電狀態向放電狀態快速轉換,通過向電網釋放有功,可支撐電網頻率。故推薦選擇方案一。
(5)控制子站通信接口設備配置選擇。方案一:控制子站側與負控終端、翻水站切泵控制終端、儲能電站控制終端采用155 M 通信接口設備,與控制主站、燃煤電廠可中斷輔機控制終端采用E1 接口的2 M 通信接口設備。方案二:全部
采用E1 接口的2 M 通信接口設備。
負控終端數量龐大,在接入控制子站時采用155 M 接口接入設備可極大縮減E1 接口的數量,進而可減少裝置、屏柜數量,降低施工及運行維護成本??刂谱诱九c控制主站、燃煤電廠可中斷輔機控制終端的專用通道具有跨地區、數量少的
特點,采用E1 接口的2 M 通道接入方式具有配置簡單,經濟實用的優點[8]。故推薦選擇方案一。
( 6) 接入華東D5000 站點選擇。方案一:500 kV 木瀆控制中心站、各控制主站接入華東D5000。方案二:500 kV 木瀆控制中心站、各控制主站、各控制子站均接入華東D5000。
500 kV 木瀆控制中心站接入華東D5000,能獲得控制中心站的狀態、控制中心站可切總量和實切總量命令。各控制主站接入華東D5000,能獲取各控制主站的狀態和實切總量等信息,以及各控制子站的狀態、可切總量、實切總量等信息。在滿足華東D5000 功能需求的基礎上,各控制子站采集的負控終端信息可從江蘇D5000 系統間接獲取,無需從各控制子站裝置直接采集,有效降低系統建設成本。故推薦選擇方案一。
5.2 系統總體架構
深化建設后的江蘇源網荷精準切負荷系統由1 個控制中心站、3 個控制主站、12 個控制子站和各控制終端組成。建成后的系統總體架構如圖1所示。
深化建設工程可中斷負荷范圍涵蓋一期518 個秒級可中斷負荷用戶升級為毫秒級、8 座南水北調翻水站、全省19 座接入500 kV 電網的燃煤電廠不影響機組出力的輔機負荷以及2 座大型儲能電站。
根據本系統總體構架方案,綜合各變電站的地理分布、現有屏柜布置情況等多方面因素,考慮在錦蘇、雁淮及錫泰直流落點區域設置3 個控制主站。對500 kV 木瀆控制中心站進行改造,使其兼具控制主站功能。
一期的518 個秒級用戶所在市各選1 座500 kV變電站設立控制子站,總計新增8 個控制子站。改造蘇州地區一期工程4 個控制子站,使其具備接入新增用戶、燃煤電廠可中斷輔機控制終端、儲能電站控制終端通道及功能。

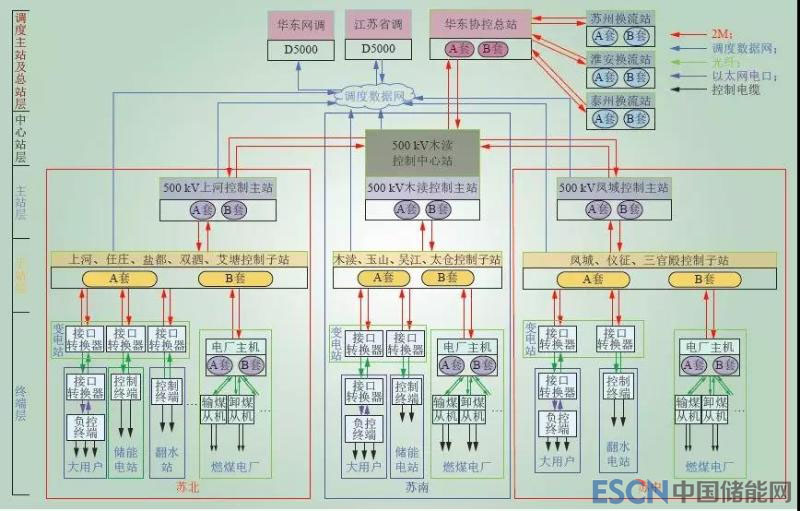

圖 1 江蘇源網荷毫秒級精準切負荷系統深化建設總體框架
5.3 主要創新成果
與一期系統全是各類電力用戶相比,深化建設系統把發電機組納入了精準控制范圍,首次將并入500 kV 電網燃煤電廠輔機負荷納入源網荷精準控制范圍,進一步增強發電廠參與電網調節的能力,全面提升電網安全穩定控制水平。同時試點將大型儲能電站接入,為后期電動汽車充電樁等新型可中斷負荷接入奠定基礎。
5.4 建設成果
2017 年12 月15 日11 時46 分,深化建設工程順利啟動投運,江蘇電網具備200 萬kW 毫秒級可中斷負荷控制能力,提升電網備用376 萬kW,提高特高壓直流送電能力154 萬kW,相當于緩建4 臺百萬千瓦火電機組,節省電力建設投資約126.4 億元。年增供電量33.264 億kW·h,年平均增銷售收入18.295 2 億元,年平均新增利潤約0.84億元。
系統將傳統的發電跟蹤負荷模式發展為負荷響應電源、電網變化的新模式,通過毫秒級精準負荷控制,應對頻率急速下跌,保證電網頻率穩定,防范大面積停電。通過精準負荷控制,實現發電-供電-用電友好互動,拓展電網故障時可控資源,完善大電網安全控制手段,推動能源供給側結構性改革。
6 結語
本文系統介紹了江蘇電網全國首套源網荷友好互動系統深化建設方案,首次將電廠輔機負荷納入源網荷精準控制范圍, 提出一種適應大規模、多類型負控終端毫秒級響應的分層分區通信架構,通過技術方案比較將系統總體架構優化為控制中心站、控制主站、控制子站及控制終端4 個層次。深化建設方案對于國家電網進一步推廣和加強建設源網荷毫秒級精準切負荷具有借鑒意義。
按照國網公司統一部署,該深化建設方案正在其他6 個省級電網推廣應用,將進一步提升特高壓電網跨大區資源優化配置能力和清潔能源的消納能力,降低電網應急狀態下社會對停電的感知度,為新售電商業模式開展提供支撐,環境效益也十分顯著。
