中國儲能網訊:6月21日,江蘇省首個電網側儲能項目——建山儲能電站在鎮江丹陽成功并網。
去年9月,受諫壁電廠3臺330兆瓦燃煤機組退役影響,鎮江東部電網今年迎峰度夏用電高峰期間將會存在電力緊張局面。作為緩解鎮江東部地區2018年夏季高峰期間供電壓力的措施之一,江蘇省電力有限公司結合電化學儲能電站建設周期短、布點靈活的優勢,在鎮江東部地區實施儲能項目建設,建山儲能電站作為鎮江8個電網側儲能電站項目中的一個,自5月份開工以來就在緊鑼密鼓的加緊實施。

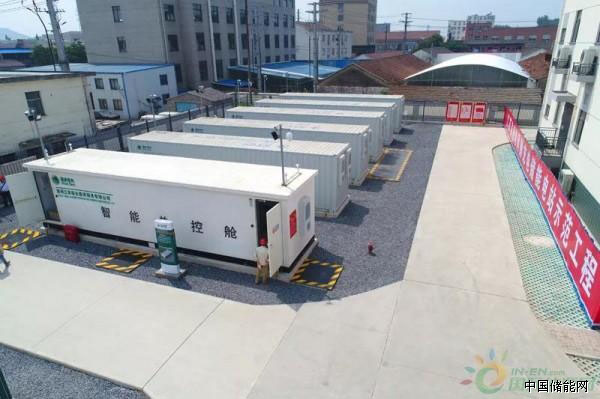

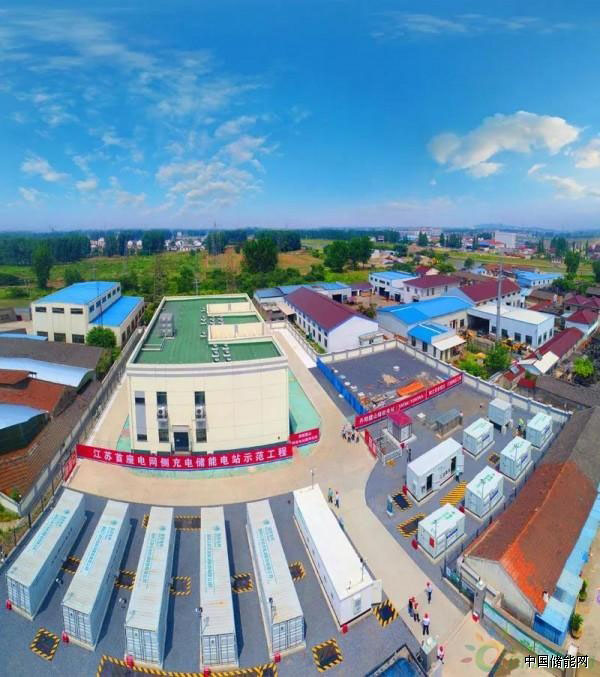

據了解,建山儲能電站位于鎮江丹陽110千伏建山變電站內,采用“分散式布置、集中式控制”方式規劃建設,功率5兆瓦、電池容量10兆瓦時,采用高效率、長壽命、節約用地的磷酸鐵鋰電池,總投資3400余萬元,占地面積1.8畝,采用全預制艙式布置,通過10千伏電纜線路接入建山變電站10千伏母線電網側。
自建山儲能電站項目啟動以來,鎮江供電公司、江蘇省綜合能源服務公司、江蘇省電力經濟技術研究院及丹陽市供電公司等單位主動作為、協同作戰、奮力拼搏,多方合力攻克各種新問題、新困難,加強各環節的科學管理,按期實現項目的順利投運,為后續項目的建設投運作出了示范,積累了經驗。
該儲能電站作為江蘇電力縱深推廣綜合能源服務業務的重要應用實踐,項目配備了智能網荷互動終端、防孤島保護和頻率電壓緊急控制系統等設備,可實現故障的快速切除,確保區域電網安全。
