中國儲能網訊:昨日,同安區順利完成廈門抽水蓄能電站項目上庫導流洞涉及房屋的拆除任務。作為福建省及國家電網公司“十三五”規劃重點建設項目,廈門抽水蓄能電站征拆工作又取得了節點性的突破。
- 廈門抽水蓄能電站項目上庫導流洞涉及房屋拆除任務的順利完成,是同安區重點項目征地拆遷工作的一個縮影。今年來,同安區結合村(居)換屆選舉契機,不斷鼓舞基層干部干事創業激情,全區重點項目征地拆遷推進穩步有序。截至6月30日,全區22個省、市重點項目交地完成年度計劃55%,房屋拆除完成年度計劃51%,達到市重大辦下達的“時間過半、任務過半”目標,為完成全年目標任務打下了堅實的基礎。
- 進展
- 加快房屋征收
- 確保及時交地

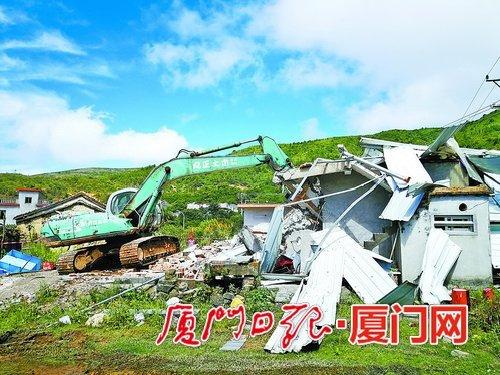

- 昨日上午,在同安區汀溪鎮汪前村的荇后自然村,廈門抽水蓄能電站項目上庫導流洞涉及房屋的拆除作業正有序開展。工作人員首先拉起安全警戒線,再次確認清場完畢后,開進挖掘機進行拆除。該導流洞涉及的房屋均為磚混結構平房,一個上午就完成了3棟涉及房屋的拆除任務。
- 汀溪鎮副鎮長郭筆聰介紹,昨日汀溪鎮組織了2輛挖掘機,鎮、村干部以及執法部門、公安部門、拆遷公司等50多名工作人員在現場保障拆除工作的順利進行。截至昨日上午,導流洞涉及的5棟房屋全部拆除完畢。
- 汀溪鎮鎮長莊毅告訴記者,抽水蓄能電站項目分為上庫和下庫,在今年2月提前近一年完成項目征地任務后,汀溪鎮全鎮迅速轉移工作重心,進入房屋征收工作。截至昨日,上庫共需拆除房屋54棟,已完成簽約35棟,完成拆除20棟。根據相關部門要求,上庫要在9月底前完成交地,“我們將不斷努力,力爭在8月底完成交地”。
- 舉措
- 加強調度機制
- 強化效能督辦
- 在今年初重點項目征地拆遷工作順利取得開門紅的基礎上,一段時間以來,同安區項目推進平穩有序,特別是22個省、市重點項目的征地拆遷工作均取得了不錯成績。
- 征地拆遷任務十分艱巨,要取得突破,離不開同安區委區政府一系列有效的舉措。同安區重大辦常務副主任陳輝藝介紹,今年同安區定期召開重點項目調度會、開展效能督查、實行月通報制度等措施,不斷加強調度機制、強化效能督辦;通過征拆工作難點節點問題提前會審機制、召開投資滯后項目調度會,創新管理方式,提高工作效率;采取“請上來、走下去”等工作模式,加強跟蹤督促滯后項目進度。
- 陳輝藝告訴記者,“時間過半,任務過半”是完成全年計劃任務的基礎要求,上半年,同安區不僅在總量上順利完成了目標任務,還提前完成了廈安高速云埔互通落地工程、軌道交通4號線、水源連通(石兜至西山段)、西水東調原水管道工程、同翔大道(洪新路至同新路)、同翔大道(沈海高速至洪新路)、鳳南農場置換用地北側地塊、祥平保障房地鐵社區二期工程8個項目的年度征收任務。
- 數據
- 截至6月30日,同安區22個省、市重點項目共完成交地約4048畝,完成序時計劃的193%,完成年度計劃55%;共拆除房屋約11.25萬平方米,完成序時計劃107%,完成年度計劃51%,有效完成了市重大辦下達的“時間過半、任務過半”目標。(廈門日報通訊員鄭素描郭煜 本報記者吳耀東)
