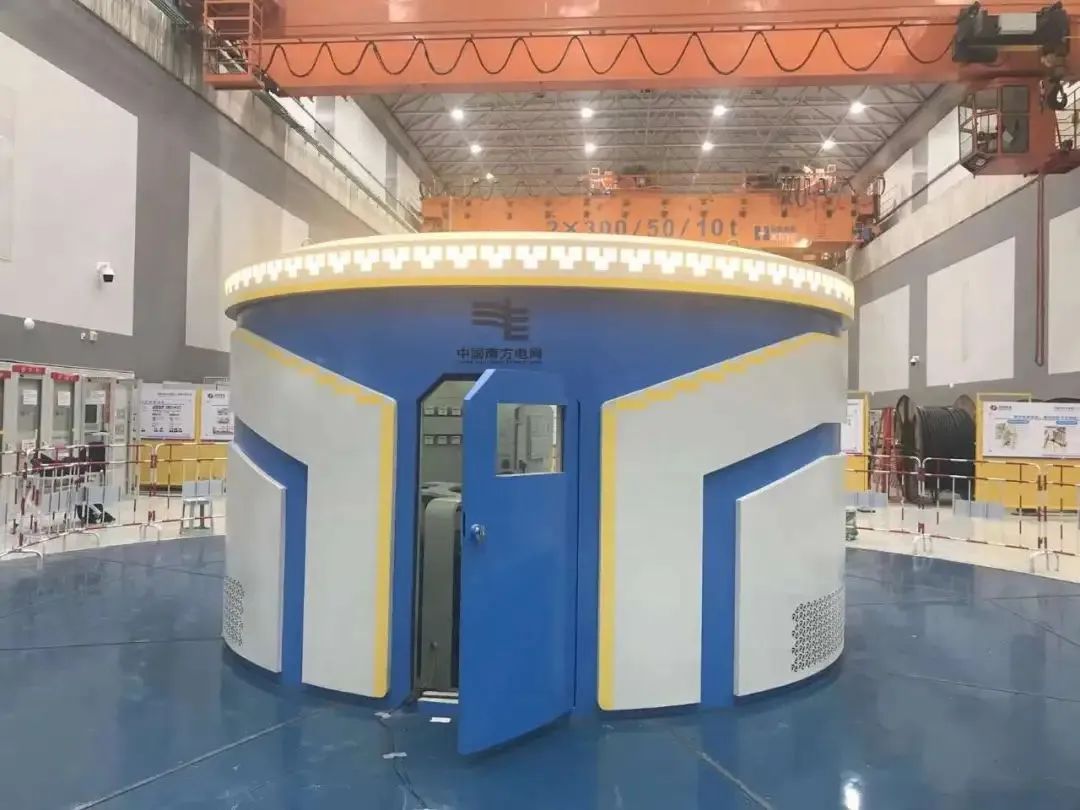

中國儲能網訊:2025年5月25日,廣東梅州抽水蓄能電站二期首臺進行抽水調相工況并網試驗的5號機組首次并網成功,梅州抽水蓄能電站二期又一個重要節點目標順利完成,向正式投產發電邁出重要一步。
抽水蓄能機組具備多種運行工況,其中調相工況首次并網試驗是機組調試階段的關鍵環節之一。通過科學合理的試驗流程和嚴格的安全保障措施,可以有效驗證機組的并網性能,為機組的安全穩定運行奠定堅實基礎。

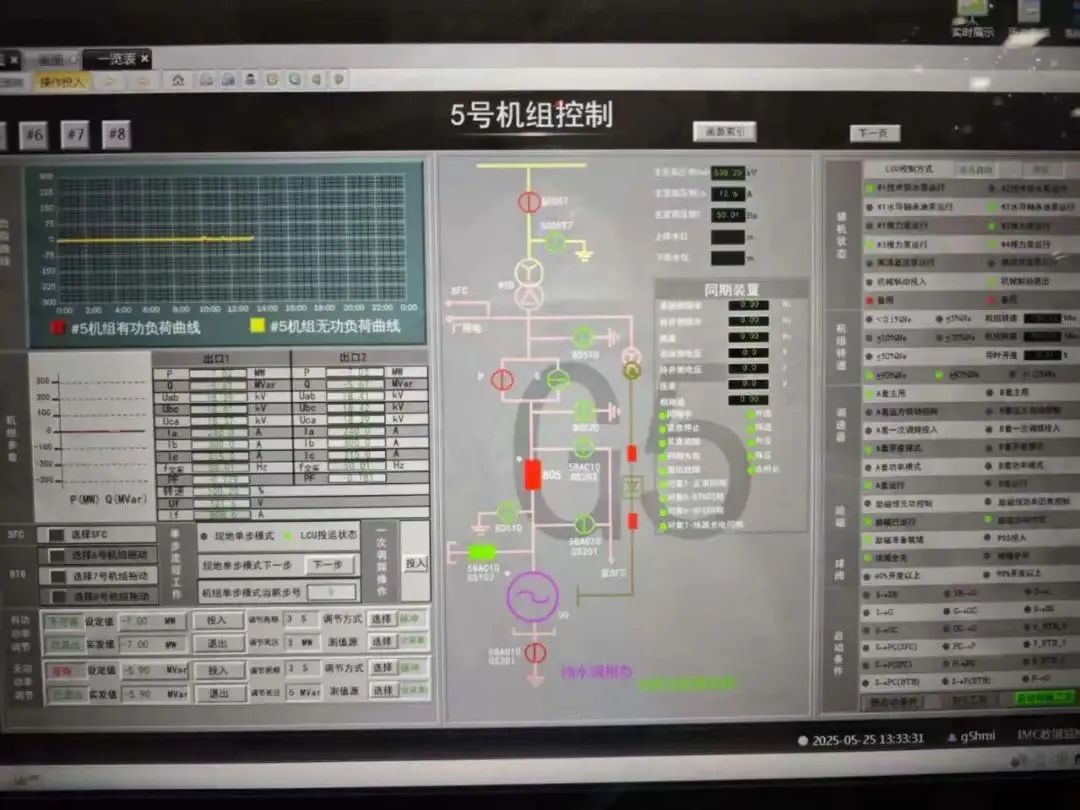

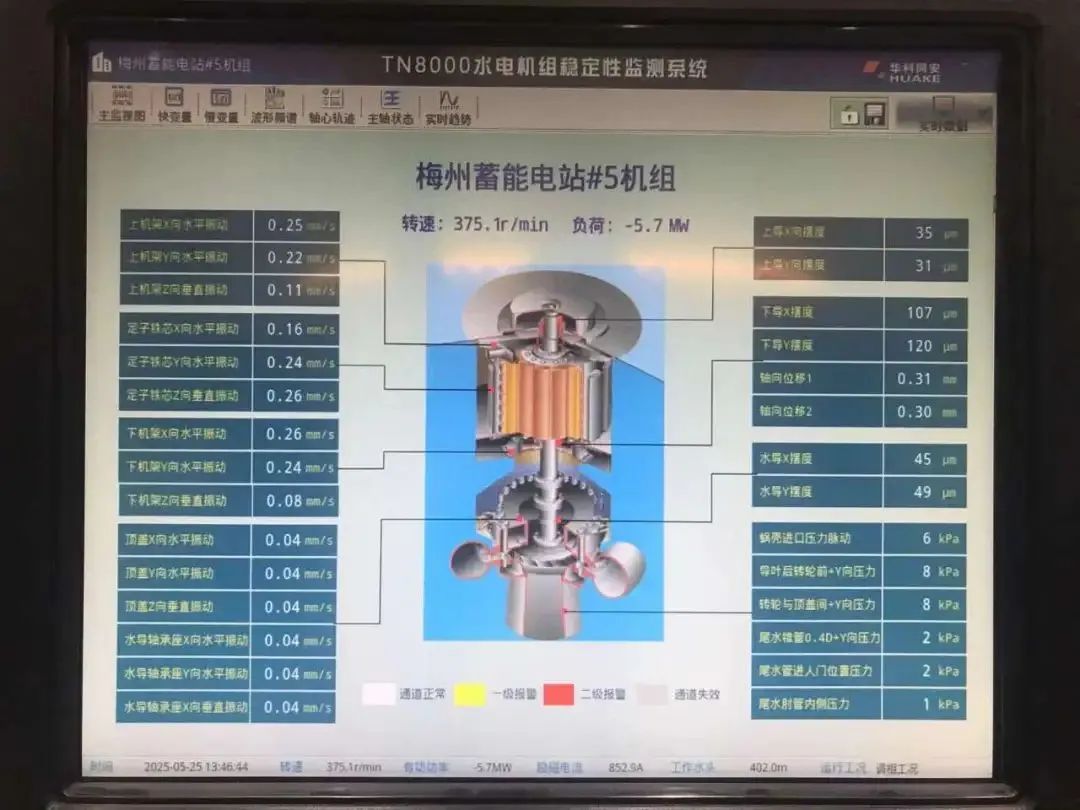

5號機組于5月25日13點31分完成抽水調相并網試驗,試驗過程中壓水時間、氣罐壓力、機組振擺、瓦溫,噪音等穩定指標全部滿足要求,機組運行平順、各輔助設備運行穩定。
為確保5號機組調試工作順利進行,項目調試團隊嚴格按照5號機組啟動調試大綱精心組織、科學安排、超前部署機組各項調試工作。目前5號機組調試任務已完成30%,接下來將繼續進行發電工況并網試驗、涉網試驗等調試工作。電站其余3臺機組的安裝工作也正如火如荼地開展中,項目部將以創建精品工程為抓手,全力以赴確保2025年全部機組按時投產運行。
梅州抽水蓄能電站總裝機容量240萬千瓦,分兩期建設。其中,一期四臺機組已于2022年5月28日全部投產發電;二期工程預計今年6月實現首臺機組建成投產,年底實現4臺機組全部投產。這座總投資超百億的巨型“超級充電寶”建成投產后,粵港澳大灣區抽水蓄能裝機容量將突破1000萬千瓦,大幅提升區域電網靈活性,為構建安全穩定的新型電力系統注入動力。
