中國儲能網訊:2025年5月28日,水電水利規劃設計總院舉辦了《中國可再生能源發展報告2024年度》《抽水蓄能產業發展報告2024年度》《中國可再生能源工程造價管理報告2024年度》《中國可再生能源發電工程建設質量管理報告2024年度》發布會。
4個報告內容極其豐富,本文摘錄了報告中光伏、風電相關的部分內容,分成五部分:
一、2024年國內外新能源裝機情況
二、2024年國內新能源發電量、交易情況
三、2024年國內新能源技術發展情況
四、2024年新能源項目造價情況
五、光伏項目工程質量問題
一、2024年國內外新能源裝機情況
1、全球2024年可再生能源發展概況
2024年,全球新增可再生能源發電裝機約5.9億kW, 占全球電力行業新增裝機容量的94%;

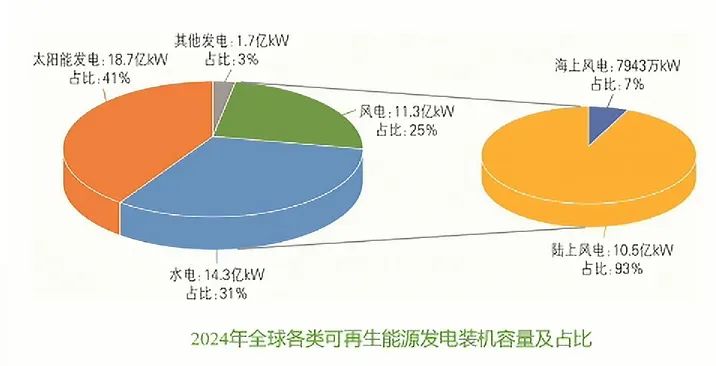

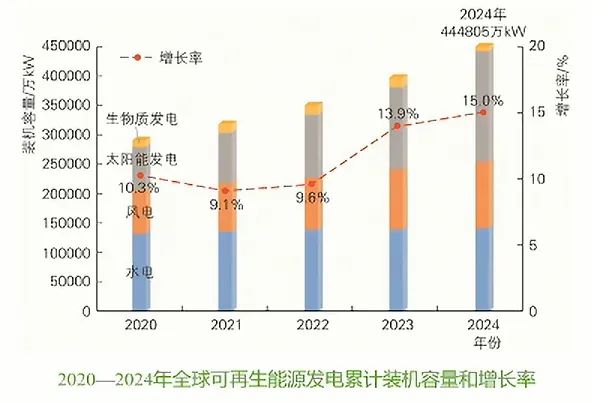

截至2024年底,全球可再生能源裝機規模達到44.5億kW,同比增長15.0%。太陽能發電規模最大,達到18.7億千瓦!
2、國內2024年可再生能源發展概況
2024年,中國可再生能源發電新增裝機規模達3.74億kW,同比增長22.0%,占全國新增電力裝機容量的86.3%。

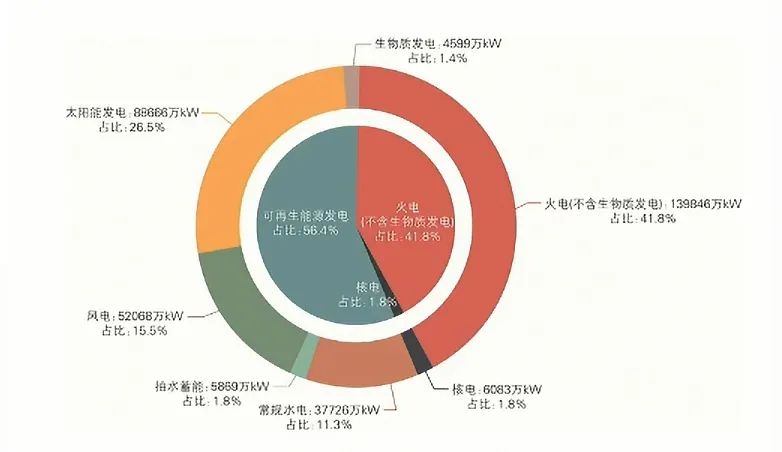

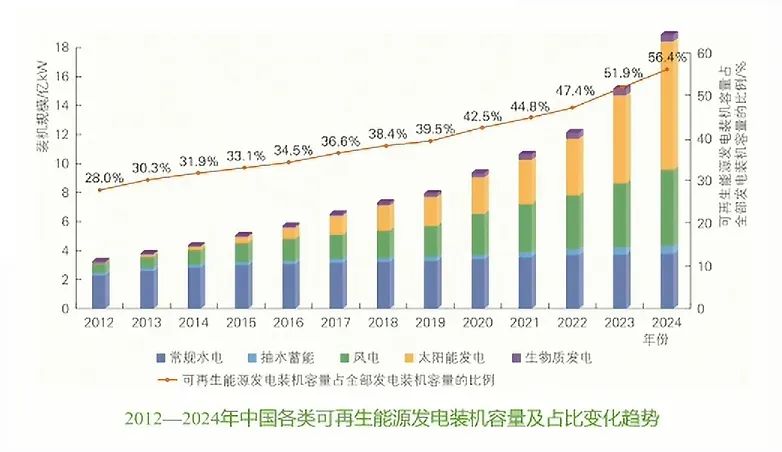

截至2024年底,國內可再生能源總裝機達到18.9億kW, 占全部發電裝機的56.4%,進一步鞏固了在電力裝機中的主體地位。
2024年,國內可再生能源發電量達3.47萬億kWh, 同比增長17.3%,約占全國全口徑發電量的35.0%。其中,風電、太陽能合計約占全口徑發電量的18.5%,與同期第三產業用電量基本持平,超過城鄉居民生活用電量。
3、國內2024年風電裝機概況

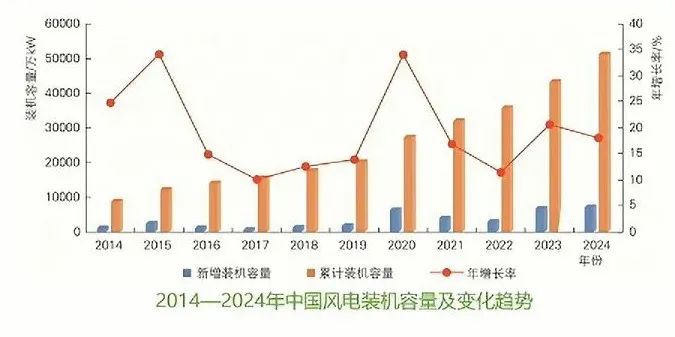

2024年,全國新增風電裝機7982萬kW, 同比增長5.5%。
截止2024年底,風電累計裝機5.2億kW, 同比增長18.0%,占全國電力總裝機容量的15.1%。其中,海上風電累計并網裝機4127萬kW, 廣西、海南實現零的突破,海上風電實現沿海11省份全覆蓋。
2024年,全國太陽能新增裝機2.8億kW, 同比增長28.5%;
截止2024年底,國內太陽能累計裝機8.9億kW, 同比增長45%,占全國電力總裝機的26%。其中,
集中式光伏:新增裝機1.6億kW, 創歷史新高,同比增長33%;累計裝機容量5.1億kW, 同比增長45%。
分布式光伏:新增裝機1.2萬kW, 同比增長23%;累計裝機3.7億kW, 同比增長47%,占全部光伏裝機比重的42.3%。
光熱一體化項目:建設穩步推進,新投運3個光熱項目合計41萬kW;光熱累計裝機98萬kW。
二、2024年國內新能源發電量、交易情況
1、國內2024年可再生能源發電量概況

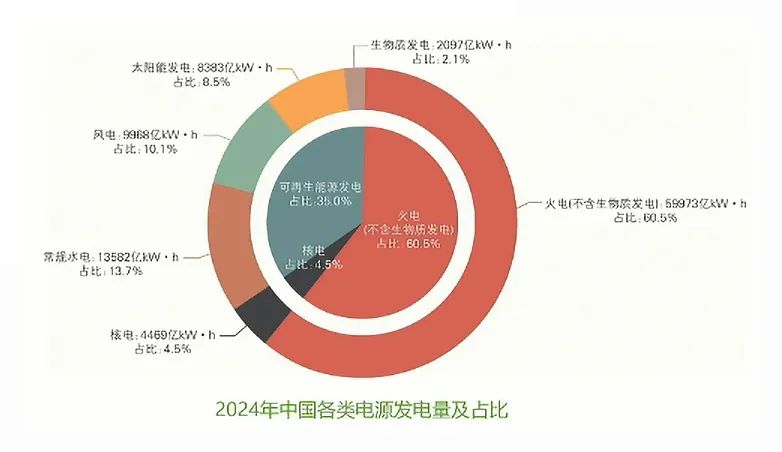

2024年,全國可再生能源發電量3.47萬億kWh, 同比增長17.6%。
其中,全國可再生能源發電量新增5166億kWh, 占全國新增發電量的82.8%,保障能源安全、支撐綠色低碳轉型的作用 日益凸顯 。
2、國內2024年新能源入市交易情況
全國市場化交易電量達6.2萬億kWh, 占全社會用電量的比例提升至63%。
國家電網和南方電網經營區域內新能源市場化交易電量8631億kWh, 約占新能源發電量的47%。
全國綠證、綠電交易合計電量4460億kWh, 同比增長364%,約1/4的新能源電力通過綠證綠電市場實現了環境價值。
3、國內2024年風電、光伏發電量情況

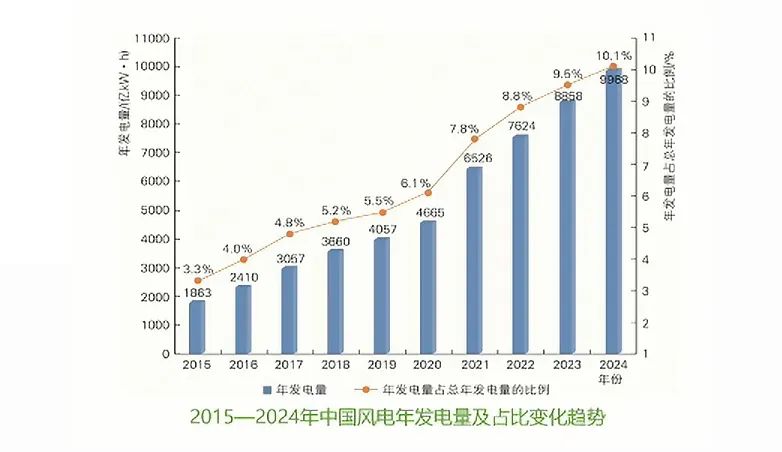

2024年,風電全年發電量9968億kWh,同比增長12.5%,占全部電源年總發電量的10.1%,同比提高0.6個百分點。
風電年平均利用小時數2133h, 較2023年降低92h。
全國平均利用率95.9%,同比下降1.4%。部分地區新能源面臨較大消納壓力。

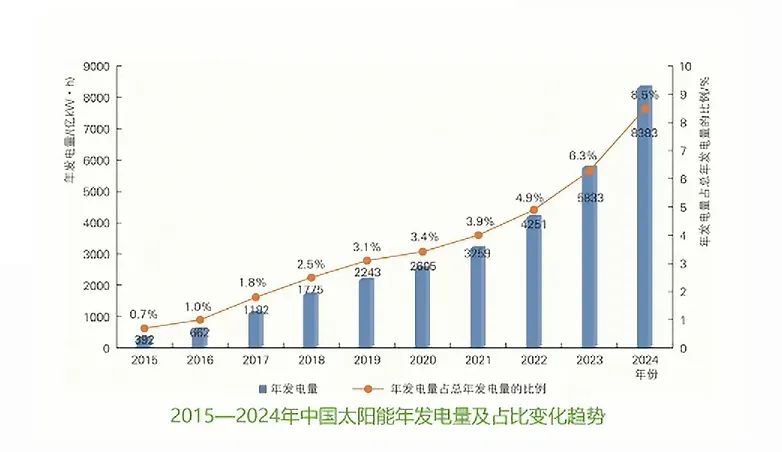

2024年,全國太陽能發電全年發電量8383億kWh,同比增長43.7%,占全部電源年總發電量的8.5%,同比提高2.2個百分點。
年平均用小時數1211h, 同比減少75h。
全國平均利用率96.8%,同比下降1.4%。
三、2024年國內新能源技術發展情況
1、2024年風電技術發展情況
風電領域,“超大型”機組技術繼續領跑全球,陸上機組最大下線單機容量15MW, 海上機組最大下線單機容量 26MW。桁架式高塔架、超高性能混凝土塔架取得批量商業化應用;兆瓦級高空風能發電技術成功完成工程化實踐;全球首創雙風輪、雙主機漂浮式風電平臺正式投運;核心部件制造及測試能力不斷升級。

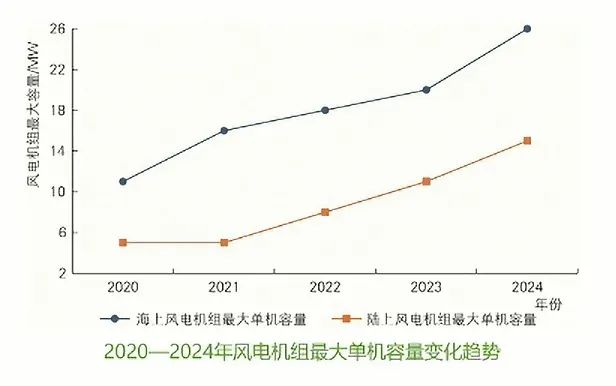

1)單機容量大幅提升。 陸上風電項目10MW 機組批量應用,15MW 機組成功吊裝;海上風電首臺18MW 機組并網發電。
2)鋼混塔筒深化應用。 經技術積累與驗證,混凝土塔筒多采用C80 以上的高性能混凝, C150 超高性能混凝土成 功應用,提升了塔筒的承載力和抗疲勞性能,同時減輕結構重量。
3)“以大代小”有序推進。 陸上風電通過“以大代小”改造后,單機容量從1.5MW 提升至5MW 以上,土地利 用效率明顯提高。
4)330kV 海上升壓站投運。廣東陽江海上風電配套330kV 海上升壓站成功受電,為深遠海風力發電建設提供新 的解決方案。
5)機組型號分布情況

陸上風電項目中,5MW、6MW級風電機組共占比67%,仍占主流;個別項目設計擬建最大單機容量超過20MW(尚在研發周期,為測試樣機)。
海上風電項目中,8MW-10MW級風電機組占比70%,且以8MW級為主,超過16MW占比僅2024年各省份新增注冊規模以上陸上風電項目平均單機容量8%,最大單機規模(擬建)為18MW。
2、2024年光伏技術發展情況
光伏領域,電池市場技術主體轉換完成,市場主流電池技術由P型轉換為N 型;晶硅電池轉化效率持續提升;薄膜電池技術持續升級;組件功率穩步提升。
1)光伏組件進入大尺寸高功率時代,N型組件加速替代,182組件占比高
組件主要規格集中在585~650Wp 之間。N 型組件已占主導地位。
2024年完成質量監督注冊的規模以上光伏發電項目中,182尺寸組件占比70%
以上,210尺寸占比約15%。
單塊組件最大功率為715Wp,采用N型異質結高效雙面雙玻單晶硅組件。
2)光伏逆變器額定功率穩步提升,組串式逆變器裝機容量占比超80%,單臺功率主要為300kW、320kW 規格。
2024年完成質量監督注冊的規模以上光伏發電項目中,光伏逆變器以組串式為主流類型,總?cè)萘空急?0%以上。
組串式逆變器單臺功率主要為300kW和320kW。
3)光伏支架形式多元化,固定式支架占絕對主導,以柔性支架為主的其他型式支架應用場景逐步提高。
固定式光伏支架材質以熱鍍鋅鎂鋁為主。2024年完成質量監督注冊的規模以上光伏發電項目中,固定式光伏支架總?cè)萘空急?5%以上;支架材質以熱鍍鋅鎂鋁為主,占比90%以上。
四、2024年新能源項目造價情況
1、風電項目造價情況
1)陸上風電:機組大型化推動陸上風電項目單位造價進一步下降
7~10MW大容量機型迎來規模化發展,雙饋、半直驅機型逐步占據主流,高塔架、大葉輪機型廣泛應用,推動陸風造價下降。
根據項目概算、招投標信息、結算資料,2024年陸風平均單位造價約4200元/kW,較2023年下降6.7%,平準化度電成本約為0.18元/kWh。不同區域造價有所差異

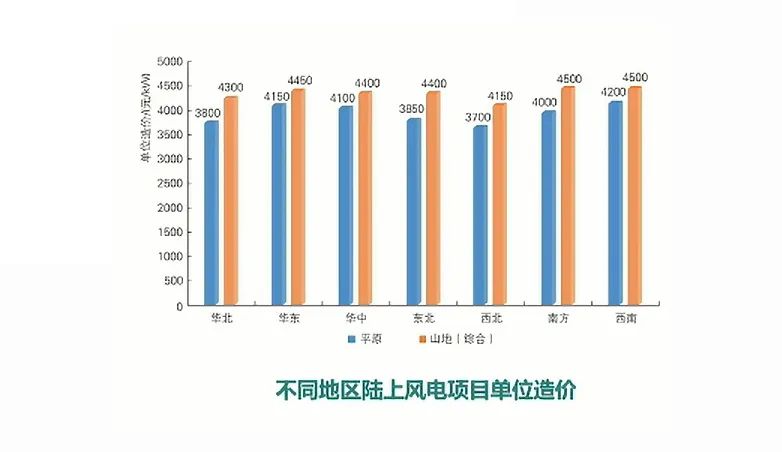

西南、南方、華東地區單位造價明顯高于其他地區,西北地區單位造價最低各地區陸風電項目的建設成本受基礎建設條件、氣候、海拔、送出條件、征地以及其他非技術成本影響,普遍存在一定差異。

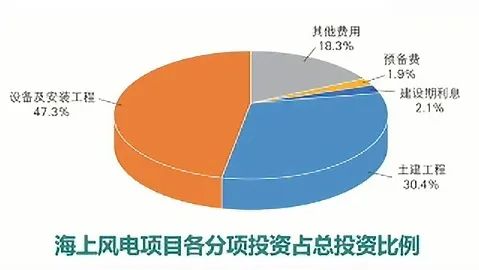

2)海上風電:受益于技術進步、單機容量提升及市場競爭等因素,單位造價進一步下降
海風項目施工難度大,船機成本高,不同海域建設條件差異影響較大,造價差異較大。
平均單位造價:9000~12500元/kW
平準化度電成本:0.25~0.33元/kWh
海上風電項目單位千瓦造價水平區域化特性明顯
江蘇、山東、河北、廣西、上海、天津等省(區、市)海域項目離岸較近,水深適中,施工窗口期較好,海床地質多為粉砂,造價最低。
福建海域普遍存在嵌巖,施工窗口期少,成本最高,但風資源較好。
3)工程造價水平分析及預測
預計“十五五”期間,
陸上風電:平原項目:3000~3500元/kW;山地項目3800~4300元/kW.
海上風電:近海項目:7500~9000元/kW;深遠海項目11500~13000元/kW.
2、光伏項目造價情況
1)光伏組件價格持續下降帶動光伏電站項目單位造價進一步下降
根據項目概算、招投標信息、結算資料,陸上集中式光伏電站項目平均單位千瓦總投資約為3450 元/kW, 較2023年降低約11.5%,平準化度電成本約為0.20 元/kWh

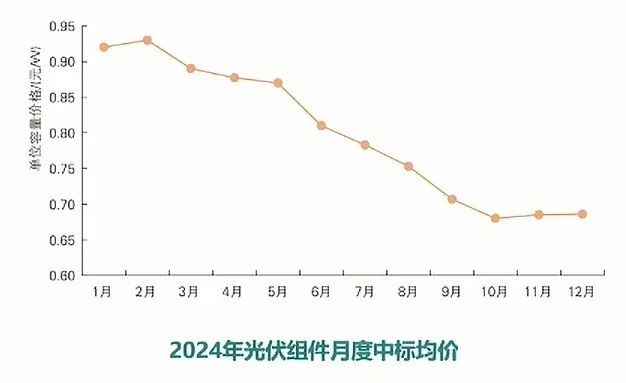

受技術進步、規?;a(chǎn)、原材料價格下跌、產業鏈供需關系 等因素影響,2024年前三季度光伏組件中標價格呈現快速下滑 的趨勢,10月后有所企穩,四季度均價0.69元/W。
2)近海海上光伏發電項目單位千瓦總投資約為4800元/kW
山東、江蘇、浙江、福建等多個沿海省份的海上光伏項目相繼獲批、 開工、投產。結合沿海區域光照資源及送出條件優勢,對照偏遠高海 拔區域,項目開發價值逐步提高。
海上光伏在遠距離外送并網情況下,項目經濟性相對較差。若在近海 附近配套陸上電源打捆送出,與陸上風、光、核、熱等進行綜合調度,通過共用輸電線路通道送出大部分電能,可以大幅度節省輸電線路投資,提高經濟性。
3)陸上光伏電站技術成本基本觸底

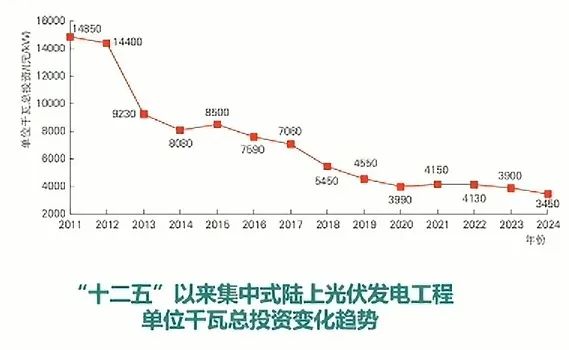

隨著技術水平進步及規?;l(fā)展,“十二五”以來光伏發電 工程項目單位造價水平整體呈大幅度下降趨勢。
光伏電站技術成本已接近觸底,電站總體造價水平能否進一 步降低,取決于非技術成本、隱性成本能否得到有效控制。
預計“十五五”期間陸上集中式光伏電站項目平均造價水平可達到2300~2800元/kW。
4)海上光伏電站技術成本進一步下降
隨著海上樁基固定式和漂浮式光伏技術不斷進步及裝機量增加帶來的規模效應,項目造價逐漸降低。
需持續加大對海上光伏產業供應鏈的支持力度,并不斷完善產業政策, 助力海上光伏發展。
通過技術進步、優化設計方案、提高施工效率及通過與海上風電聯合 開發、設備共享等方式降低建設成本。
五、光伏項目工程質量問題
陸上光伏柔性支架質量安全風險需持續關注個別項目由于基礎抗拔承載力不足導致柔性支架倒塌;風振作用下?lián)螚U滑移,柔性支架發 生局部失穩;拉索連接體系強度低、預應力施加不足等導致組件翻轉、邊框撕裂等。
潮間帶或近海光伏受環境影響質量安全控制存在風險灘涂或近海光伏地質條件復雜,勘察難度大,樁基規格選擇難;作業窗口時間有限,施工工藝質量安全控制風險較大;對材料防腐和結構抗風性能要求高。
