中國儲能網訊:憑借豐富的可再生能源資源和日益增長的儲能需求,智利正成為全球儲能領域新一輪巨頭角逐的熱土。

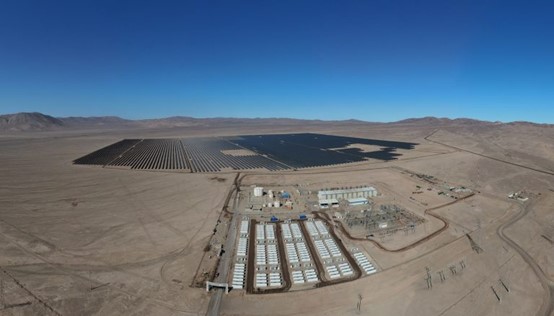

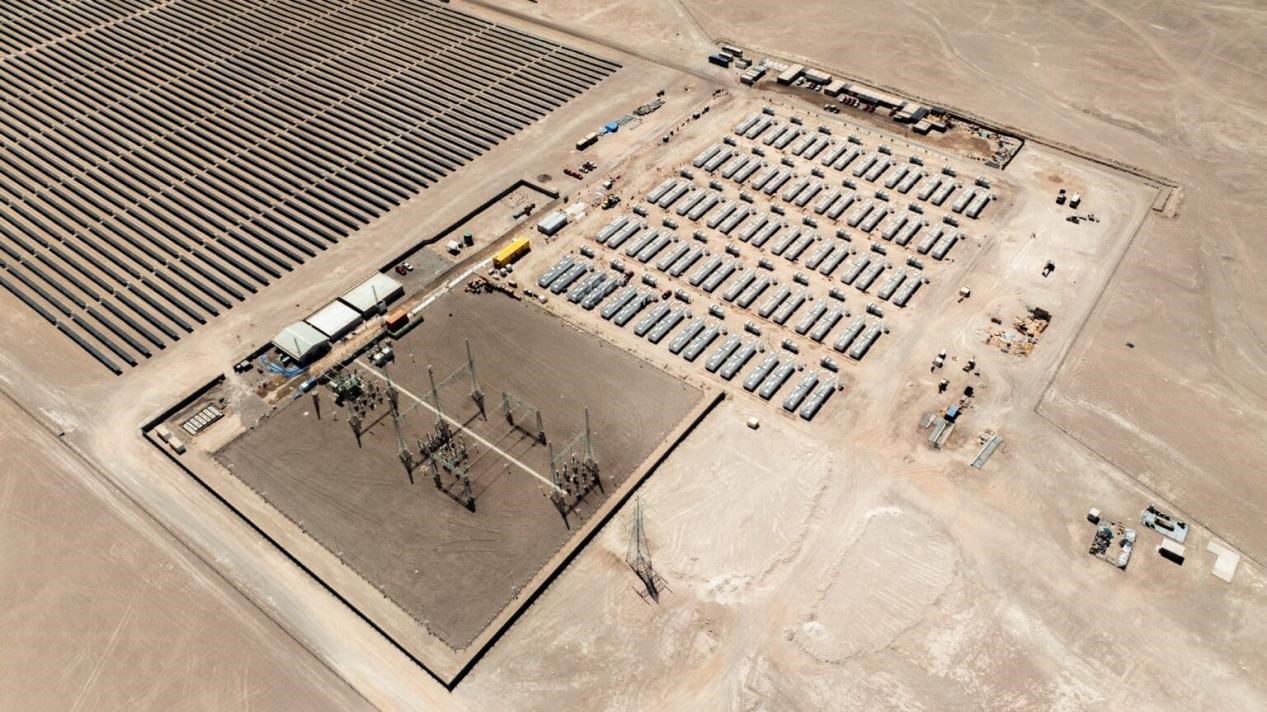

近日,由陽光電源供應儲能系統的智利BESS del Desierto儲能電站完工,智利能源部長迭戈·帕爾多參加了其落成典禮。該項目規模達200MW/800MWh,該項目開發商稱其為拉丁美洲首個大型獨立儲能項目。
項目位于244MW的Sol del Desierto光伏電站場內,其中四分之一的施工工人為女性。該光伏電站已于2022年投運,場內安裝的 320 塊儲能電池每年將向電網輸送超280GWh的綠電,從而減少智利北部因電網容量不足而導致的棄風棄光問題。
棄風棄光問題
智利能源部報告數據顯示,截至2025年3月底,智利發電設施凈裝機容量達35.927GW。目前,可再生能源裝機占比達到68%,其中光伏、風電等非傳統可再生能源裝機占比達48%。
根據智利設立的能源目標,到2050年實現零碳發電,到2030年實現可再生能源發電80%的占比。目前智利正在朝著目標邁進,可再生能源發電占比穩定上升。
然而,隨著智利可再生能源的持續快速增長,棄風棄光問題也日益嚴重。數據顯示,2024年智利的棄風棄光電量接近6 TWh,相當于風電和光伏發電總量的五分之一。
更令人擔憂的是,雖然2023年至2024年間,智利新增了2.2 TWh的光伏發電量,但被削減的電量卻增加了2.7 TWh。這意味著,新增的光伏發電不僅未被有效利用,反而被“削減”所蠶食。
這個問題在智利北部尤為突出。全國61%的光伏裝機容量分布在日照資源極為豐富的北部地區,其中35%位于安托法加斯塔地區,26%位于阿塔卡馬地區。智利北部太陽能資源豐富,但人口稀少;中部和南部則是人口、工業和城市集中地區。發電地點通常距離消費區域較遠,而且從這些發電基地將能源輸送到中南部負荷中心所需的輸電基礎設施嚴重不足,造成大量電力無法外送。
基礎設施的缺位進一步導致了區域間電價的嚴重脫鉤,使得發電企業難以履行供電合同。
能源生產、分配、傳輸和消耗之間的平衡問題亟待解決,為此,輸電擴容和加快整合儲能系統已成為當務之急。
但是,智利輸電項目建設面臨諸多困境,環境評估和行政審批周期長,智利國土狹長且多山,施工技術難度大,進展緩慢。
在當前形勢下,儲能已成為智利光伏項目實現財務可行性的關鍵支撐,不僅有助于提升項目收益,有效緩解限電問題,還能支持電網的靈活性和穩定性。
在智利,儲能已不是奢侈品,而是必需品。剛性需求正推動智利儲能市場進入發展快車道。
智利儲能市場現狀

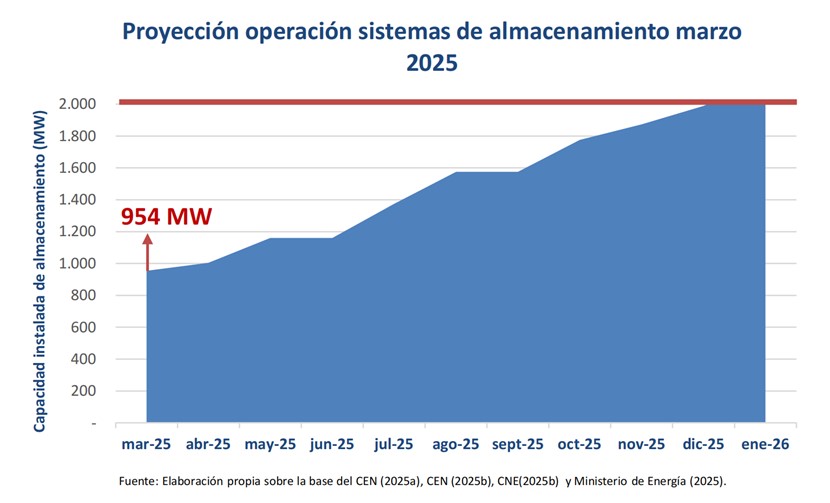

近日,智利能源部報告數據顯示,截至2025年3月底,智利全國已投入運營的儲能系統容量為954MW/3660MWh,占到國家2030年2GW儲能目標的48%。根據現有項目進展,預計將在2026年1月提前實現這一目標。

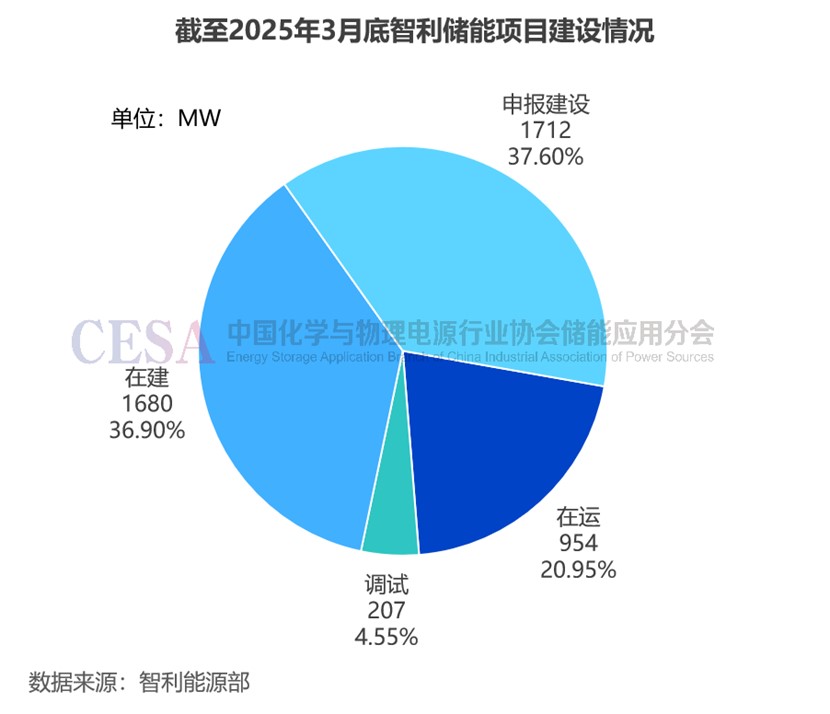

智利2050年儲能長期目標為6GW,目前已投運、調試、在建、申報建設儲能項目共4.552GW,已達到2050年目標的76%。
儲能調試項目

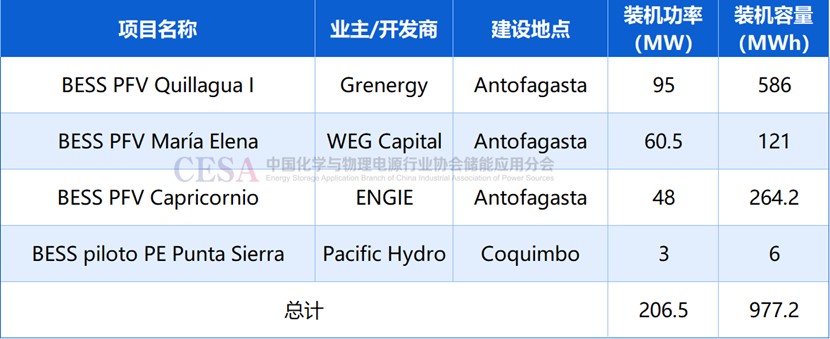

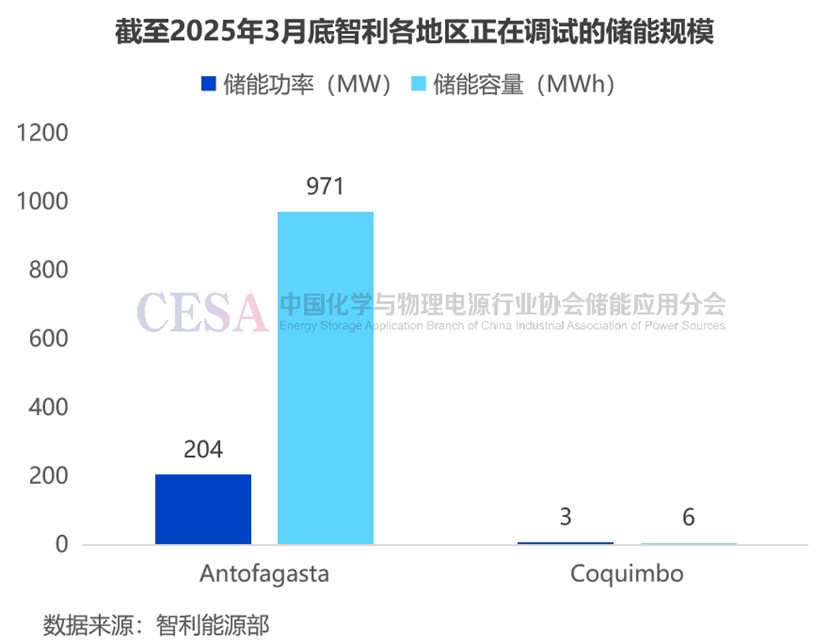

截至2025年3月31日,智利共有4個鋰電池儲能項目正在進行調試,總規模達207MW/977MWh,其中204MW/971MWh項目位于安托法加斯塔,占比99%。
表 截至2025年3月底智利正在調試的鋰電池儲能項目
儲能在建項目

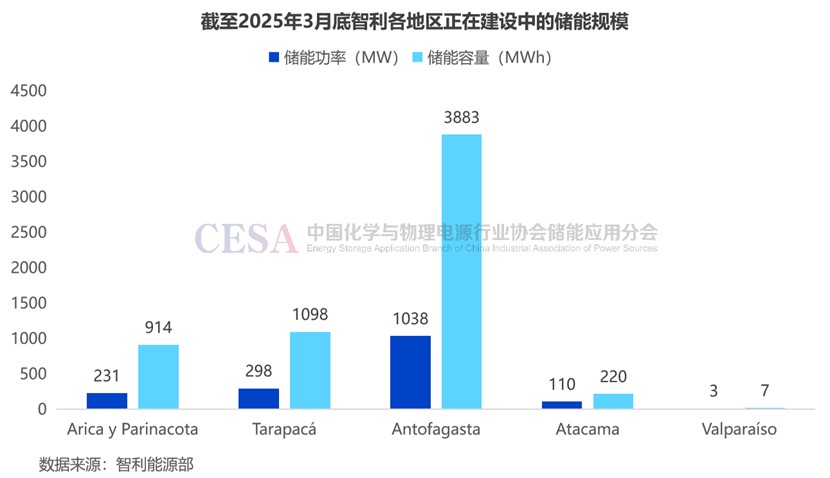

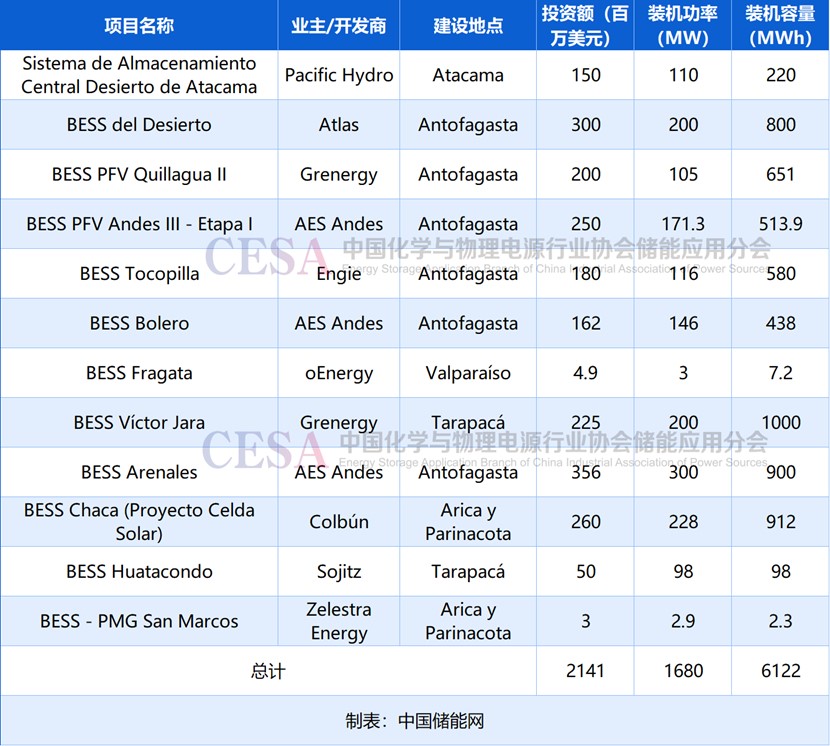

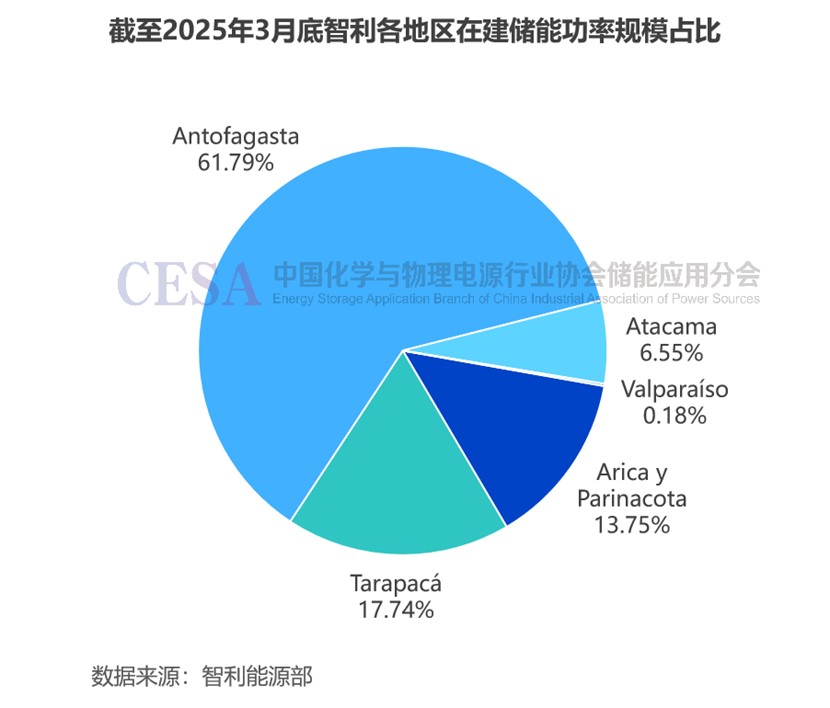

截至2025年3月31日,智利共有12個鋰電池儲能系統正在建設中,總規模1.68GW/6.122GWh,總投資21.4億美元(折合人民幣155.71億元),其中安托法加斯塔地區在建項目規模達1.038GW/3.883GWh,功率規模占比61.79%。
表 截至2025年3月底智利正在建設中的鋰電池儲能項目
儲能環評項目

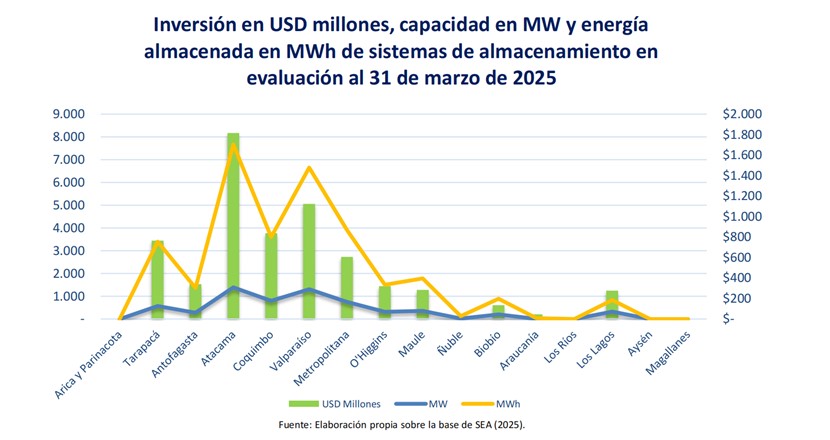

截至2025年3月31日,智利全國范圍內共37個儲能項目正在接受智利環境影響評估局(SEIA)的環境評估,總規模高達6.321GW/31.768GWh,計劃總投資65.77億美元(折合人民幣478.41億元),阿塔卡馬和瓦爾帕萊索地區規模最大,投資最高。

2025年3月,兩個鋰電池儲能項目獲準提交SEIA審批,并繼續接受評估,總規模400MW/1000MWh,總投資5.38億美元(折合人民幣39.13億元)。
此外,還有一個8MW/40MWh磷酸鐵鋰電池儲能項目獲取正式批準,該項目總投資4500萬美元(折合人民幣3.27億元),該核準項目環境審批共耗時276個工作日??梢钥闯?,在智利環境評估審批周期較長,是影響儲能項目推進效率和落地速度的因素之一。
表 2025年3月智利環評獲批的鋰電池儲能項目
盈利影響因素
儲能的熱潮之下,科學評估項目回報、規避潛在風險,依舊是投資者關注的焦點。根據Aurora Energy Research最新分析,智利電池儲能項目回報率跟地區、配置時長、政策等都密切相關。
1.地區差異
北部地區:項目長期盈利性強,從2026年至2060年,儲能系統的盈利能力將保持穩定??稍偕茉促Y源充沛,太陽輻射強烈,適宜與光伏發電聯合部署。
南部地區:短期收益潛力大,在輸電系統升級完成前(即“互聯工程”投運前),由于局部電價波動較大,儲能設備可通過高頻次的充放電來獲取超額收益。但大規模互聯升級預計將降低由柴油發電引起的當地價格波動,影響儲能項目收益空間。
2. 配置時長
5小時電池儲能:目前,在智利,將5小時電池儲能系統與光伏共置,可以通過負荷轉移使收入翻倍。每天循環一次的5小時電池儲能系統是最具成本效益的解決方案,因為它可以覆蓋超過70%的零電價時段。根據現行政策,5小時電池儲能系統在2034年之前有資格獲得全額容量補貼,還能利用日內價差盈利,這使得它們成為比長時儲能解決方案更具成本效益。
8小時長時儲能:8小時電池儲能可以實現更大的交易量,但其盈利能力高度依賴容量補償,受容量補償的降額因子(Derating Factor)、未來資本支出(CAPEX)走勢等因素影響較大。8小時電池儲能系統適合那些押注電池成本進一步下降、容量補償將獎勵更長時間的投資者。
3. 政策因素
PMGD機制變化風險:分布式發電中小規模電力供應(PMGD)價格穩定機制最初用于激勵小型水電和火電廠。然而,2014年以來,大量光伏項目開始利用該機制,即使市場電價接近零的情況下,也能確保穩定的收益。不過,該機制在財務上不可持續,監管改革不可避免,可能導致項目收入結構變化。
輔助服務市場機制缺失:在全球電力市場成熟的地區,輔助服務可貢獻高達 30%的儲能項目收益,但是智利尚未建立完善的輔助服務市場機制。一旦相關市場機制改革啟動,儲能項目的經濟性將進一步提升,并有助于優化能源結構、降低對柴油與天然氣的依賴,加快脫碳進程。
中國企業智利布局
面對智利這一機遇與挑戰并存的能源新大陸,中國企業正迅速行動,攜前沿技術與工程實力深度融入當地能源發展藍圖。據CESA儲能應用分會不完全統計,2024年以來,中國企業與智利簽訂了超8GWh的儲能合作協議。比亞迪、寧德時代、阿特斯、陽光電源、特隆美儲能、新源智儲、首帆動力、天合光能、科陸電子、新能安、天齊鋰業、南方電網等中國龍頭企業紛紛落子,持續深化在智利的戰略布局。
比亞迪:位于智利北部阿塔卡馬沙漠的“Oasis de Atacama”項目,是全球在建規模最大的電池儲能項目。2024年初,比亞迪與西班牙Grenergy簽約,首批規模1.1GWh,共2136個MC Cube ESS。隨后,Grenergy宣布將阿塔卡馬綠洲項目儲能容量由4.1GWh擴至11GWh,總投資達23億美元,分五期建設。比亞迪將供應前三期,共537個MC Cube儲能系統。
寧德時代:寧德時代與Grenergy簽署了供貨合同,為智利阿塔卡馬綠洲項目第四期供應電池儲能系統。根據協議,寧德時代將向Grenergy提供1.25GWh的EnerX型集裝箱電池儲能系統,包括7100多個模塊。該系統儲能容量為5.6MWh,搭載530Ah磷酸鐵鋰電池。
阿特斯儲能:2024年10月,阿特斯儲能獲得智利瓦塔孔多儲能項目合同,將提供98MW/312MWh直流電池儲能系統,這是其在智利交付的首個儲能項目。
陽光電源:2024年7月,陽光電源與Atlas Renewable Energy達成合作,將為智利最大獨立儲能項目BESS del Desierto供應其PowerTitan液冷儲能系統,該項目于2025年4月投運。此外,陽光電源還為智利68 MW/341 MWh Tamaya BESS 項目提供電池儲能系統,該項目于2025年2月正在投運。
科陸電子:2024年7月,科陸電子與智利GEA TRANSMISORA SpA簽訂420MWh儲能設備采購協議。
天合儲能:2024年5月消息,天合光能新成立的拉美儲能部門已在智利斬獲三份合同,總容量近1GWh,其中約400MWh將在2024年交付。
新源智儲:2024年4月消息,新源智儲與山東魯電訂立了一份BESS買賣合同,將為智利阿塔卡瑪項目提供110MW/220MWh的儲能系統設備和組件以及其相關服務,合同總價3.8180709億元(含所有稅項),折合單價1.735元/Wh。
首帆動力:2024年3月消息,首帆動力一批鋰電儲能系統登陸智利,共計15臺HBD系列工商業儲能系統產品,總裝機容量達1MW/2MWh。據悉,此次為試訂單,后續預計還有工商業儲能系統等待交付。
新能安:新能安于2024年在智利高壓變電站建成首個調峰儲能系統。
天齊鋰業:中國天齊鋰業是全球最大的鋰生產商之一,擁有智利礦業公司SQM約五分之一的股份。
南方電網:2025年4月消息,南方電網國際公司助力智利KILO高壓直流輸電項目“換流站和交流設備的系統研究、設計和設備規范”相關技術,通過智利國家電力協調局(CEN)審批。智利KILO項目是安托法加斯塔地區基馬爾(Kimal)至首都地區洛阿吉雷(Lo Aguirre)的高壓直流輸電線路項目,是智利首條采用高壓直流輸電技術(HVDC)的線路,有望2029年投運,投運后將大大提升北部地區可再生能源的消納能力。
從沙漠中的超級儲能基地,到貫通南北的高壓輸電走廊,中國企業正全面參與智利能源體系的建設與升級,一幅中智攜手共繪的綠色能源藍圖正徐徐展開。
