中國儲能網訊:3月3日,浙江省能源局發布《關于印發2025 年新型儲能項目建設計劃的通知》,明確提出,2025年全省新型儲能建設目標為新增并網140萬千瓦,6月30日前并網任務為100萬千瓦。
通知強調,加快推進建設計劃項目,確保項目于2025年6月底前開工,2026年6月底前并網投產。因項目業主消極怠工導致未按計劃開工投產的項目,經省能源局認定后,調出建設計劃,不得并網。

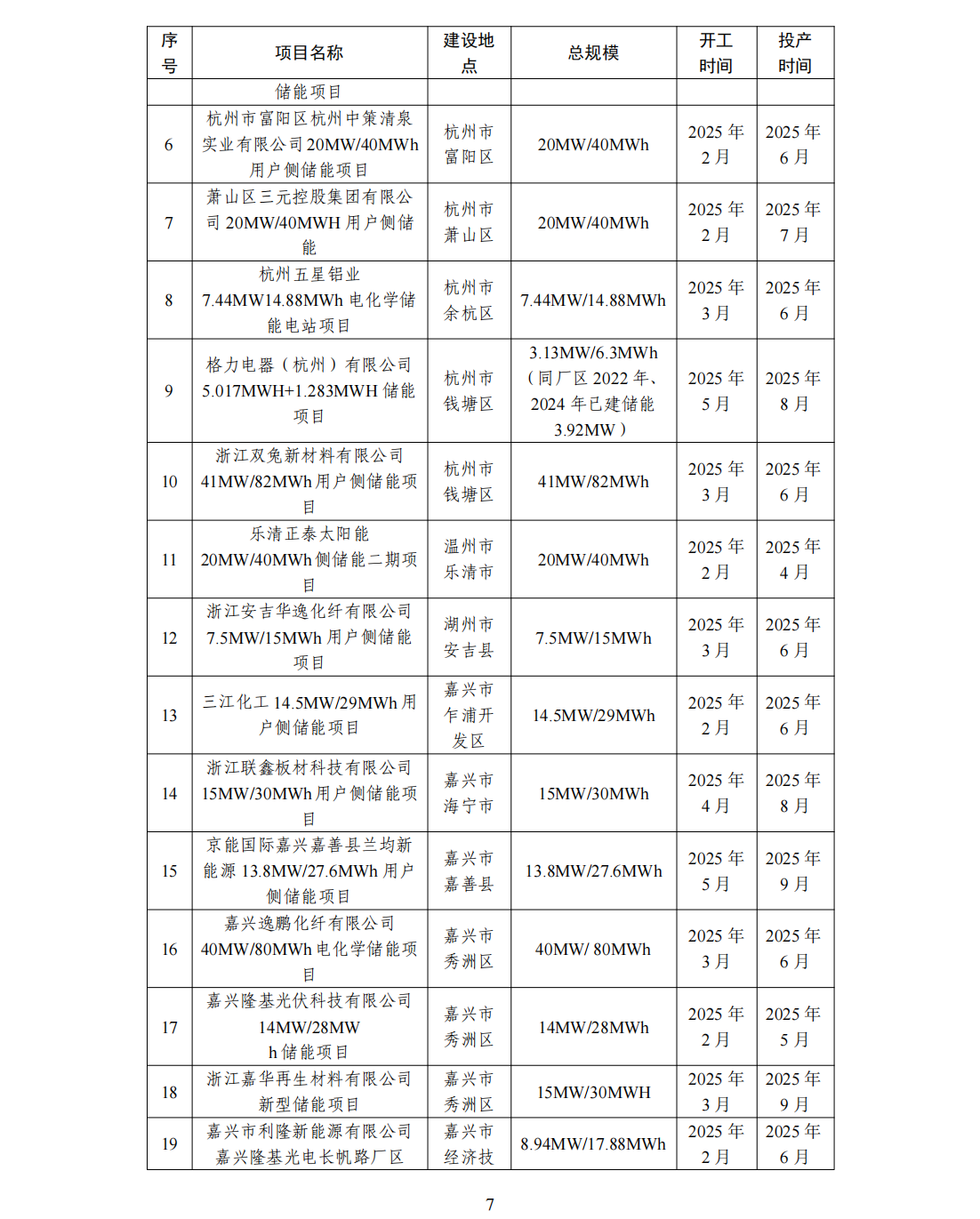

與此同時,《通知》還公布了浙江省2025年新型儲能項目建設計劃和儲備計劃清單,共55個項目,合計規模2.51GW/5.27GWh。
建設計劃
共48個可于上半年開工項目列入建設計劃(附件2),年內計劃并網容量計入各市年度并網目標考核。48個項目合計規模1929.546MW/3792.832MWh,
其中: 電源側儲能項目2個,共計50MW/38MWh; 電網側儲能項目20個,共計1382.5MW/2758MWh; 用戶側儲能項目26個,共497.046MW/996.832MWh。
儲備計劃
共7個電網側儲能項目納入儲備計劃(附件3),合計規模740MW/1480MWh。
儲備計劃項目可開展土地收儲和前期電網接入工作,待條件成熟后,優先納入下一批次建設計劃。儲備計劃項目在未列入建設計劃前,不得開工。
