電網側儲能項目并網服務工作指引
尊敬的電網側儲能項目客戶:
為了提高電網側儲能項目并網相關業務的辦理效率,請您在業務辦理前仔細閱讀以下內容:
一、電網側儲能項目并網服務流程圖
圖片
電網側儲能項目并網服務流程圖
二、并網受理
客戶辦理電網側儲能項目并網申請時,需要攜帶以下資料:
1、致函電網提出并網申請的函件(需明確計劃開工時間、并網時間、建設規模、建設地點,以及客戶負責并網申請工作的聯系人、電話、電子郵箱等);
2、營業執照/組織機構代碼證、法人代表身份證明資料(居民身份證、戶口薄、軍人證、護照、回鄉證等)復印件;
3、經辦人身份證明資料、客戶授權委托書(如非法定代表人辦理業務時出具);
4、項目立項文件(核準、備案文件)等資料;
5、地方政府部門及監管機構要求提供的其他相關資料;
6、納入政府能源主管部門批準的電力發展規劃或?qū)m椧?guī)劃或省級及以上政府能源主管部門年度實施方案的證明文件。
三、接入系統資料審查
在接入系統資料審查通過后,客戶方可開展工程施工。接入系統資料審查所需資料如下:
1、致函電網公司提出接入系統方案審查申請的函件(應包含項目升壓站計劃投產時間,儲能部分首次并網時間、全部并網時間);
2、接入系統專題研究報告;
3、設計單位的企業營業執照、相應資信評價等級證書復印件(蓋章)、設計委托合同(或其它證明材料);
4、土地(包括儲能本體用地和升壓站用地等)證明資料,如項目用地納入當?shù)亟ㄔO用地證明等;
5、項目立項文件(核準、備案文件)等資料;
6、儲能項目(預)可行性研究報告(應包含儲能安全相關內容,如儲能電站選址、布局和安全設施等);
7、地方政府部門及監管機構要求提供的其他相關資料。
四、并網驗收及調試運行
在電網側儲能項目完工后,須向電網企業申請并網驗收,合格通過后方可裝計量裝置并網運行,并網驗收申請所需資料如下:
1、儲能項目并網驗收、調試申請表;
2、施工單位、試驗單位資質證明材料復印件(蓋章);
3、電氣部分工程竣工圖及說明;
4、涉網電氣設備的銘牌、參數、電氣接線圖、系統結構圖、產品說明書、資料清單、質量認證報告,主要設備(包括電芯、儲能變流器、電池管理系統等)的型式試驗報告,電池箱、箱變、開關柜等設備的出廠驗收報告,潮流、穩定計算和繼電保護整定計算所需的相關技術參數、仿真模型及驗證報告,電氣設備交接試驗報告、現場驗收報告,儲能電站安全性評估報告(動力電池梯次利用儲能項目還需提供相應資質機構出具的梯次利用電池安全評估報告),運行監控系統等級保護測評報告,消防系統第三方驗收報告等;
5、儲能電站的典型操作票、運行規程、檢修規程、事故處理規程和反事故預案等技術資料;
6、值班人員名單及調度部門頒發的受令資格證書、電站內與電網調度機構各專業運行方式、繼電保護、自動化、網絡安全、通信等、聯系人員名單;
7、儲能電站調試計劃,啟動方案,儲能性能測試、涉網試驗調試方案;
8、電力工程質量監督機構出具的合格意見;
9、并網許可申請報告。
文中提到的致函電網提出并網申請的函件、儲能項目接入系統審查受理及批復需提交的相關材料,模板如下:

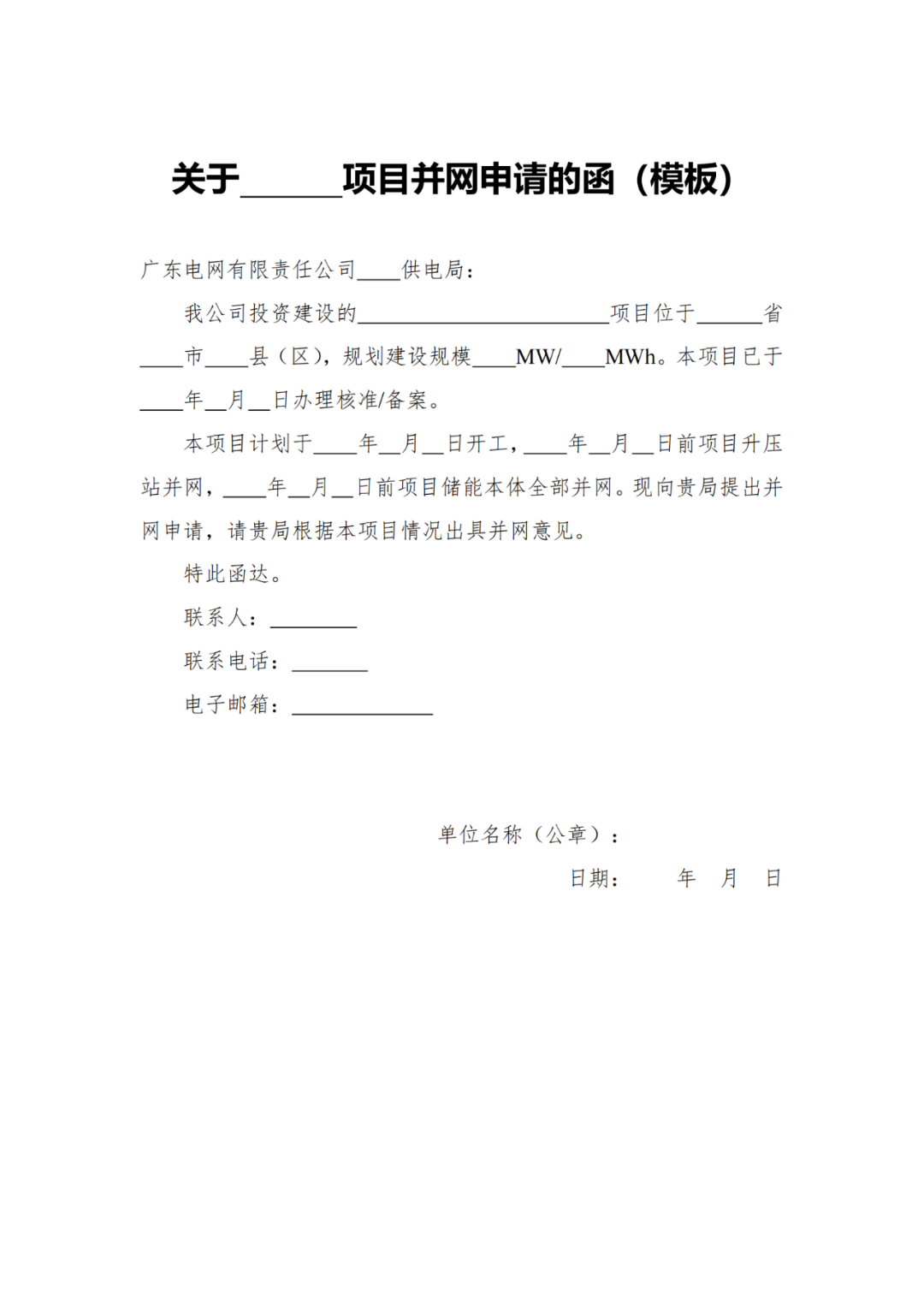

附件1:致函電網提出并網申請的函件(模板)

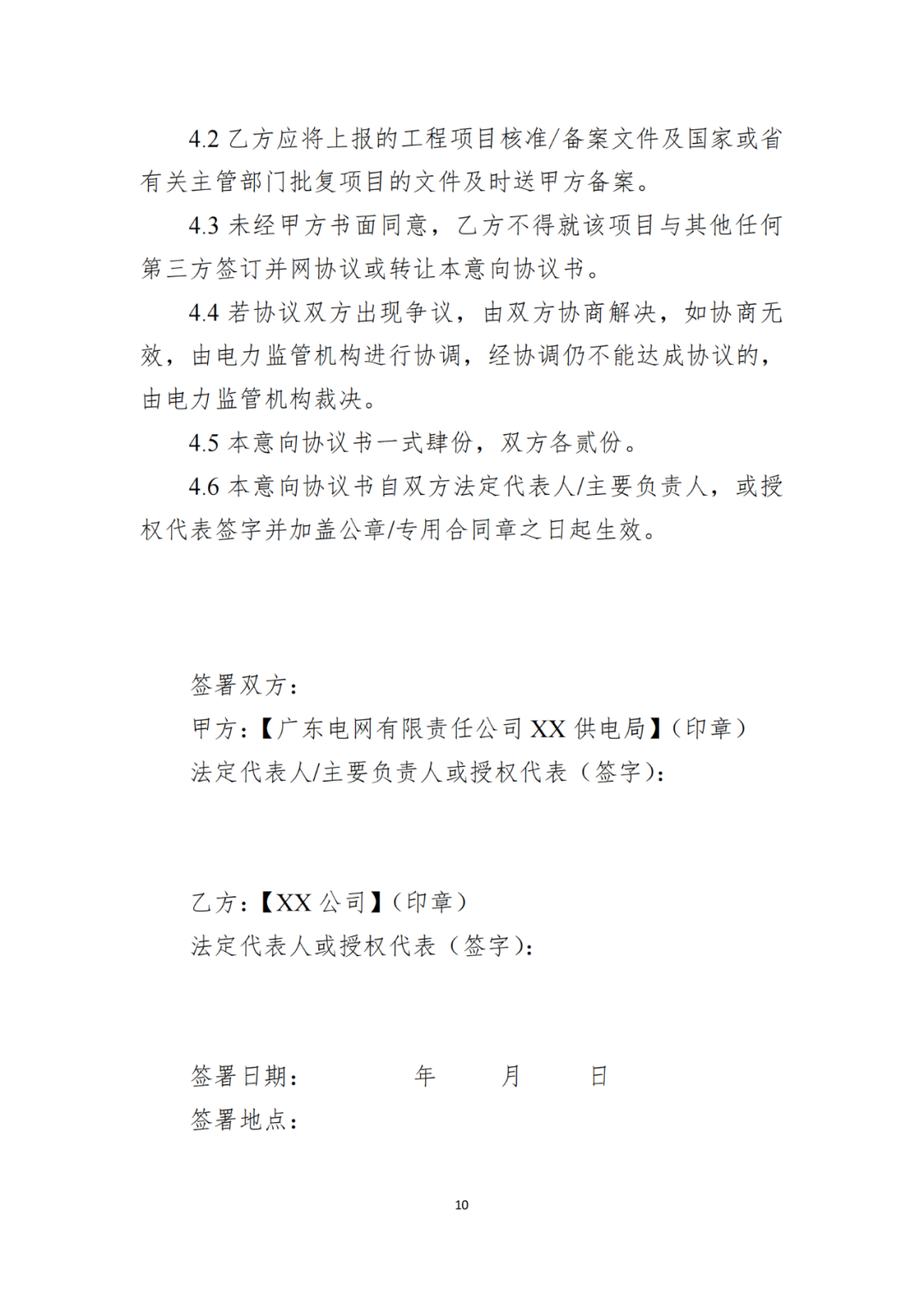

附件2:儲能項目接入系統審查受理及批復需提交的相關材料
