中國儲能網訊:本文旨在說明 為什么 6GW/8 小時電池相比 2GW/24 小時抽水電站是最佳的選擇,盡管電池儲能壽命更短且成本更高。
電池儲能比抽水蓄能系統更堅強(firming),它們可以提供昆士蘭所需的所有系統服務,并且可能用于支持輸電網絡,而不是需要花費數十億美元額外的輸電系統。當然,輸電系統可能無論任何情況都是需要的。
最近發布的昆士蘭 2GW 的 24 小時儲能 或48GWh的 Borumba 抽水蓄能電站將耗資 140 億美元的信息在我看來是昆士蘭重新審視其選擇的一個很好的理由。
通常而言,電池儲能的資本成本要高于抽水蓄能,盡管基于 Borumba 項目的差異比我們過去認為的要小得多。(見文件末尾的表格。)
此外,抽水蓄能一旦建成,預計可以使用 50 年或更長時間。根據每年的額定循環次數,電池儲能或稱為 BESS(電池儲能系統)的壽命通常為 20 年。
抽水蓄能的優勢到此為止。其缺點包括大量的社會許可問題、建設周期長、學習率非常低、成本井噴、提供系統服務的能力有限(與 BESS 相比)(虛擬慣量、黑啟動)以及通常需要大量的輸電系統配套。
筆者突然意識到是抽水蓄能的最大功率和配置靈活性是不存在的。如果你建造一個 2GW/24 小時的抽水電站,你最多可以提供 2GW 的電力 24 小時。
相比之下,儲能容量與 Borumba 相同的 BESS 可以隨心所欲地配置。您可以將 48GWh 配置為 24 小時 2GW、12 小時 4GW、6 小時 8GW 等等。
假設您的 BESS 配置為 6GW 的8小時儲能。這與 Borumba 的能量 (48GWh) 相同。您可以將其作為 6GW 運行 8 小時,或者您可以將 2GW 運行 8 小時,然后是下一個 2GW,然后是最后一個 2GW。
系統運營商得到 2GW/24 小時 容量 與抽水蓄能一樣。但是現在,當系統需要超過 2GW 但僅需幾個小時時,BESS可以利用所有機會。
模型確認
由于之前的工作,很容易在我非常簡陋的 ITK 模型(不要與 Plexos 等太空火箭進行比較)中設置一個 2GW 24 小時抽水蓄能資產和一個 6GW 8小時 BESS 進行比較。
這些模型的工作方式純粹是機械的。從80%的儲能資產容量開始。每半小時,如果系統需求超過可變可再生能源 (VRE)的供給,則儲能資產會嘗試根據其最大功率以及其擁有多少能量來填補這一缺口。如果它沒有足夠的能量,那么它會盡可能提供服務直到能量耗盡。
如果 VRE 供應超過需求,反之亦然。在這種情況下,儲能資產會根據其功率和充電狀態嘗試存儲多余的能量。任何剩余的供應過剩都會棄電,并被記錄為負的凈穩定需求。
結果表明,這些資產通常是空的或滿的,因?yàn)樵?ISP 看來,昆士蘭一旦在 2040 年左右達到 100% 的 VRE 供應,就需要超過 48GWh 的儲能和超過 6GW 的穩固(Firming)功率。
在這種情況下,假設兩種資產都具有 75% 的往返效率(即使 BESS 可以達到 85%)
在本文模型中,筆者只比較了他們在昆士蘭州假設的 2045 財年的表現。但結果可以很容易地擴展。
請注意,筆者模型使用 ISP 數據,如果昆士蘭按照能源和就業計劃預測的速度建設其 VRE,它將在 2035 年左右達到 100% VRE。因此,雖然本說明關注的是名義上的2045財年,但它也可能在 2035財年之前按照昆士蘭政府的時間表.
首先,我展示了昆士蘭2045財年的平均日數。源數據基本上來自 AEMO 作為 ISP 2022 文檔的一部分提供的數據。所有的計算和調整來自筆者。
如之前的說明所述,到 2045 年將包括一些制氫需求,AEMO 仔細估計了電氣化和電動汽車,并相應地改變了需求形態。
重要的是要了解儲能必須應對風和太陽能、干旱以及應對平日。然而,看看最常見的情況還是很有趣的。
基本上,我將 Borumba 的性能與 6GW/8 小時 BESS 的性能進行了比較,方法是查看在運行筆者正在建模的任何儲能資產之后對堅強的剩余需求。無論是筆者還是其他任何人都沒有暗示 Borumba 可以單獨提供昆士蘭脫碳電力供應所需的所有堅強容量。
下圖顯示了使用中值數據的兩個系統的堅強剩余需求。中位數不會捕捉極端情況(邊緣情況),但在筆者看來它們?nèi)匀惶峁┝擞杏玫挠^點。
在這個衡量標準上,我們可以看到 6GW BESS 的綜合性能優于 2GW 抽水蓄能資產。使用中位數,6GW 的 8 小時儲能意味著晚上不需要穩定的需求,但使用 Borumba 仍然需要在晚上另外 3GW 的穩定功率。
BESS 在早上的表現不太好,可能是因?yàn)樗诤芏嗵於际强盏?,但即便如此,因?yàn)樗梢砸?6GW 而不是 2GW 的速度充電,它仍然比 Borumba 做得更好。
大大小小的消費者不關心放棄的能量,他們只關心有足夠的能量來滿足他們的需求。
因此,對于下一張圖,筆者只顯示需求超過 VRE 時的結果。在這個建模年 (FY45) 中,發生在 9867/17520 = 56% 的半小時。這半小時內的平均需求為 11.6GW,平均 VRE 產量為 7.4GW。
下圖顯示了在運營我們的儲能資產后,連續 30 天的正穩定需求總和(以 GWh 為單位)。也就是說,我們用 Borumba 運行系統,然后用 BESS 運行系統。這些資產在整個半小時內都在運行(即在供應超過需求時充電),但該圖僅顯示了當需求超過 VRE 供應時它們的表現。

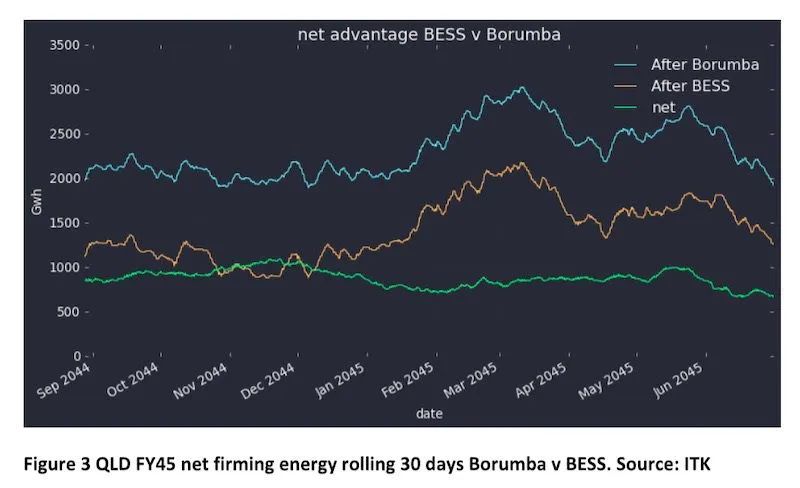

同樣,結果顯然有利于 BESS。通常,相對于具有 2GW Borumba 抽水蓄能資產的系統,具有 6GW BESS 的系統每月需要的額外固定量減少約 0.8TWh。“凈”是指 Borumba 和 BES 結果之間的差異。
在昆士蘭州的 FY45 中,2 月是最糟糕的月份
所有這些分析都將昆士蘭視為一個孤島。這是一種糟糕的做事方式。新南威爾士州和昆士蘭州擁有非?;パa(bǔ)的風能系統,兩周之間強大的互聯互通將使雙方受益匪淺。
在另一個注釋中,筆者將再次顯示該結果。然而,考慮到昆士蘭作為一個孤島,最需要在 2 月份恢復穩定。

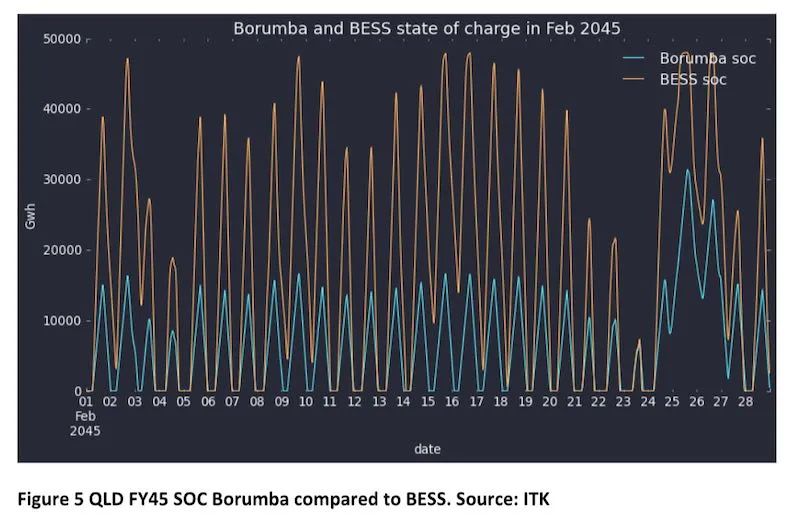

所以看看 2045 年 2 月,半小時分辨率,下圖顯示了充電狀態,以 MWh 為單位(當兩個系統的儲能都已滿時,最大值為 48,000)。
該圖表顯示,這兩個系統通常都處于零充電狀態,但電池的額外電量意味著它比低功率 Borumba 資產更容易充電,這也是它能夠輕松超越 Borumba 的原因。
為了進一步說明,下圖顯示了 2045 年 2 月 21 日的模型輸出。
BESS 或 Borumba 由于前一天晚上未能完成充電,因此一天開始時可用容量為空。在太陽能輸出增加之前,這兩種資產都無法做任何事情。
之后,由于陽光充足,BESS 能夠?qū)崿F(xiàn)更高的荷電狀態 (SOC),因此可以為夜間需求做出更大貢獻。請注意,SOC 曲線以 MWh 為單位,但其他曲線以 MW 為單位。
圖 6 比較低 VRE 日的系統。資料來源:ITK

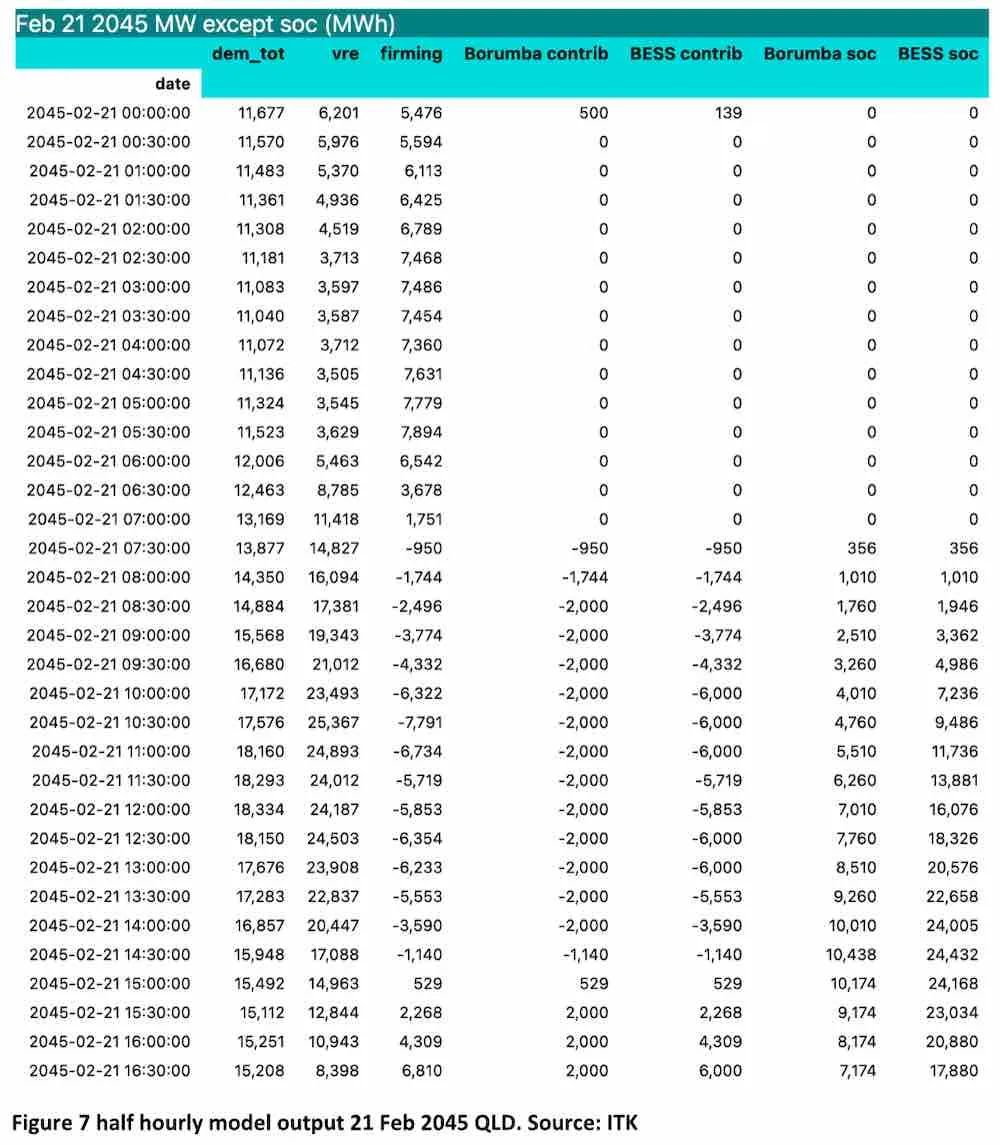

最后, 筆者展示了在編譯圖 6 時使用的一些實際數字。
經濟性
正如所討論的那樣,BESS 的壽命將比抽水蓄能更短,維護成本也可能更高,但建造速度要快得多。BESS 還可以通過管理電網頻率提供額外收入。
BESS 可以位于現有電網的所有位置,可能會提供額外的電網容量,但具體而言,它應該避免 Borumba 所需的大部分(如果不是全部)輸電線路。

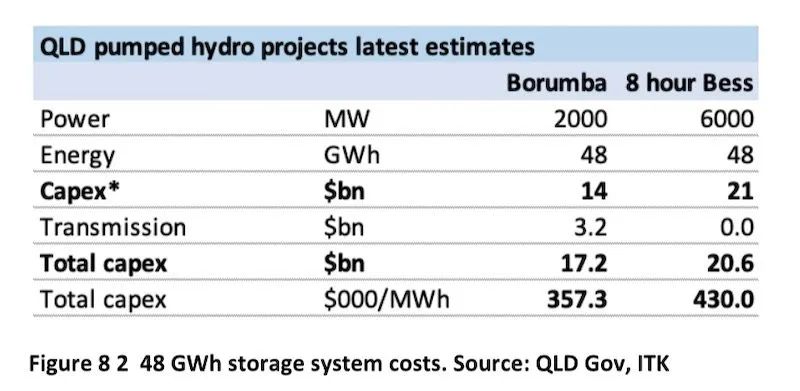

在筆者上一篇文章中,表達了對宣布的 140 億美元 Borumba 成本持慷慨看法,并假設它包括相關輸電線路建設。更多的閱讀讓筆者現在傾向于相信 Borumba 抽水蓄能加上輸電線路目前的成本為 140 億美元。如果真是這樣,那么 BESS 與 Borumba 的差距就很小了
當選擇 Borumba 時,將至少需要另外 2000MW 的可靠容量,可能還需要 4000MW 才能趕上 6GW/8 小時 BESS 的能力。
所以筆者拷問,為什么如此熱衷于 Borumba?的確,筆者的 BESS 數字有點夸張,假設成本下降很多,沒有輸電成本。但筆者仍然認為,如果從筆者角度出發,筆者會再審視一遍。
