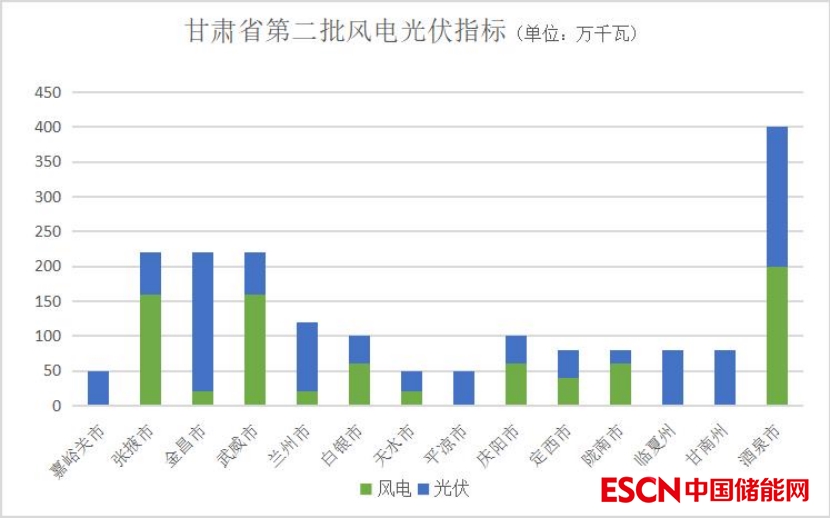

中國儲能網訊:近日,甘肅省“十四五”第二批風電、光伏指標已經下發至各地市,合計規模14.5GW,其中風電6GW、光伏8.5GW,涉及嘉峪關、張掖、金昌、武威、蘭州、白銀等13個地市。張掖市、金昌市、武威市均獲得超過2GW項目。加上7月份酒泉市下發的4GW風光指標,甘肅“十四五”第二批風光指標合計已達18.5GW。
今年7月份,酒泉市“十四五”第二批風光項目建設指標,分為風電1.65GW、光伏1.35GW以及敦煌1GW專項指標,總計4GW。其中光伏、風電總規模各為2GW。項目分別分布在肅州區、玉門市、金塔縣、瓜州縣、阿克塞縣等地區。參考:4GW!甘肅酒泉下達第二批風光發電項目指標,風電需2023年6月底前建成 。該項目指標為今年4月甘肅酒泉下達的"十四五"第二批風電、光伏建設計劃的落實。
此外,據公開信息統計,甘肅省“十四五”第一批風光競配項目也有共計13.366GW規模的項目,其中光伏11.166GW,風電2.2GW。
今年5月份,國家能源局通報了2021年可再生能源電力消納責任權重完成情況,其中甘肅和新疆未完成最低可再生能源電力總量消納責任權重,分別相差2.6和1.8個百分點。但隨著對風、光項目的持續開發,甘肅已從曾經的“全國棄風、棄光最嚴重的省份之一”,實現了2020年新能源裝機達到2369萬千瓦,占全省總裝機的42%,新能源利用率高達95%以上。
根據今年2月發布的《甘肅省“十四五”能源發展規劃》,甘肅省規劃到2025年甘肅全省光伏發電41.69GW,相比2020年底累計裝機新增32.03GW;風電38.53GW,新增24.8GW。同時穩步有序推進分布式光伏整縣推進試點工作,到2025年,建成分布式光伏發電3.5GW;預計到2025年,全省儲能裝機規模達到600萬千瓦。進一步提升新能源裝機比重。
甘肅提出要加快推進風電基地建設。加快推進河西走廊清潔能源基地建設,積極對接落實受端市場,視新能源消納形勢,適時啟動酒湖直流輸電工程后續配套風電項目,推動酒泉地區向特大型風電基地邁進,持續拓展金(昌)張(掖)武(威)風電基地規模,擴大白銀、定西、慶陽地區風電裝機規模。推動隴東特高壓直流輸電工程配套風電項目和定西清潔能源基地建設,全面建成通渭風電基地和武威松山灘風電基地。在消納條件較好、接入條件較優的中東部地區,高標準建設生態環境友好型風電場,穩步推進分散式風電項目開發。以河西第二條特高壓直流輸電工程為依托,謀劃布局河西走廊東段大型風電基地。
另外,甘肅省還將在“十四五”新開工酒泉至湖南特高壓直流輸電工程配套外送風電項目、隴東特高壓直流輸電工程及河西特高壓直流輸電工程配套外送風電項目、河西地區大型平價風電基地項目、中東部和東南部地區分散式風電項目。 以及隴東特高壓直流輸電工程及河西特高壓直流輸電工程配套外送光伏發電項目、河西地區光儲一體化項目、中東部和東南部地區分布式光伏發電項目。還提出要大力發展抽水蓄能。加快列入國家抽水蓄能中長期規劃的昌馬、黃羊、平川、東鄉、康樂、積石山、黃龍等抽水蓄能電站建設,進一步提升全省電網系統調峰能力。
