中國儲能網訊:2022年7月,新疆自治區發改委發布了2022年兩批次的市場化項目清單,涉及66個項目,配置儲能需求高達7.9GW/34.3GWh(詳情請參考:配置儲能超7.9GW/34.3GWh!新疆發布兩批次市場化新能源項目清單)。
根據儲能與電力市場的追蹤,在清單發布后至今的僅僅一個月內,新疆的項目即勢如破竹地進入了啟動階段。目前已經啟動的項目達35個,涉及儲能規模超3.81GW/15.53GWh。
其中,有22個項目已經處于開工階段,儲能規模超2.29GW/8.89GWh。據了解,近三分之一項目在清單正式發布之前就已開工,其余項目則是在近期陸續啟動實施。
此外,還有12個項目處于可研/勘測的前期準備階段,儲能規模達1.5GW/6.6GWh。另外有一個20MW/40MWh的項目處于EPC/儲能設備招標階段。
從儲能時長上來看,已經啟動的絕大多數項目都按照新能源裝機的25%/4小時進行儲能配置,部分項目的儲能時長甚至達到了8小時。這與《關于鼓勵可再生能源發電企業自建或購買調峰能力增加并網規模的通知》的要求不無關系。該文件要求超過電網企業保障性并網以外的新增可再生能源發電項目需配建4小時以上的調峰能力。
表:新疆兩批市場化并網新能源項目啟動情況
另外,從項目開發商來看,國電投項目涉及儲能規模最大,其儲能容量達到了1660MWh。華潤與國投新疆分別以1400MWh、1300MWh的儲能容量緊隨其后。

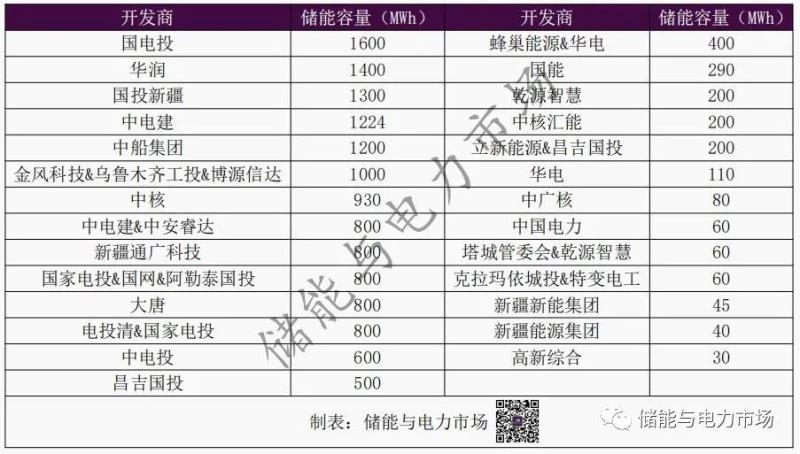

表:各企業相關項目儲能容量匯總
