中國儲能網訊:
8月5日22時24分

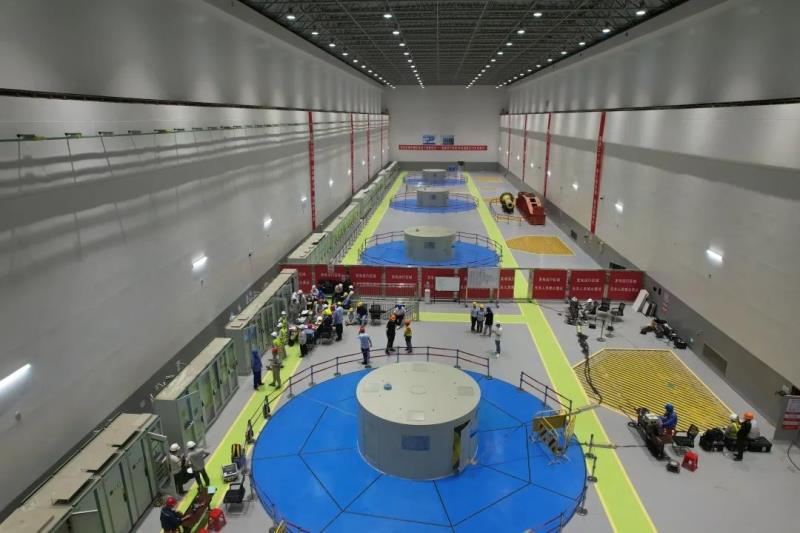

華電周寧抽蓄電站4號機組首次并網成功
23時18分
4號主變通過24小時試運行正式投運
該電站“雙節點”的順利完成
標志著最后一臺機組
已進入整組調試的關鍵階段
全力沖刺全面投產目標
為保證4號機組安裝和調試的順利進行,華電福建公司和所屬周寧抽蓄公司按照“精心管理、優化運行、落實政策、積累經驗,為集團后續抽蓄項目打造樣板”的要求,克服疫情反復、高溫天氣、生產基建交叉作業等影響,壓緊壓實安全主體責任,全面落實安全生產“十五條硬措施”,在總結前三臺機組驗收調試經驗的基礎上,優化調試方案,高質量推進各項試驗,高效通過質量監督與涉網安全檢查整改驗收,提前完成與福建省調、華東網調的聯調聯試。今年6月底,4號機組調試任務順利啟動,7月30日完成分系統聯調,8月1日正式進入整組啟動試運行工作。
接下來,華電周寧抽蓄公司將做好4號機組后續調試工作,嚴格按照試驗大綱完成甩負荷、工況轉換、涉網試驗及15天考核試運行等工作,確保完成全面投產目標任務,以實際行動迎接黨的二十大勝利召開。
