中國儲能網訊:近日,上海市經信委發布通知,要求加快推進 18 個新建數據中心項目的建設和投資進度。其中2019 年 11 月獲批的 6 個項目,要求 2021 年 3 月底前完成建設并交付使用;2020 年 6 月獲批的 12 個項目,要求 2021 年 9 月底前完成建設并交付使用。
據中國IDC圈之前的報道,18個新建數據中心項目名單如下:

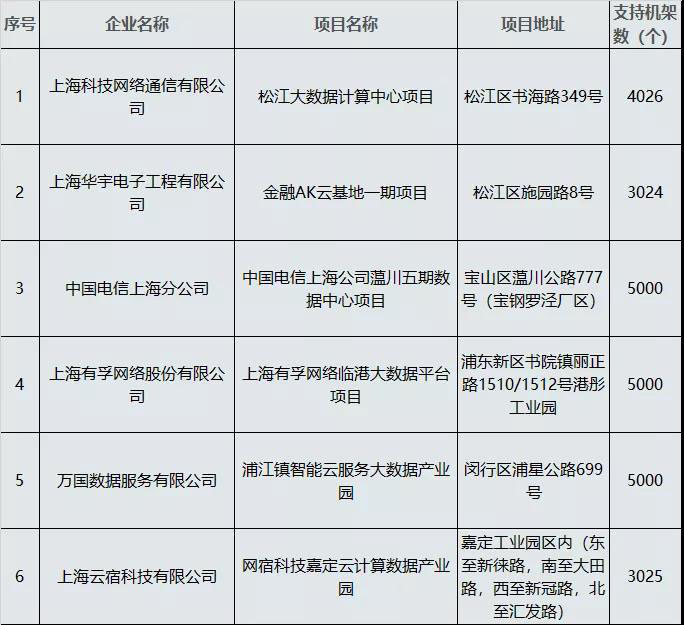

2019 年 11 月獲批 6 個項目
2020 年 6 月獲批 12 個項目
通知原文如下:

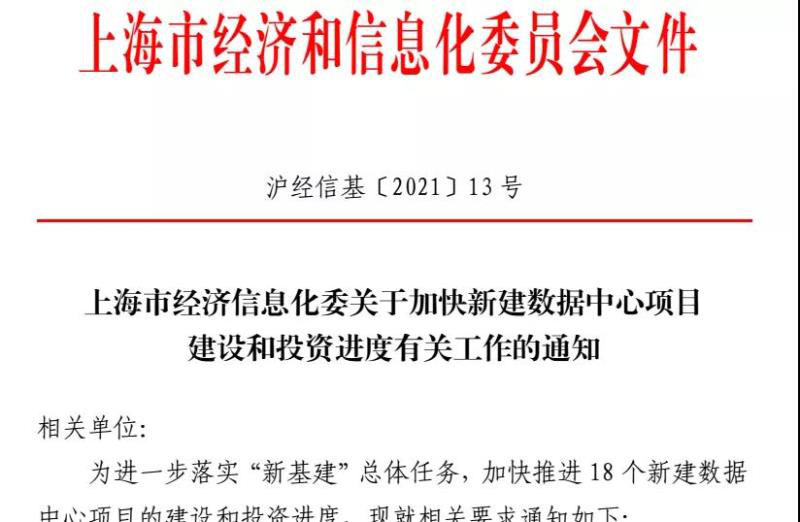

上海市經濟信息化委關于加快新建數據中心項目建設和投資進度有關工作的通知
滬經信基〔2021〕13號
相關單位:
為進一步落實“新基建”總體任務,加快推進18個新建數據中心項目的建設和投資進度,現就相關要求通知如下:
一、項目申報主體應進一步增強責任感和緊迫感,明確時間節點、建設任務和推進舉措,扎實有序開展項目建設,安排好投資進度,確保項目建設目標如期實現??紤]到新冠肺炎疫情影響,2019年11月獲批的6個項目,要求2021年3月底前完成建設并交付使用。2020年6月獲批的12個項目,要求2021年9月底前完成建設并交付使用。
二、尚未報請節能審查的項目,應按規定盡快報請節能審查。市節能審查部門將根據國家能耗“十四五”雙控目標和全市能耗雙控目標完成情況,對能耗指標進行從嚴管理。已取得節能審查意見的項目,應在項目投產前完成節能驗收,并盡快完成服務器上架工作。我委將定期組織開展項目實施情況的檢查。
三、項目申報主體應定期向我委及項目所在區經濟和信息化主管部門匯報項目建設進展和投資完成情況,如建設進展緩慢將影響申報主體及相關單位、項目所在區域后續批次申報。對提供虛假材料、隱瞞真實情況的,將按有關規定向市公共信用信息服務平臺提供不良記錄。
上海市經濟和信息化委員會
2021年1月4日
