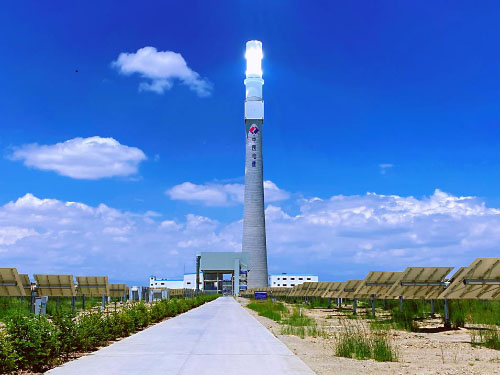

中國儲能網訊:2020年11月6日16點34分,水電顧問公司投資開發的青海共和50MW光熱發電項目實現滿負荷發電。運行記錄顯示吸熱、儲熱、發電等各子系統設備運行穩定,為機組順利進入240小時調試運行奠定了扎實基礎。
共和光熱項目采用單塔式太陽能集熱系統,配置定日鏡場(20㎡定日鏡30016面,鏡場總采光面積約為60.032萬㎡),配套裝機容量為50MW汽輪發電機組額定功率滿發約6小時的熔鹽儲熱系統,具備常規火力發電復雜的工藝流程,與傳統的光伏發電相比具有連續、穩定輸出的特點,即使在夜間或陰雨天也可源源不斷的輸送清潔電力資源。
自2018年開工建設以來,各參建單位人員不畏高原及嚴寒,努力克服設備復雜多變情況,面對2020年疫情病毒的瘋狂肆虐,國外廠家技術人員不能到場、國外備品備件采購困難的客觀因素下,始終秉承“高原牦?!本?,一步一個腳印腳踏實地實現了預期目標。在始終做好疫情防控的同時,完成進口汽輪機齒輪箱的檢修、進口高溫熔鹽泵的解體回裝、儲換熱系統管道電伴熱裝復等復雜的消缺工作,歷經100天調試和試運,實現了機組滿負荷發電,在全體人員的共同努力下完成重要節點目標。同時,共和公司高效安排現場資源,科學統籌,合理規劃,力爭項目盡快通過240小時試運行并投入生產運營。
