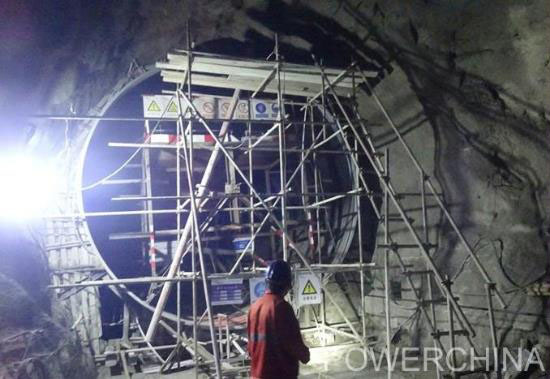

日前,水電三局第一分局承建的河北豐寧抽水蓄能電站二期引水系統4號下斜井上彎段壓力鋼管最后一倉回填混凝土澆筑完成,標志著豐寧電站下斜井壓力鋼管回填混凝土全部澆筑完成。
河北豐寧抽水蓄能電站下斜井分為一、二期,共有6條斜井,一期1、2、3號三條斜井平行布置,二期4、5、6號三條斜井平行布置,總長1893.062米,累計回填混凝土25916立方米。下斜井澆筑過程全部采用混凝土攪拌車運輸,斜井下彎段、斜直段回填混凝土澆筑采用溜槽、溜管下料入倉,斜井上彎段回填混凝土澆筑采用車載泵進行澆筑。
斜井施工,存在安全風險高、施工任務重等難點問題。在施工前,項目工程技術部結合施工技術規范和施工方案對現場施工人員進行了詳細的技術交底,安全部、質量部對施工人員進行了安全、質量培訓。施工人員晝夜輪班作業,現場技術員、質檢員、安全員也分為兩班進行現場指導監督,對施工過程中出現的問題及時解決。澆筑過程中進行嚴格管控,施工人員嚴格按照規范進行混凝土澆筑和振搗工作,倉內與放料處各配備一部對講機,進行上下溝通,大家齊心協力,克服困難,在保證安全和質量前提下順利完成澆筑,真正實現了下斜井安全無事故、質量零缺陷。
豐寧抽水蓄能電站下斜井壓力鋼管回填混凝土澆筑全部順利完工,為后續施工打下堅實基礎,為不斷提升公司在抽水蓄能電站工程建設中的優質品牌形象保駕護航、增光添彩,為豐寧抽水蓄能電站工程創先爭優做出貢獻,同時也為公司以后斜井施工積累了寶貴的經驗。
