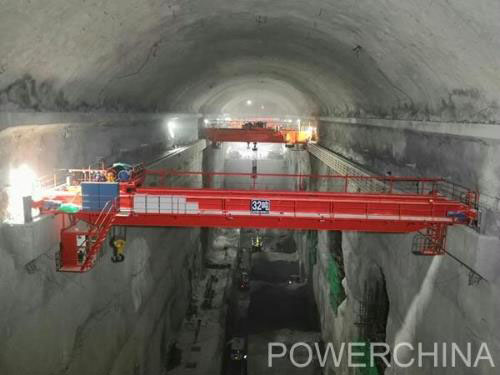

金秋十月,國慶佳節,文登抽水蓄能電站再次迎來了重大節點目標的實現。10月4日,文登電站地下廠房開挖正式完成,山東文登抽水蓄能有限公司、北京院設代處、中南監理公司、中鐵十四局等參建單位代表到現場見證了這一重要時刻。地下廠房的開挖完成,標志著文登工程向既定目標邁出了堅實的步伐。
文登抽水蓄能電站位于山東省威海市文登區界石鎮境內,總裝機容量1800MW,布置6臺單機容量300MW的單級混流可逆式水泵水輪機組。地下廠房開挖尺寸214.5m×26.5m×53.5m,埋深約350m,屬大型地下洞室。地下廠房分Ⅶ層進行開挖,其中第Ⅰ層于2018年5月3日開始開挖,2018年10月24日頂拱開挖支護施工完成。
文登電站地下廠房巖性主要為石英二長巖和二長花崗巖,巖石新鮮、堅硬完整,圍巖以Ⅰ~Ⅱ類為主。為減少施工過程中產生過多粉塵、噪聲、廢水等污染,更好的實現綠色開挖,地下廠房在開挖過程中積極嘗試新的施工工藝,其中在第Ⅱ?qū)娱_挖時率先采用了無爆破切割的洞室施工方法,并根據切割的效果,在安裝場底板局部及安裝廠下游邊墻采用了圍巖結構替代后期裝修的方案,為地下廠房的設計、施工和建設管理注入了新的理念。
文登抽水蓄能電站地下廠房按時圓滿地開挖完成,標志著文登電站關鍵路線又一重要里程碑節點目標的實現,為主體工程由大規模開挖向混凝土施工階段轉序奠定了良好基礎,同時為2022年年底首臺機組發電目標的實現提供了有力的保障。
