當前位置: 首頁 >儲能市場>電網側儲能 返回

我國投運、在建及規劃特高壓線路盤點

作者:中國儲能網新聞中心 來源:智匯光伏 發布時間:2020-09-29 瀏覽:次

截至目前,國家電網:

建成投運“十三交十一直”24項特高壓工程,

核準、在建“一交三直”4項特高壓工程。

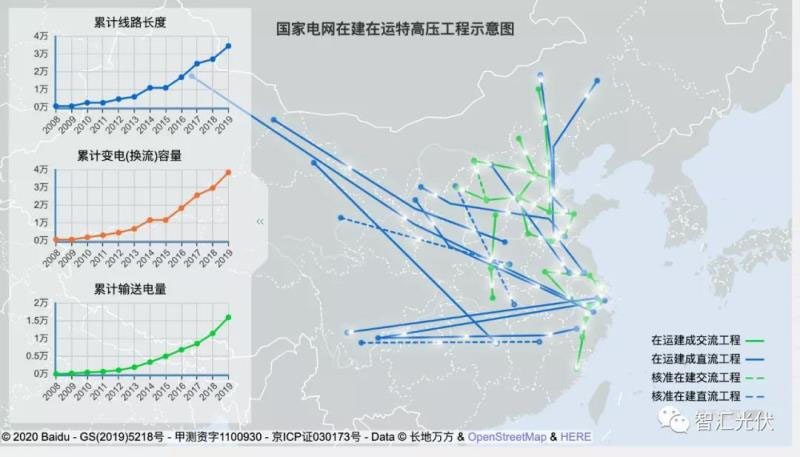

已投運特高壓工程累計線路長度35583公里、累計變電(換流)容量39667萬千伏安(千瓦)。具體如下圖所示。

一、部分已運建工程包括

1)特高壓交流工程

長南荊特高壓 :晉東南—南陽—荊門1000千伏特高壓交流試驗示范工程

皖電東送 :淮南—上海1000千伏特高壓交流輸電示范工程

榆橫—濰坊1000千伏特高壓交流輸變電工程

錫盟送山東1000千伏特高壓交流工程

浙北—福州1000千伏特高壓交流輸變電工程

蒙西—天津南1000千伏特高壓交流輸變電工程

哈密南-鄭州±800千伏特高壓直流輸電線路工程

張北~雄安1000千伏特高壓交流

2)特高壓直流工程

復奉直流:向家壩(四川、云南交界)—上海±800千伏特高壓直流輸電示范工程

錦蘇直流:錦屏(四川)—江蘇蘇南±800千伏特高壓直流輸電工程

天中直流:哈密南—鄭州±800千伏特高壓直流輸電工程

賓金直流:溪洛渡左岸—浙江金華±800千伏特高壓直流輸電工程

靈紹直流:靈州-紹興±800千伏特高壓直流輸電工程

祁韶直流:±800千伏祁韶(酒泉—湖南)特高壓直流輸電工程

雁淮直流:±800千伏晉北送電江蘇特高壓直流輸電工程

錫泰直流:錫盟—泰州±800千伏特高壓直流輸電工程

昭沂直流:上海廟~山東(昭沂)±800千伏特高壓直流輸電工程

魯固直流:±800千伏特高壓直流輸電工程

吉泉直流:±1100千伏特高壓直流輸電工程

楚穗直流:云南-廣東±800kV特高壓直流輸電示范工程(南方電網)

普僑直流:±800千伏特高壓直流輸電工程(南方電網)

新東直流:劍川~深圳±800千伏特高壓直流輸電工程(南方電網)

二、在建“一交三直”工程包括

青?!幽稀?00千伏特高壓直流(近期全線貫通)

雅中~江西±800千伏特高壓直流

陜北~武漢±800千伏特高壓直流工程

蒙西~晉中1000千伏特高壓交流

三、已經投運項目運行情況

2019年,20條特高壓線路年輸送電量4485億千瓦時,其中可再生能源電量2352億千瓦時,同比提高12.8%,可再生能源電量占全部輸送電量的52.4%。

國家電網有限公司運營的17條特高壓線路輸送電量3715億千瓦時,其中可再生能源電量1581億千瓦時,占輸送電量的43%;南方電網公司運營的3條特高壓線路輸送電量770億千瓦時,全部為可再生能源電量。

開展前期工作的特高壓工程

根據國家發展和改革委、國家能源局發布的電力發展十三五規劃有關工作安排,按照重點突出、高效推進的工作思路,國家電網公司研究編制了2020年特高壓和跨省500千伏及以上交直流項目前期工作計劃。

一、特高壓電網項目前期工作計劃

(一)特高壓交流工程:五交五直

1.南陽~荊門~長沙工程。2月組織完成相關專題研究,3月獲得核準批復。

2.南昌~長沙工程。國網江西、湖南電力4月取得省級支持性文件;4月取得自然資源部南昌站用地預審意見;國網發展部5月上報核準請示,6月獲得核準批復。

3.武漢~荊門工程。國網湖北電力7月取得省級核準支持性文件并上報湖北省發改委核準請示,9月獲得核準批復。

4.駐馬店~武漢工程。國網湖北電力7月取得省級支持性文件;國網發展部7月上報核準請示,10月獲得核準批復。

5.武漢~南昌工程。國網湖北、江西電力9月取得省級支持性文件;國網發展部10月上報核準請示,12月獲得核準批復。

(二)特高壓直流工程

1.白鶴灘~江蘇工程。國網四川、湖北、安徽電力3月取得省級核準支持性文件;國網發展部4月上報核準請示,6月獲得核準批復。

2.白鶴灘~浙江工程。國網四川、重慶、湖北、安徽、浙江電力9月取得省級核準支持性文件;10月取得自然資源部送、受端換流站用地預審意見:國網發展部10月上報核準請示,12月獲得核準批復。

3.金上水電外送工程。國網發展部6月完成工程預可研;待納入國家電力規劃后,開展可研設計一體化招標。

4.隴東~山東工程。國網發展部6月完成工程預可研;待納入國家電力規劃后,開展可研設計一體化招標。

5.哈密~重慶工程。國網發展部6月完成工程預可研;待納入國家電力規劃后,開展可研設計一體化招標。

二、提升特高壓通道效率效益等重點項目前期工作計劃

1.蕪湖特高壓變電站擴建工程。國網安徽電力負責可研及前期工作,2020年3月獲得核準。

2.山西晉北特高壓變電站擴建工程。國網山西電力負責可研及前期工作,2020年6月獲得核準。

3.山西晉中特高壓變電站擴建工程。國網山西電力負責可研及前期工作,2020年6月獲得核準。

4.內蒙古匯能長灘電廠送出工程。國網蒙東電力負責可研及前期工作,2020年6月獲得核準。

5.內蒙古準格爾酸刺溝電廠二期送出工程。國網蒙東電力負責可研及前期工作,2020年8月獲得核準。

6.北京東特高壓變電站擴建工程。國網冀北電力負責可研及前期工作,2020年12月獲得核準。

7.拉薩換流站調相機擴建工程。國網西藏電力負責可研及前期工作,2020年5月獲得可研批復。

8.山西“西電東送”通道調整等一批工程。國網華北分部牽頭,國網山西、冀北、河北電力配合,力爭2020年6月全部獲得核準。

9.蕪湖三~迴峰山500千伏雙回線增容改造工程。國網華東分部牽頭,國網江蘇、安徽電力配合,2020年6月獲得核準。

10.閩粵聯網工程。國網福建電力牽頭,2020年5月完成合資公司成立事宜:國網發展部牽頭,華東分部、國網福建電力配合,2020年8月獲得核準。

11.巴林~奈曼~阜新500千伏交流輸變電工程。國網東北分部牽頭,國網江寧蒙東電力配合,力爭2020年10月獲得核準。

12.川藏鐵路昌都至林芝段施工供電工程。國網西藏電力負責,2020年6月完成可研,11月獲得可研批復。

13.郭隆~武勝750千伏Ⅲ回線路工程。國網西北分部牽頭國網甘肅、青海電力配合,力爭2020年12月獲得核準。

來源:國家電網公司 、《2019年度全國可再生能源電力發展監測評價報告》

分享到:

關鍵字:特高壓

中國儲能網版權說明:

1、凡注明來源為“中國儲能網:xxx(署名)”,除與中國儲能網簽署內容授權協議的網站外,未經本網授權,任何單位及個人不得轉載、摘編或以其它方式使用上述作品。

2、凡本網注明“來源:xxx(非中國儲能網)”的作品,均轉載與其他媒體,目的在于傳播更多信息,但并不代表中國儲能網贊同其觀點、立場或證實其描述。其他媒體如需轉載,請與稿件來源方聯系,如產生任何版權問題與本網無關。

3、如因作品內容、版權以及引用的圖片(或配圖)內容僅供參考,如有涉及版權問題,可聯系我們直接刪除處理。請在30日內進行。

4、有關作品版權事宜請聯系:13661266197、 郵箱:[email protected]
