英國能源技術研究所(Energy Technologies Institute)發布《核能成本驅動因素》報告。

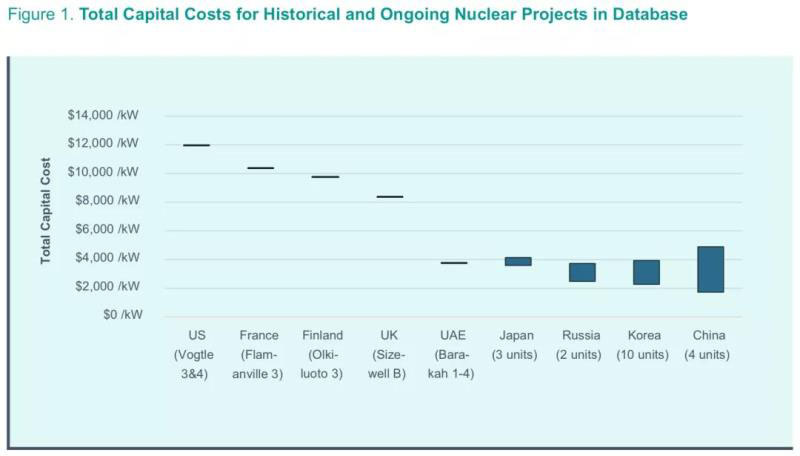

縱觀世界各地最近建成的核電站,其成本相差可高達4倍。如圖所示,中國、日本和韓國的核電站成本相對較低,顯示出了積極的學習曲線效應(最近的一個例子是韓國核工業正在向阿聯酋巴拉卡交付四個核動力機組)。

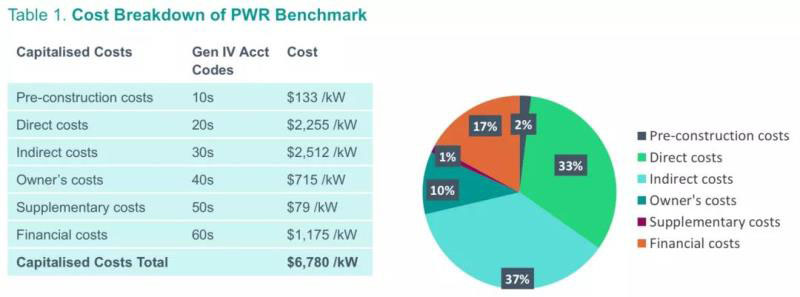

以美國的標準壓水堆(PWR)為參照,其投資總成本為6780美元/千瓦:
——建設前期成本(2%):土地和土地權利;現場許可證;工廠許可證;工廠許可證;工廠研究;工廠報告;其他施工前成本;施工前成本的意外開支
——直接成本(33%):結構和改進;反應堆設備;渦輪發電機設備;電氣設備;散熱系統;雜項設備;特殊材料;模擬器;直接成本的不可預見費。
——間接成本(37%):現場間接成本;施工監理;調試和啟動成本;示范試運行;場外設計服務;場外項目管理/施工管理服務;現場設計服務;現場項目管理/施工管理服務;間接成本的不可預見費。
——業主成本(10%):員工招聘和培訓;員工住房;員工工資相關費用;其他業主費用;業主成本的不可預見費。
——其他成本(1%):裝運和運輸成本;備件;稅收;保險;初始燃料堆芯負荷;退役成本;不可預見費。
——財務成本(17%):施工期間的利息;財務成本的不可預見費。
