中國儲能網訊:據外媒報道,自2019年以來,德克薩斯州的電網運營商在部署和并網電網規模太陽能發電設施方面加快了步伐。然而在電池儲能系統部署方面,由于難以獲得德州電力可靠性委員會(ERCOT)的審批而進展緩慢。
德州電力可靠性委員會(ERCOT)負責德州電力市場的管理,為德州的獨立系統運營商管理競爭性電力批發市場并負責其范圍內的電網運行。
到目前為止,為德克薩斯州大部分地區提供電力管理和服務的德州電力可靠性委員會(ERCOT)已完成了58個太陽能發電項目的全面互連研究,這些項目的總裝機容量為11.9 GW。在獲得審批之后,這些項目可以開始商業化運營。
在今年的前七個月中,德州電力可靠性委員會(ERCOT)批準的太陽能發電設施的裝機容量幾乎是其2019年兩倍。這些數據反映了對德州電力可靠性委員會(ERCOT)的2019年12月和2020年7月發電機互連狀態報告的分析。
德州電力可靠性委員會(ERCOT)發言人表示,該機構成立了一個資源整合小組,該小組由運營、規劃和電網協調職能部門的工作人員組成,以幫助簡化互連過程。德州電力可靠性委員會(ERCOT)還開發了新的工具來幫助工作人員和市場參與者處理互連請求。德州電力可靠性委員會(ERCOT)的工作人員負責審查和批準各項目的全面互連研究。
從德州電力可靠性委員會(ERCOT)提供的圖表中的淺藍色條變窄可以看出,該公司從今年2月開始就一直在減少其進行的全面互連研究的數量:
德州電力可靠性委員會(ERCOT)在太陽能發電設施方面完成審批的裝機容量仍然很高,因為今年到目前為止,該州的太陽能開發商已要求該委員會對49個太陽能發電項目(總計裝機容量為13.3GW)進行全面互連研究。
儲能開發商在今年要求德州電力可靠性委員會(ERCOT)對總計裝機容量4.9GW的32個電池儲能項目進行全面互連研究,而德州電力可靠性委員會(ERCOT)在今年只完成了9項研究,其裝機容量總計僅為0.7GW。在2019年,德州電力可靠性委員會(ERCOT)只批準了總裝機容量為205MW的兩個電池儲能項目,與此同時卻收到了43項電池儲能系統審批申請,其總裝機容量為4.1GW。
德州電力可靠性委員會(ERCOT)在2019年發布的“電網狀況”報告稱,該公司已成立了一個審批電池儲能項目工作組,工作人員已開始探索電池儲能系統技術要求、建模需求和市場規則。
德州電力可靠性委員會(ERCOT)在風力發電項目的審批工作進展順利,自從今年1月以來已經批準了15個風力發電項目,總計裝機容量為2.5GW。
對于太陽能項目開發商來說,獲得德州電力可靠性委員會(ERCOT)的審批需要向其支付費用。而在德州電力可靠性委員會(ERCOT)完成審批之后,太陽能項目開發商必須完成許多其他步驟和工作,其中包括與輸電服務提供商合作將太陽能發電項目連接到電網。

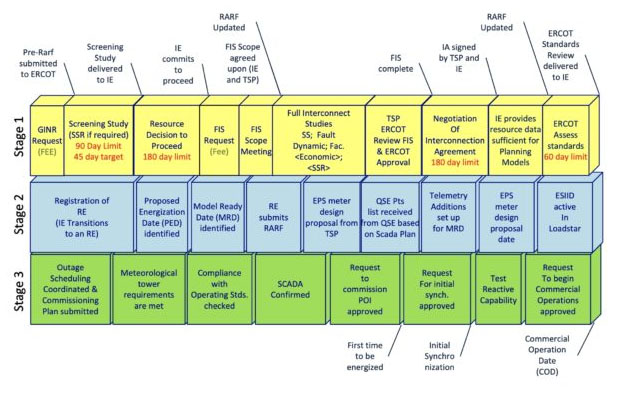

德州電力可靠性委員會(ERCOT)審批的過程如下所示,其全面互連研究的內容在下圖第一行的中間:
